国内高层酒店外脚手架施工方案

  • 建筑高度类型:多层建筑
  • 建筑设计结构形式:钢筋混凝土结构
  • 钢筋混凝土结构:框架剪力墙
  • 脚手架材料:钢管 脚手架
  • 脚手架搭设:双排脚手架
  • 脚手架支固:落地式脚手架,悬挑式脚手架
  • 搭设高度:21m
  • 脚手架计算书:悬挑式脚手架
  • 编制时间:近代年
  • 基本参数:搭设高度21.0米,立杆采用双立管,连墙件连接方式为双扣件。
  • 施工重点、难点:由于本建筑物地下基础埋置较深,考虑地下室施工结束、模板拆除、砼养护、防水层施工需一定时间,在此期间上部结构需要连续施工,

附件详情

  • 1 编制依据.
  • 2 项目概要
  • 3 施工准备. .
  • 4 施工部署. .
  • 5 主要施工方法及技术要求.
  • 6 悬挑脚手架受力验算.
  • 7 质量保证. .
  • 8 安全施工技术措施. .
  • 9 文明施工要求. .
  • 10落地式脚手架稳定承载计算.
  • 11普通悬挑脚手架计算书
  • 附录 附图

附件详情

该项目主楼屋面标高49.7m(局部53.7m),脚手架高度按51米考虑(局部55m);裙房屋面标高18.6m,脚手架高度按20米考虑。由于本建筑物地下基础埋置较深,考虑地下室施工结束、模板拆除、砼养护、防水层施工需一定时间,在此期间上部结构需要连续施工,故脚手架搭设需分三个阶段进行:地下室部分及地面以上一层结构施工脚手架采用落地式钢管脚手架,脚手架立杆距离结构墙面50CM,用以保证外墙防水的施工;地上2~4层结构施工阶段:采用临时悬挑脚手架,脚手架挑杆从二层挑出,挑杆间距1500mm,脚手架内立杆距离结构外沿350mm, 立杆纵距1500mm,横距1050mm,步距1800mm。挑架从一层按照间距1500mm设斜撑,脚手架外侧立杆按照3000mm间距设拉结钢索。采用临时悬挑脚手架的目的是方便地下室土方回填。地上5~14层结构及装修施工阶段:待地下防水和土方回填完毕后,脚手架立杆延伸至地面。沿主楼四周搭设落地式、全高全封闭的扣件式双排钢管脚手架,用于结构和装修施工,同时兼作安全防护。外双排脚手架高51m,局部55m。其中下部24m采用双排双立杆。外架立杆距离结构外沿0.35m,横距为1.05m,纵距为1.5m,大横杆步距1.80m。

................
附带人行走道图.dwg
施工电梯与外脚手架关系图1.dwg
外脚手架节点详图.dwg

08年编制,共2万余字

以下是附件的其中一部分截图,共4张,您也可以 搜索 更多您想要的资源
  • 人行走道图1.dwg

    人行走道图1.dwg
  • 外脚手架节点详图一1.dwg

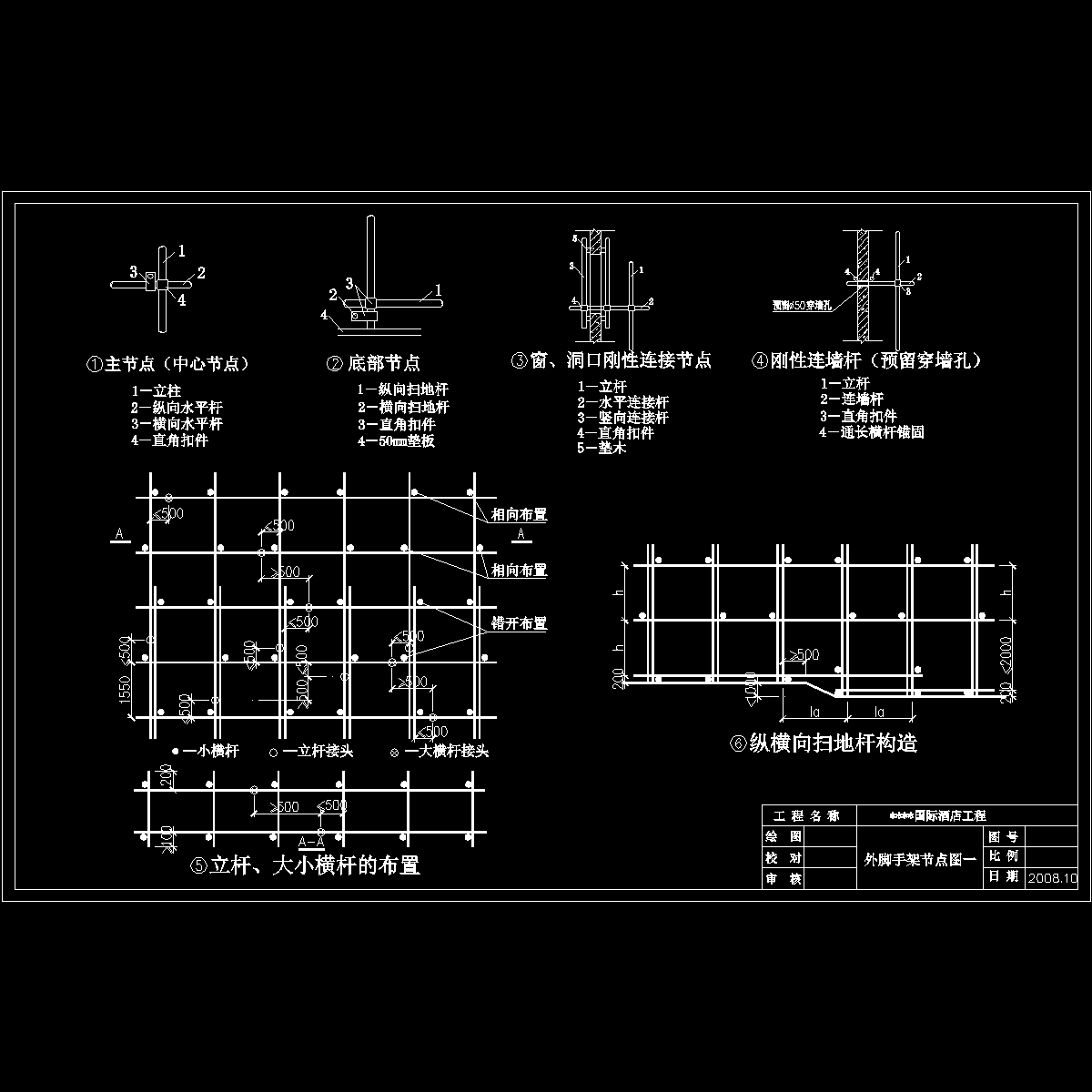

    外脚手架节点详图一1.dwg
  • 外脚手架节点详图二1.dwg

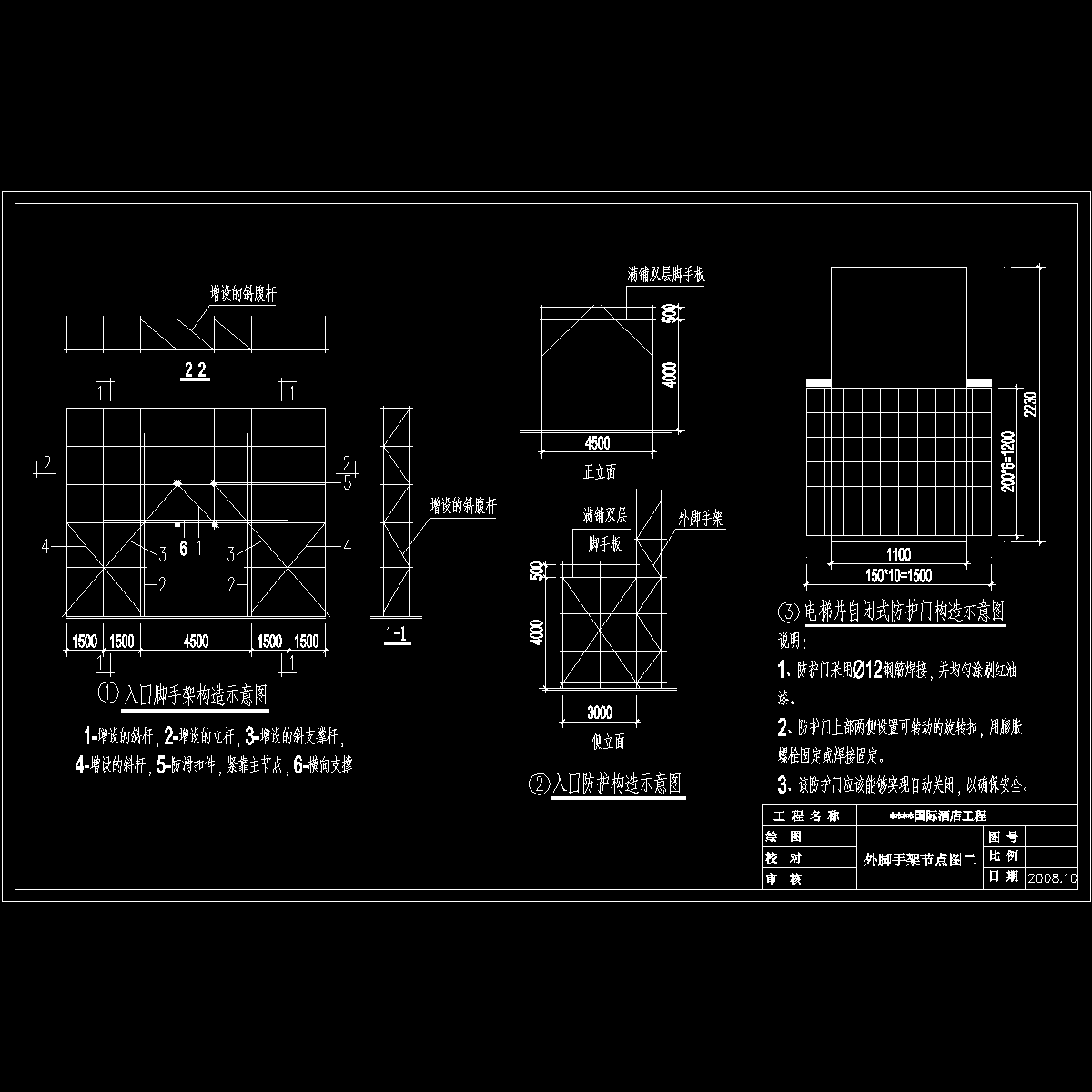

    外脚手架节点详图二1.dwg
