五、主要施工方法及
施工工艺
5.1、边坡防护基本
施工工艺
流程为:
施工准备→测量放样→路基刷坡→护坡脚墙基础开挖→C15片石混凝土护坡脚墙→养护→浇筑护脚→养护→确定拱形骨架位置、尺寸→拱形骨架基础开挖→C15混凝土拱形骨架、截水槽施工→养护→伸缩缝设置→踏步施工→养护→安装上路基电缆槽→铺设混凝土空心砖→边坡培土、种植紫穗槐及种草→养护…………
5.3、C15片石混凝土护坡脚墙及C15混凝土护脚施工
5.3.1、边坡脚墙及护脚分两次浇筑,首先施工脚墙,达到一定强度后再施工护脚,在施工脚墙时留接茬钢筋…………

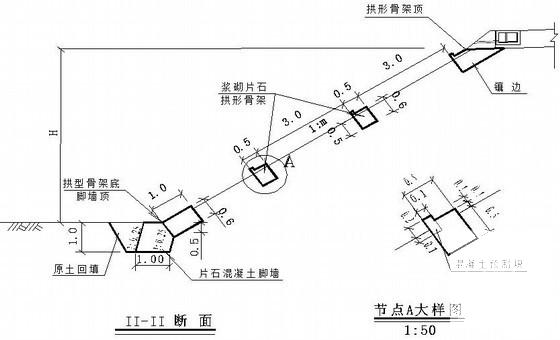

5.3.2、脚墙由测量人员进行放样,并用白灰洒出开挖轮廓线,采用小型挖掘进行开挖,基底预留20~30cm,采用人工进行开挖,基底浮土全部清理干净,同时保证原土不受扰动,基底经监理工程师验收合格后进行安装脚墙模板,模板采用优质竹胶板,模板尺寸(如边坡防护拱架III-III剖面图所示)严格按设计结构进行加工,采用内拉外撑进行加固,拉杆采和φ12钢筋,间距40~60cm一道,外侧用5cm~10cm方木及钢管进行加固,确保模板几何尺寸满足设计及规范要求。护脚采用优质竹胶板制作,按设计尺寸进行加工且加固稳定,加固形式同脚墙,同时在护脚外侧设双排
脚手架
,护脚线型顺直美观…………
5.3.3、脚墙基础基底为土基,浇筑前应对基底夯实,并对基坑内的杂物安排专人进行清理。砼浇筑前向监理工程师进行验收,检测各项指标检查合格后方可进行混凝土浇筑,脚墙混凝土拆模后及时采用原土进行回填,回填过程中采用小型打夯机进行分层夯实…………
5.3.4、混凝土在拌和站集中拌和,混凝土运输车运送至现场,脚墙采用滑槽的方式入模,护脚采用小型吊车吊送混凝土入模,插入式振捣器振捣。混凝土施工组织:安排2个工作班组,每组15名施工员,其中混凝土振捣工5人,另外每个工作组配备一名组长,负责指挥现场。采用φ50插入式振捣器振捣,在脚墙混凝土浇筑过程随机抛片石,片石含量小于设计混凝土方量25%,混凝土施工完成后分两次进行收面,第一次在混凝土浇筑完成后,第二次在混凝土初凝前几分钟内进行二次收面效果最好(一般控制在混凝土施工完成后2小时左右),可以有效的防止混凝土收缩裂纹。脚墙混凝土施工完成后在流水槽位置处及时留接荐钢筋…………
5.3.5、混凝土生产过程中应测定骨料的含水率,每一工作班不应少于一次,当含水率有显著变化时,应增加测定次数,依据检测结果及时调整用水量和骨料用量。并派专人量测记录混凝土坍落度、含气量、入模温度…………
5.3.6混凝土浇筑完成并收面平整后,外露顶面要立即覆盖清洁的、厚而结实的塑料布。砼终凝后撤去顶面塑料布,用浸湿的土工膜覆盖,再把塑料布覆盖在浸湿的棉毡表面,并定时洒水进行潮湿养护。混凝土带模养护期间,应采取带模包裹、浇水、喷淋洒水等措施进行保湿、潮湿养护,保证模板接缝处不致失水干燥。养护时间不少于14天…………

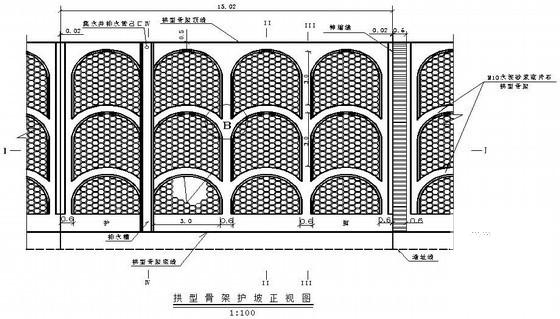

5.4、拱形骨架施工
5.4.1拱形骨架以混凝土预制块组拼,净距为3m(宽)×3m(高),拱部骨架截面为L型,宽0.5m,主骨架截面为U型,宽0.6m,骨架嵌入路堤边坡深0.6m,外露截水槽深0.1m,宽0.4m(截水槽部分采用C15现浇混凝土,与骨架同时浇筑)…………
