一、概况 3
-
1.1 工程概述 3
-
1.2 工程部署 4
-
1.3
施工组织设计
编制依据 5
-
二、施工目标 6
-
2.1 工期目标 6
-
2.2 质量方针 6
-
2.3 质量目标 6
-
2.4 安全目标 6
-
三、项目组织机构 6
-
3.1项目组织机构 7
-
3.2岗位分工 7
-
四、人力资源计划、大型机设备工具计划 8
-
4.1人力资源计划(见附表一) 8
-
4.1.1主要管理人员及技术人员计划人员及机工具计划.XLS 8
-
4.2 机具资源计划人员及机工具计划.XLS 9
-
五、主要
施工方案
13
-
5.1 制浆、碱回收、热电站主体设备安装方案 13
-
5.1.1 静止设备安装 13
-
5.1.2 洗浆机安装方案 21
-
5.1.3 碱回收锅炉安装方案 22
-
5.1.4 锅炉筑炉施工(业主指定分包) 31
-
5.1.5 石灰煅烧回转窑安装方案 32
-

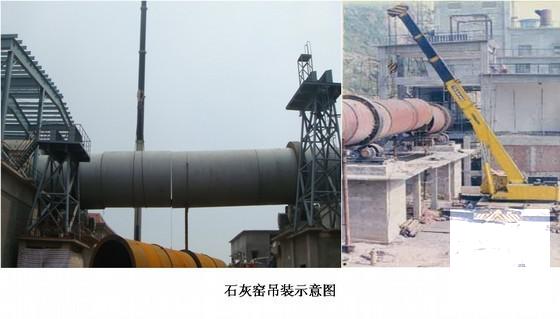

石灰窑吊装示意图 33
-
石灰窑安装后示意图 34
-
5.1.6 汽轮发电机安装 34
-
5.1.7电收尘器设备安装 36
-
5.1.8 双梁电动桥式起重机安装 36
-
5.1.9 机械通用机械设备安装 36
-
5.1.10 槽罐类非标制安 40
-
5.1.11 钢结构工程 51
-
5.1.12工艺管道工程 57
-
5.1.12.1碳钢管道安装 57
-
5.1.12.2不锈钢管道安装 60
-
5.1.12.3 钛管的安装 63
-
5.1.13 防腐涂装施工技术方案 64
-
5.1.14保温施工技术方案 64
-
5.3 电气及自仪
施工方案
71
-
5.3.1电气施工技术方案 71
-
5.3.2 自动化仪表安装施工技术方案 79
-
六、保证工程质量、施工进度和工期的主要措施 84
-
6.1施工
质量控制
体系 84
-
6.2 质量保证体系及质量目标 85
-
6.3工序过程控制 86
-
6.4 质量保证措施 90
-
6.5 施工进度及工期保证措施 90
-
6.5.1施工进度管理 90
-
6.4.2工期保证措施 91
-
七、HSE管理 92
-
7.1 HSE 方针和目标 92
-
7.2
项目经理
部HSE管理组织机构及安全管理网络图 93
-
7.3 HSE管理内容 93
-
7.4 危险源辨识与风险评价 94
-
7.5 安全技术控制措施 109
-
7.6 安全生产控制措施 110
-
7.7应急救援预案 114
-
八、季节施工措施 118
-
8.1高温季节施工措施 118
-
8.2旱季施工安全技术措施 118
-
九、施工总平面布置说明 119
-
十、 成品、半成品保护 121
-
十一、 工程资料管理与验收 123
-
十二、其他注意事项 124
附件详情
施工特点及难点:
① 老挝项目所在地偏远,工业落后,施工资源基本无法就地解决,资源保证、程序安排对施工组织提出了较高的要求。
② 工程制安量大,施工准备工作要求计划严谨。
③ 高空、露天作业量大,安全施工措施必须保证。
④ 材料、构件量大,对堆放场地和进出通道有要求。
⑤ 施工机械投入量大,对设备的维护保养,备品配件有要求。
⑥ 原材料及其它资源投入量大,需要有足够的周转资金。
大型单体设备多,设备超重、超高,而道路运输条件受限,桥梁限制载重30吨,大型机具设备进出厂需要考虑加固。管道介质种类多(有高温蒸汽,氧气及润滑油、空气、臭气、清水、黑液、白液、冷凝水等介质,所选用的管材较多,如碳钢、不锈钢、钛合金等,质量检验要求严格,焊接及吊装为本项目施工难点。
……
五、主要
施工方案
5.1 制浆、碱回收、热电站主体设备安装方案
5.1.1 静止设备安装
在该项目中静止设备主要有各种塔类、储罐、蒸发器、分离设备,过滤、干燥、换热设备等。
1.静止设备安装的通用安装要求
1)设备安装前的准备工作:
①在设备进行安装前应按照有关要求对设备的基础进行复测和放线、处理工作。
……
5.1.6 汽轮发电机安装
5.1.7电收尘器设备安装
5.1.8 双梁电动桥式起重机安装
5.1.9 机械通用机械设备安装
5.1.10 槽罐类非标制安
5.1.11 钢结构工程
5.1.12工艺管道工程
5.1.12.1碳钢管道安装
……
