干挂石材幕墙施工操作工艺

附件详情

2.3干挂石材幕墙安装工艺
2.3.1干挂石材幕墙骨架的安装
1) 施工准备:先复查主体结构的尺寸,要求结构尺寸达到石材幕墙尺寸的允许偏差范围
内,对偏差较大者要进行修正处理。
2) 根据控制线确定骨架位置,严格控制骨架位置偏差;确定组件在立面上的水平、垂直
位置,并在框格上画线,对平面度每层设控制点,根据控制点拉线,拉线调整,使组件按要求就位。

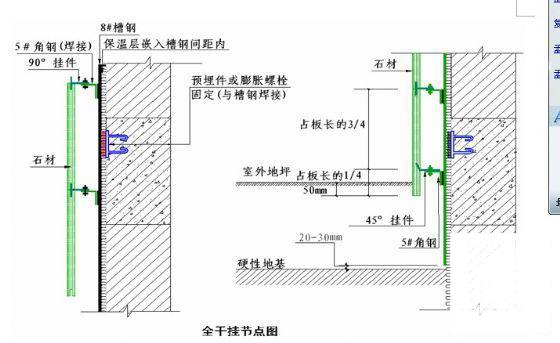

3) 安装竖框:先将竖框与连接件连接,连接件与主体埋件点焊连接,然后及时进行调整
和固定。每根竖框均用线坠调整垂直度。
2.3.4清扫
1)整个立面的挂板安装完毕,必须将挂板清理干净,并经监理检验合格后,方可拆除 脚手架
2) 柱面阳角部位,结构转角部位的石材棱角应有保护措施,其他配合单位按规定相应
保护。
3)防止石材表面的渗透污染。拆改脚手架时,应将石材遮蔽,避免碰撞墙面。
4)对石材表面进行有效保护,施工后及时清除表面污物,避免腐蚀性咬伤。易于污染或损坏料的木材或其他胶结材料不应与石料表面直接接触。
……
2.2.1预埋件及节点与连接检验

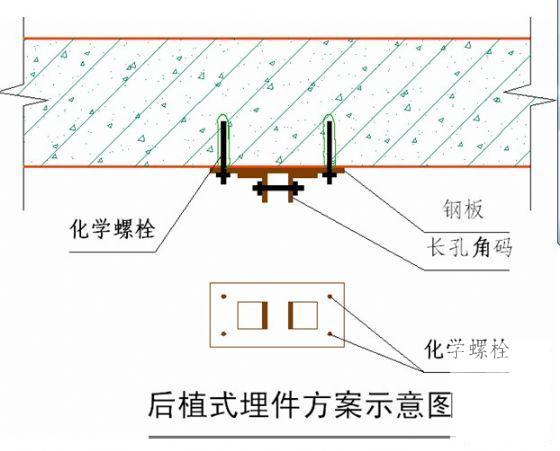

1) 骨架固定点对砼基底(一般设置在结构梁柱上)应采用预埋钢板或后置埋板,后置埋

板应采用化学锚栓或对穿螺栓,化学锚栓应进行抗拔试验,从而确定是否满足规范和设计要求,对砖墙基底必须采用穿墙螺杆。
2) 预埋件、连接件表面防腐应完整,不破损。
3) 化学锚栓抗拔要求必须符合规范及设计要求,由专业检测单位对锚栓进行锚固性能拉
拔检测。锚栓的类型、规格、数量、布置位置和锚固深度必须符合设计规定。锚栓的埋设应牢固、可靠、套管不得外露。
10)干挂石材固定的龙骨骨架应采用热镀锌角钢、方钢或槽钢,骨架焊接处焊缝必须饱满牢固,应涂刷二度防锈漆;主龙骨一般采用竖向安装,材质、规格、型号必须满足设计要求;主次龙骨的连接宜采用焊接,也可采用螺栓连接。
……
字数约8.3千字

以下是附件的其中一部分截图,共3张,您也可以 搜索 更多您想要的资源
  • 干挂石材幕墙施工操作工艺 - 1
    第 1 张图
  • 干挂石材幕墙施工操作工艺 - 2
    第 2 张图
  • 干挂石材幕墙施工操作工艺 - 3
    第 3 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
