高层住宅楼土方开挖施工方案

附件详情

  • 一、编制说明:
  • 二、编制依据:
  • 三、项目概要
  • 四、该项目基坑开挖及基坑支护特点
  • 五、基坑开挖及基坑支护施工总体布署
  • 六、施工顺序:
  • 七、施工准备工作
  • 八、基坑 土方开挖 施工方案
  • 九、基坑支护施工方案
  • 十、管理措施
  • 十一、附图

附件详情

三、项目概要
1、工程建设地点及设计概况
兰州**高层住宅楼(A)塔楼、(B)塔楼均为地上三十层,地下二层,建筑总高度96m,钢筋砼剪力墙结构,总建筑面积约38000m2。(A)、(B)塔楼地下二层为人防层,地下一层为车库,工程为一类建筑,建筑使用年限50年。
2、工程地质及水文概况:
根据甘肃土木科学院近代年8月所做:兰州铝厂职工集资住宅楼《工程地质勘察报告》,本建筑场地地层自上而下依次为:
①杂填土:主要由黄土、砂、砾石及生活垃圾和建筑垃圾组成,层底标高:-1.20~-2.90m。(±0.000相对应的绝对标高为1570.800m,自然地坪的绝对标高平均值为1570.600m)。
②黄土状粉土(第一层):褐黄色,坚硬~硬塑,稍湿。局部含有少量的中、细砂及卵石透晶体。属Ⅲ级自重湿陷性场地,层底标高:-14.50~-18.30m。
③黄土状粉土(第二层):褐黄色,饱和、软塑、局部流塑,不具湿陷性,层底标高:-23.30~-29.80m。
④卵石层:杂色、密实,颗粒级配不均匀,卵石间由砂土填充,层厚5.10~6.40m,地基承载力特征值fak=500kPa,极限端阻力标准值为8000kPa。
⑤砂岩:红褐色,中~细粒结构,地基承载力特征值fak=400kpa。
本场地在勘察期间的勘察深度范围内有地下水,属潜水类型,勘察期间(近代年8月)实测稳定水位埋深为地表下14.90~15.60m,该场地地下水对混凝土结构具有强腐蚀性,对混凝土中的钢筋具有中等腐蚀性,对钢结构具有中等腐蚀性。
四、该项目基坑开挖及基坑支护特点
(一)根据工程设计及现场实际情况,该项目场地自然地坪标高平均值为-0.600,坑底设计标高分别为-5.800m及-10.450m,故基坑实际开挖深度为5.200m及9.850m。
(二)该项目基坑最大开挖深度达9.850m,根据《建筑地基基础工程施工 质量验收 规范》中关于土方开挖工程的边坡值的要求,本场地基坑开挖的边坡值应为1:1,根据基坑与临近建筑物的实际距离,大部分边坡无法满足1:1的边坡值要求,故本基坑按现有实际条件开挖后,必须对基坑采取有效支护措施,方可进入下一道工序。


2

3

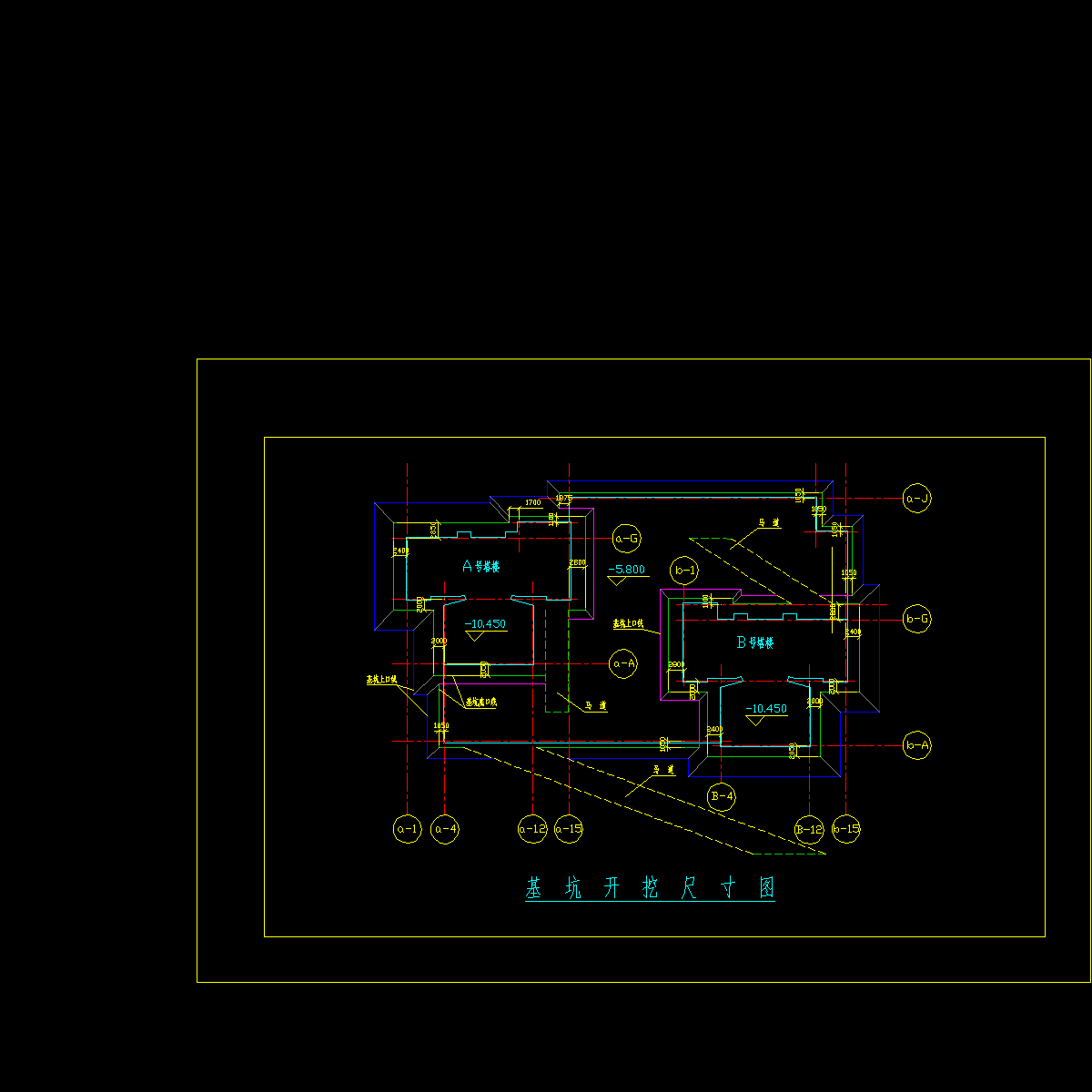

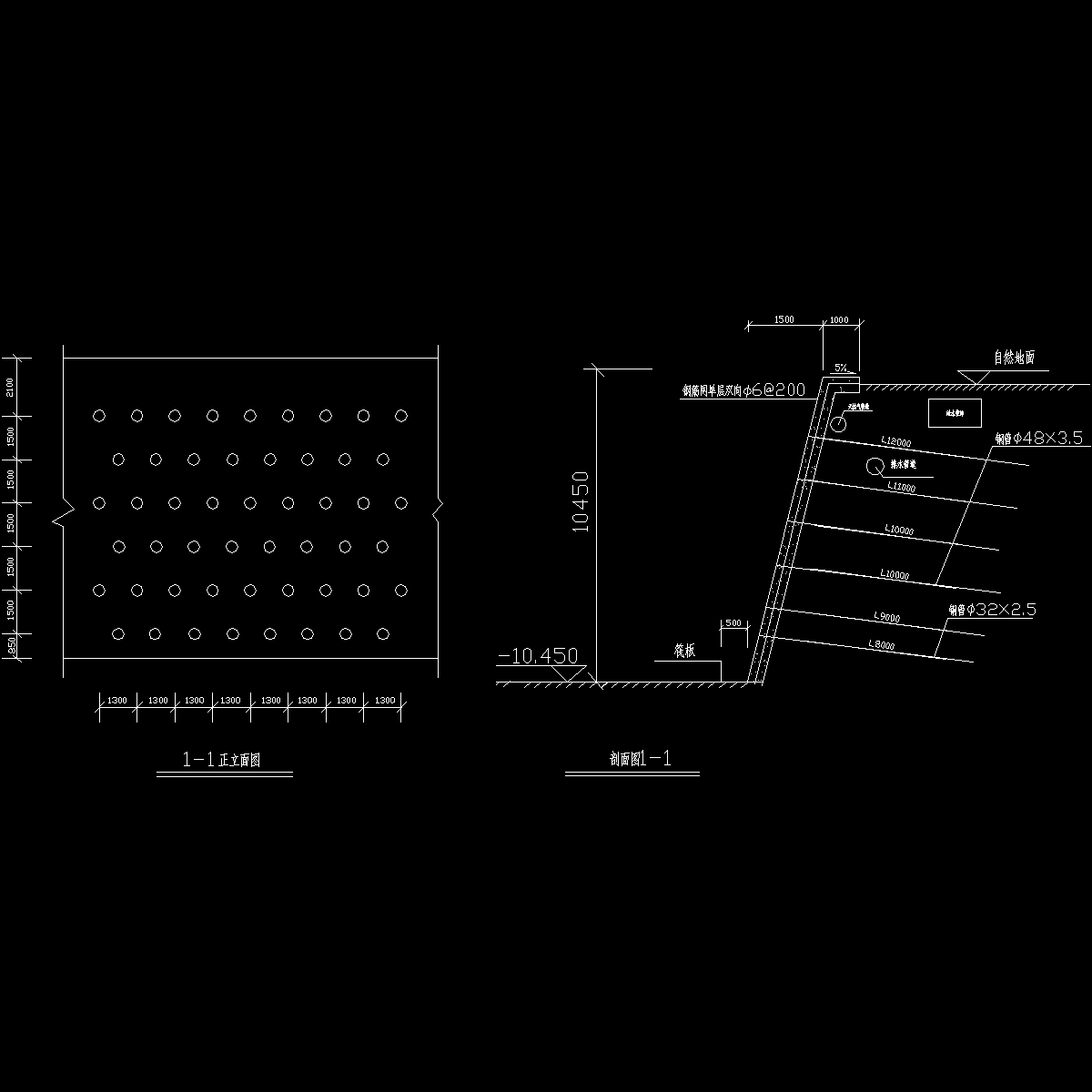

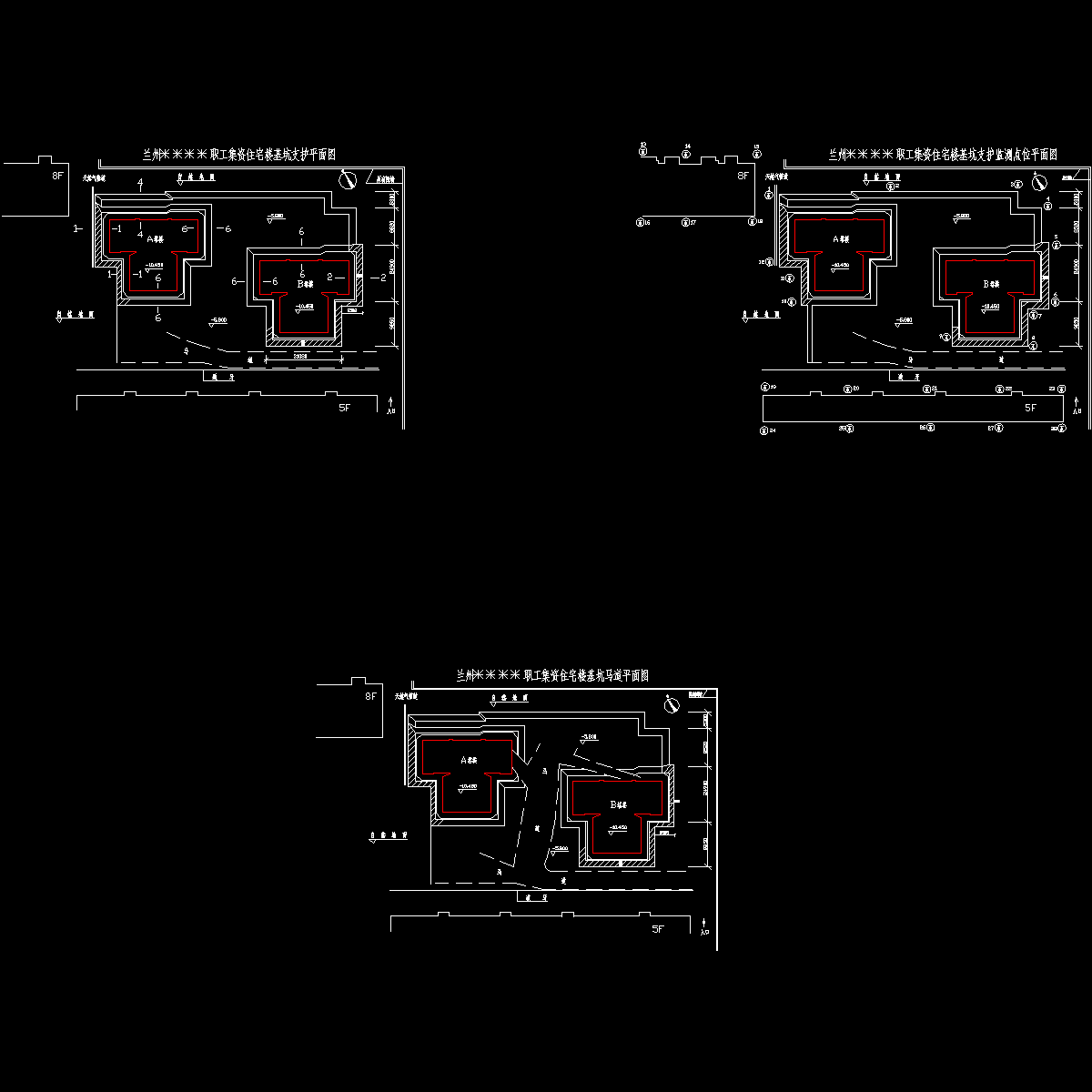

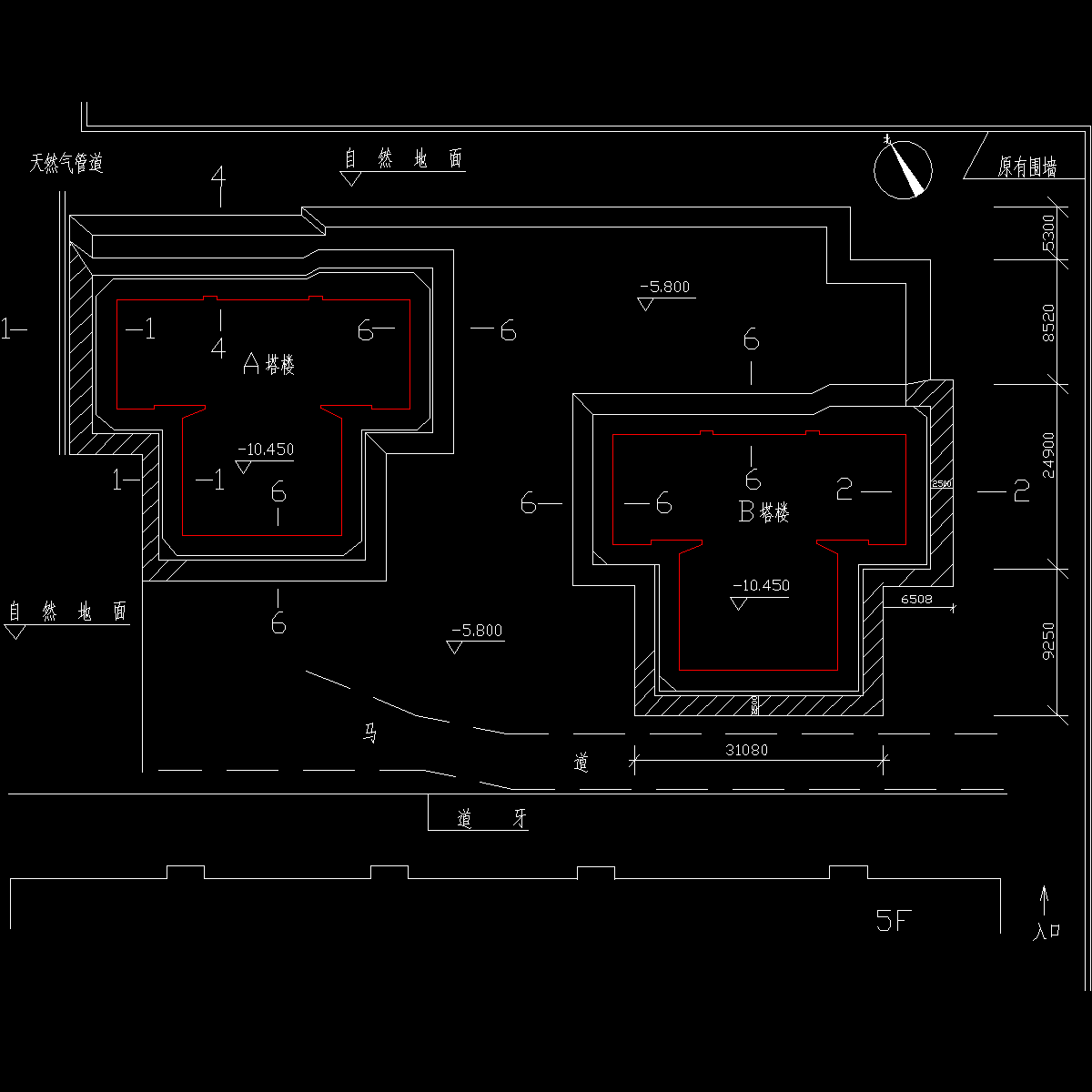

以下是附件的其中一部分截图,共4张,您也可以 搜索 更多您想要的资源
  • 住宅楼基坑开挖图07-3.6.dwg
    住宅楼基坑开挖图07-3.6.dwg
  • 1-1图.dwg
    1-1图.dwg
  • 基坑图.dwg
    基坑图.dwg
  • 基坑开挖图.dwg
    基坑开挖图.dwg
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
