高速公路工程路基土方施工方案

附件详情

2、土方路基开挖施工
2.2、施工方法
①本段 土方开挖 均采用机械化施工,并根据该项目实际情况进行机械配套施工…………
②开挖前,提前作好利用方试验检测,组织技术人员吃透施工图设计意图,并现场踏勘调查;对路堑开挖顺序和运输线路等做好计划,定出土石方调配方案;并做好便道加固修整工作,进行截水沟施工,临近排水设施修筑;对沿线地下管道缆线和其它构造物、文物等作好保护措施…………
③对深路堑挖方段,在开挖施工前以挖槽法探明地质情况,为边坡防护提供依据。如与设计图有异及时通知报告监理工程师协调有关单位进行处理,在居民区附近开挖土方应切实保障居民的安全和交通方便…………
④本路段挖方段路堑较短,故均采用横挖法进行施工,即以路堑整个横断面的宽度和深度从一端或两端以挖掘机配合自卸汽车逐渐向前的方式开挖。每层台阶高度可为3~4m,开挖过程设单独的运土通道及临时排水沟…………

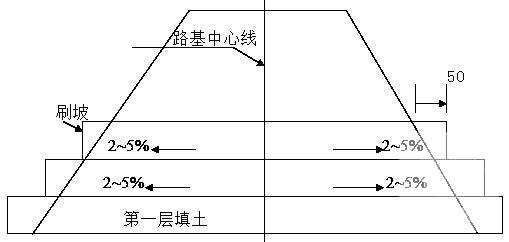

⑤考虑路基填挖平衡,对挖出土方利用方,超过路基填筑压实速度时,立即停止挖土方,开挖过程不留松土过夜,随挖随运,以免因雨水影响土方的含水量…………
⑥考虑土方调运汽车运输对路堑开挖路基面造成破坏,路堑开挖接近设计标高时便道位置或全断面保留深30~50cm土层,在沿线土方调运不经该段路堑运输时才继续挖至设计标高…………
⑦当路堑开挖接近设计标高时,即取样进行土工试验检测。如发现土质不能满足规范要求即申报换填处理…………
⑧在路堑开挖接近完成时,即组织进行边沟开挖、路拱修筑、刷刮边坡、整平路基面时,宜采用平地机配合其它土方机械作业…………
⑨边沟与截水沟的开挖符合下列要求;
a、边沟、截水沟及其他引、截排水设施的位置、断面尺寸及有关要求,均严格按照设计图纸的规定施工。在条件具备时,先进行这类排水设施,其出口应通至桥涵进、出水口处。截水沟一般不在地面坑凹处通过,必须通过时,应按路堤填筑要求将凹处填平压实,然后开挖,防止不均匀沉陷和变形…………
b、平曲线外边沟沟底开挖纵坡与曲线前后的沟底相衔接。曲线内侧不得有积水或水外溢现象发生…………
c、路堑和路堤交接处的边沟徐缓引向路堤两侧的天然沟或排水沟,不得冲刷路堤。路堤坡脚附近不得积水…………
d、所有排水沟渠均从下游出口向上游开挖…………
共15页
