三峡库区综合整治生态护坡工程施工方案

附件详情

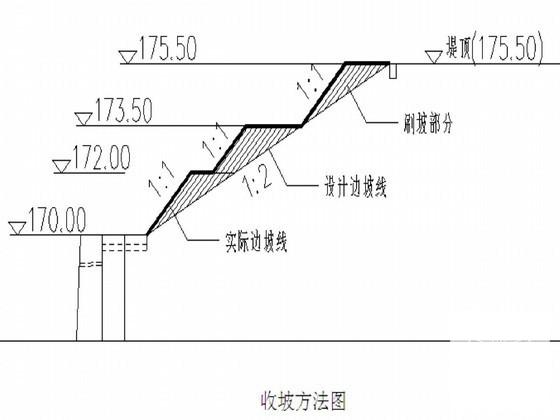

本施工方案为山峡库区综合整治工程中的防洪护岸工程专项方案,根据地形地质条件该项目选用直立式挡墙+斜坡护岸的型式,进行工程总布置。本方案重点讲述生态护坡施工阶段。生态护坡高度5.5米,坡面面积8362.9m2,边坡为岩质填方边坡,坡率1:2。

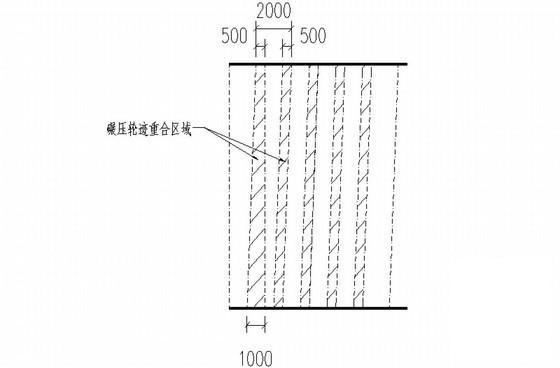

回填 施工工艺 :底层洒水复压→测量放样(坡脚线)→铺料、推平→碾压密实→进入下一层循环施工。
人行道 施工工艺 如下:挖机整平回填面→夯机夯实→铺碎石(厚度20cm)→立模浇筑混凝土(厚度30cm)→拆模养护。
护坡砌块施工流程:坡面碾压密实→摊铺粗砂(5cm)→摊铺碎石(10cm)→满铺土工布→安砌砌体块→压顶梁施工。

13页,。
