基础临时用电施工组织设计(桩承台基础)

附件详情

  • 第一章 项目概要 2
  • 第二章 编制依据 2
  • 第三章 施工条件 2
  • 第四章 设计内容和步骤 4
  • 第五章 绘制临时供电施工图 46
  • 第六章 安全用电技术措施 56
  • 一、安全用电技术措施 56
  • 二、安全用电组织措施 67
  • 第七章 安全用电防火措施 67
  • 一、施工现场发生火灾的主要原因 67
  • 二、预防电气火灾的措施 68

附件详情

工程承包内容主要包括临时围护、土方、支护及桩基础。工期要求为60个日历天。该项目占地面积约2660m2,基础采用桩-承台基础,桩基础采用人工挖孔桩基础,孔深由原地面起计约12.5~19.5米,设计桩顶标高-4..5米。
施工现场临时用电量统计表:主要机具:卷扬机 自落式混凝土搅拌机 插入式振动器 真空吸水泵 交流电焊机 钢筋切断机等
2、确定用电负荷:(2)、自落式混凝土搅拌机Kx=0.75,Cosφ=0.85,tgφ=0.62(3)、插入式振动器Kx=0.3,Cosφ=0.7,tgφ=1.02
(36)总的计算负荷计算,总箱同期系数取Kx=0.9
3、1号线路上导线截面及分配箱、开关箱内 电气设备 选择
(10)、14号动力分箱至第1组电机(交流电焊机、钢筋切断机)的开关箱的导线截面及分配箱内开关的选择
7、选择总箱的进线截面及进线开关

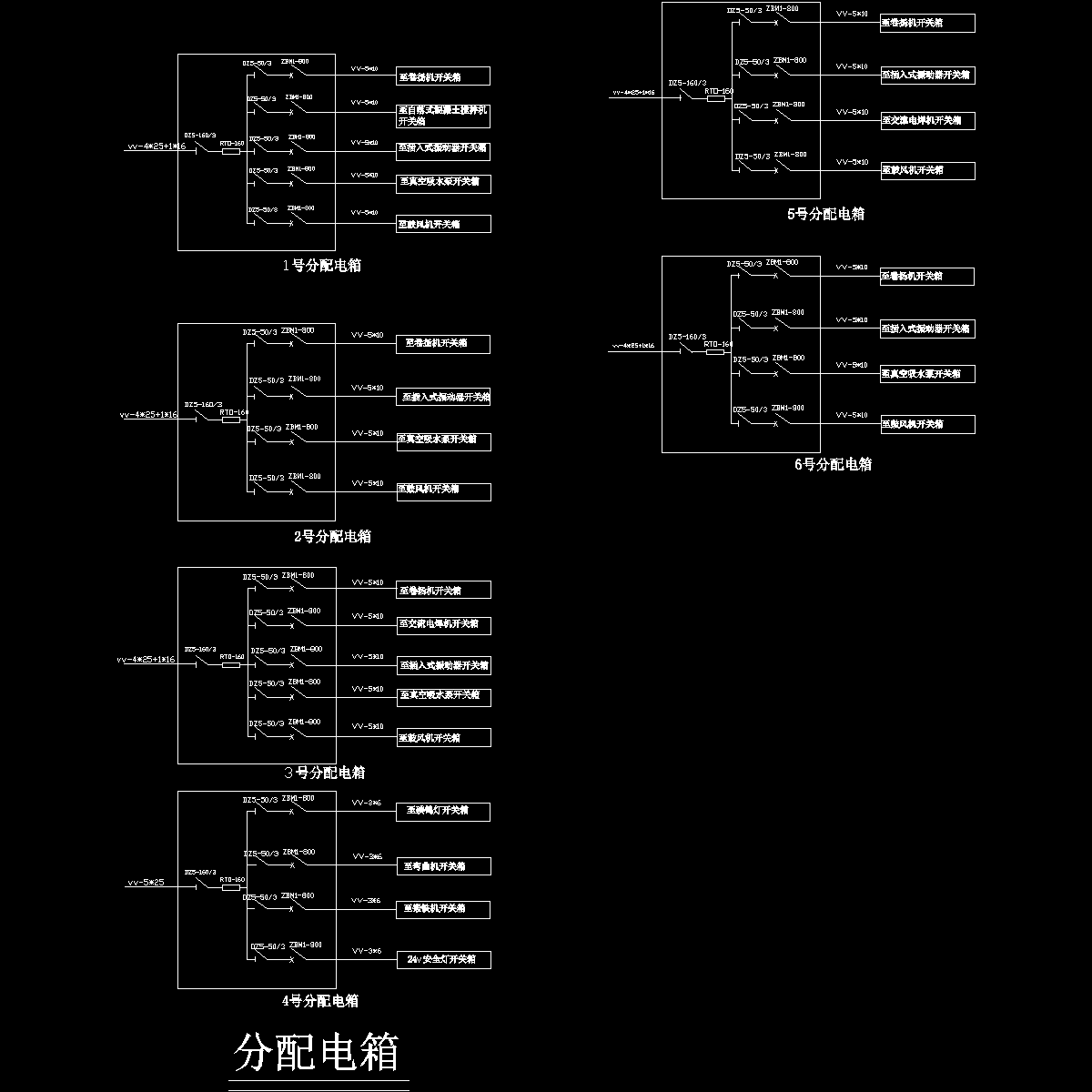

第五章 绘制临时供电施工图
第六章 安全用电技术措施3、设置漏电保护器
1)施工现场的总配电箱至开关箱应至少设置两级漏电保护器
……
编制于近代年,全文2.6万余字共68页,含4个CAD图文件。
