工程基础及地下室施工组织设计(钻孔灌注桩高支模)_CAD

附件详情

总用地面积为453900m2,建设用地面积为397000m2。建筑占地面积为45242m2。
该项目的施工范围为科学中心基础、地下室结构、软土地基处理、场内土方平衡和临建板房的施工。
序号 施工分部 项目名称
1 清淤 淤泥挖运
土方回填
2 砂垫层 中粗砂回填
3 软基处理 地基强夯
塑料排水板
4 桩基础 钻孔桩(φ80cm)
钻孔桩(φ100cm)
钢筋笼
5 地下室结构 结构混凝土
钢筋
防水施工
该项目软基处理是在已经完成吹填砂1.5m后的基础上进行,采用分区处理方案,主要包括超载堆土预压与动力排水固结两种软基处理技术。该项目采用超载堆土预压处理的面积约215829m2,采用200g/m2针刺无纺土工布,B型塑料排水板,填土堆载。
该项目桩基础采用钻(冲)孔灌注桩的形式,根据现有图纸所示,桩基础桩径分为分为φ800mm、φ1000mm两种,总计桩长38696m,其中φ800桩22515m,φ1000桩16181m,
地下室结构施工的施工难点主要在测量定位、高支撑体系及大体积混凝土施工两个方面。该项目地下室层高为5.8m。该项目模板采用18mm厚的新夹板,圆柱模采用定型钢模板;

该项目要求工期为196天。确保该项目达到广东省优良样板工程,争创鲁班奖。

编制于近代年。

以下是附件的其中一部分截图,共9张,您也可以 搜索 更多您想要的资源

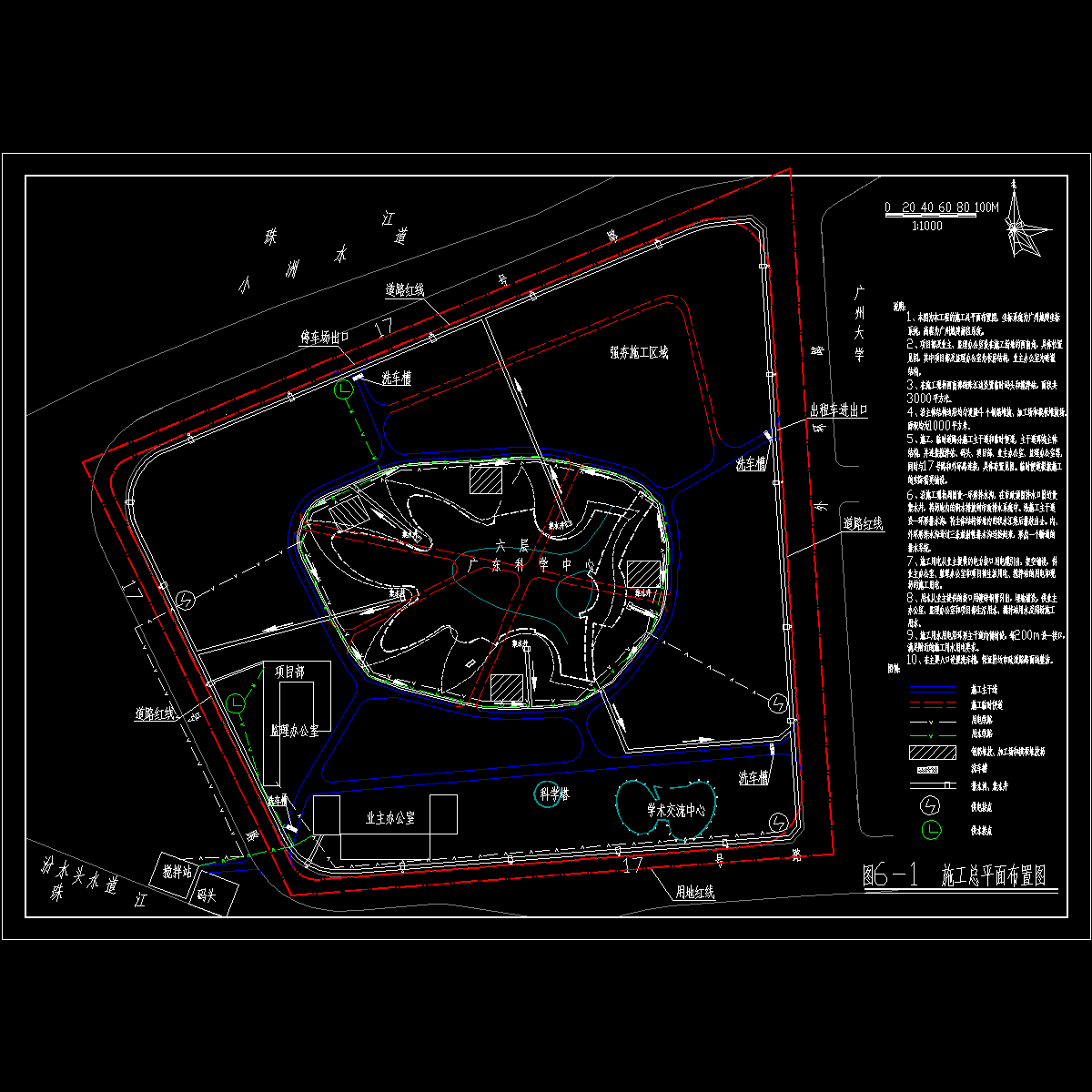

  • 图6-1施工总平面布置图.dwg
    图6-1施工总平面布置图.dwg

  • 图6-1施工总平面布置图1.dwg
    图6-1施工总平面布置图1.dwg

  • 图6-2项目经理部平面布置图.dwg
    图6-2项目经理部平面布置图.dwg

  • (5-12)盲沟、排水沟平面布置图.dwg
    (5-12)盲沟、排水沟平面布置图.dwg
  • (5-21)基坑支护设计说明.dwg
    (5-21)基坑支护设计说明.dwg
  • (5-22)基坑支护平面图.dwg
    (5-22)基坑支护平面图.dwg
  • (5-23)基坑支护平面及剖面图.dwg
    (5-23)基坑支护平面及剖面图.dwg
  • 5-5强夯区域划分示意图.dwg
    5-5强夯区域划分示意图.dwg
  • 图5-19 泥浆池布置.dwg
    图5-19 泥浆池布置.dwg
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
