酒店工程高支模施工方案

  • 建筑高度类型:多层建筑
  • 建筑设计结构形式:钢筋混凝土结构
  • 模板材料:木模板, 木胶合板模板
  • 主要部位:柱, 梁, 楼梯
  • 特殊模板支撑:高支模
  • 楼板支撑架:扣件式
  • 模板计算书:墙模板, 板模板
  • 编制时间:

附件详情

  • 一、项目概要
  • 二、设计依据
  • 三、模板及其支撑系统设计
  • 四、模板安装
  • 五、模板拆除
  • 六、施工管理及安全措施
  • 七、附图
  • 八、高支撑模板及支撑系统计算书

附件详情

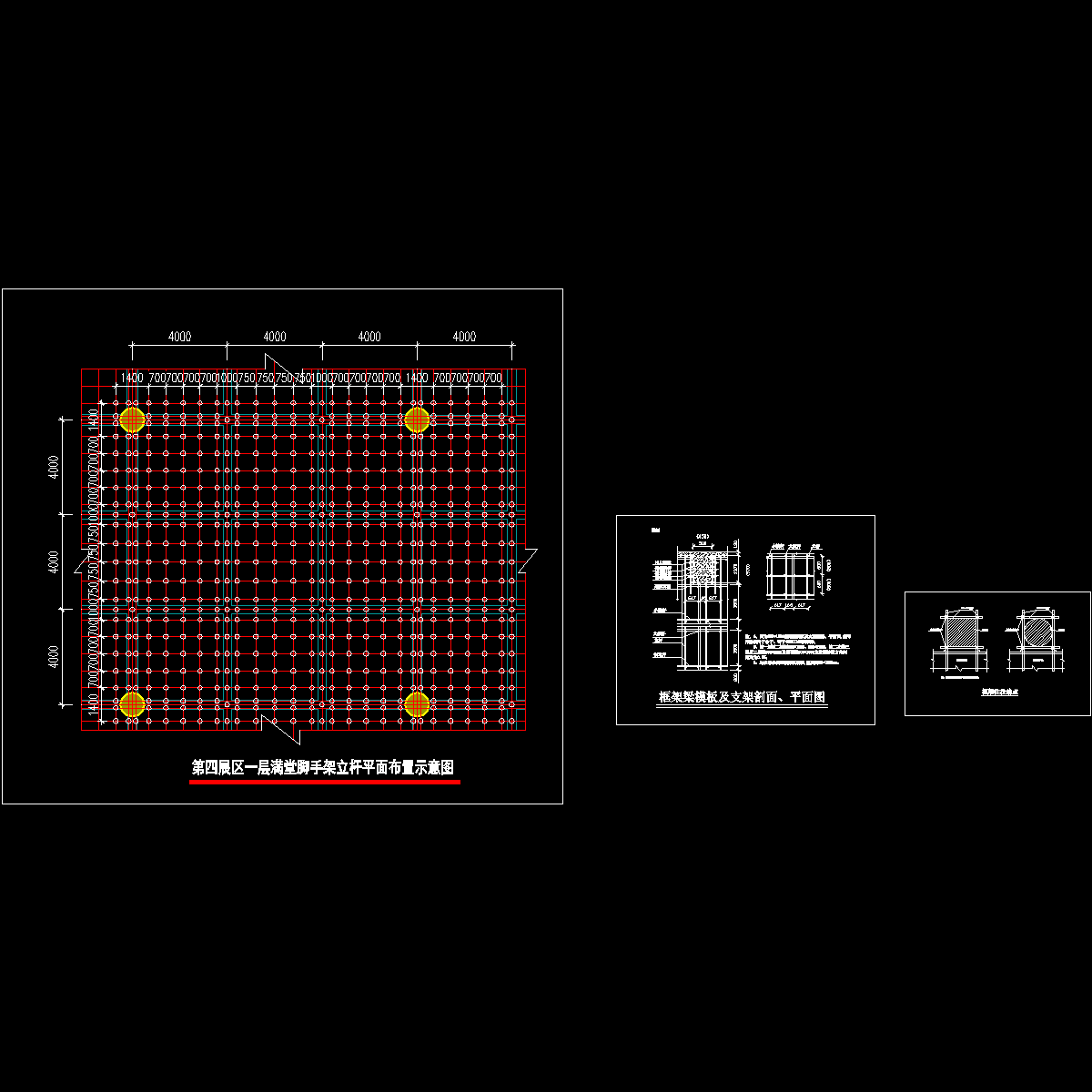

第一展区一层层高7.50m,二层层高11.45m,会展休息区一层层高为6.00m。 立杆布置:⑴该项目室内砼地坪先行浇筑,确保立杆底座不下沉。室内砼地坪做法:300厚碎石垫层,70厚C15砼垫层,200厚C25S6抗渗混凝土板,内配双层双向Φ8@200钢筋网(三级钢)。地基完全能承受立杆荷载。 横杆布置:⑴步距1500mm。⑵立杆纵横向间距>600mm时,纵横向均设置通长横杆,且横杆间距不大于1.8m。⑶必须搭设纵横扫地杆,纵横扫地杆距底座上皮不大于200mm。 7、接头及扣件布置:⑴立杆接长一律采用对接扣件连接,严禁采用搭接接头,确保立杆压力的传递。两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。 梁模板采用侧包底的支模法,侧模在钢筋绑扎、梁内预埋预留等工序完成后进行安装,梁高大于700mm时,除梁侧模外面支撑外,还应采用对拉螺栓拉夹横竖楞加强紧固,对拉螺栓的位置应按照模板设计要求进行设置。
梁、柱节点处的接头模板应制作认真,严禁乱拼乱凑,应保证梁柱墙各自位置、尺寸的准确。
平台模板在搁栅找平后铺设,铺拼应平整、严密。
…………
