附件详情
-
第一章、项目概要 4
-
一、项目概要 4
-
二、施工平面布置 5
-
三、施工要求 5
-
四、技术保证条件 5
-
第二章、编制依据 7
-
第三章、施工计划 8
-
一、施工
进度计划
8
-
二、材料与设备计划 8
-
第四章、施工工艺技术 11
-
一、技术参数 11
-
二、工艺流程 13
-
三、施工方法 13
-
四、检查验收 18
-
第五章、施工安全保证措施 21
-
一、组织保障 21
-
二、
模板工程
危险源辨识 21
-
三、安全技术措施 29
-
四、监测监控 32
-
五、应急预案 33
-
第六章、劳动力计划 35
-
一、专职安全生产管理人员 35
-
二、所需劳动力安排 35
-
第七章、计算书及相关图纸 36
-
第一节 梁侧模板计算书 36
-
一、工程属性 36
-
二、荷载组合 36
-
三、支撑体系设计 37
-
四、面板验算 37
-
五、小梁验算 39
-
六、主梁验算 40
-
七、对拉螺栓验算 42
-
第二节 板模板(扣件式)计算书 42
-
一、工程属性 42
-
二、荷载设计 43
-
三、模板体系设计 43
-
四、面板验算 45
-
五、小梁验算 46
-
六、主梁验算 48
-
七、立柱验算 51
-
八、可调托座验算 52
-
九、立柱地基基础验算 52
-
第三节 450×1100梁模板(扣件式)计算书 53
-
一、工程属性 53
-
二、荷载设计 53
-
三、模板体系设计 53
-
四、面板验算 55
-
五、小梁验算 56
-
六、主梁验算 58
-
七、立柱验算 60
-
八、可调托座验算 62
-
九、立柱地基基础计算 62
-
第四节 300×900梁模板(扣件式)计算书 62
-
一、工程属性 62
-
二、荷载设计 62
-
三、模板体系设计 63
-
四、面板验算 65
-
五、小梁验算 66
-
六、主梁验算 68
-
【施工
平面布置图
】 0
-
【施工进度计划】 1
-

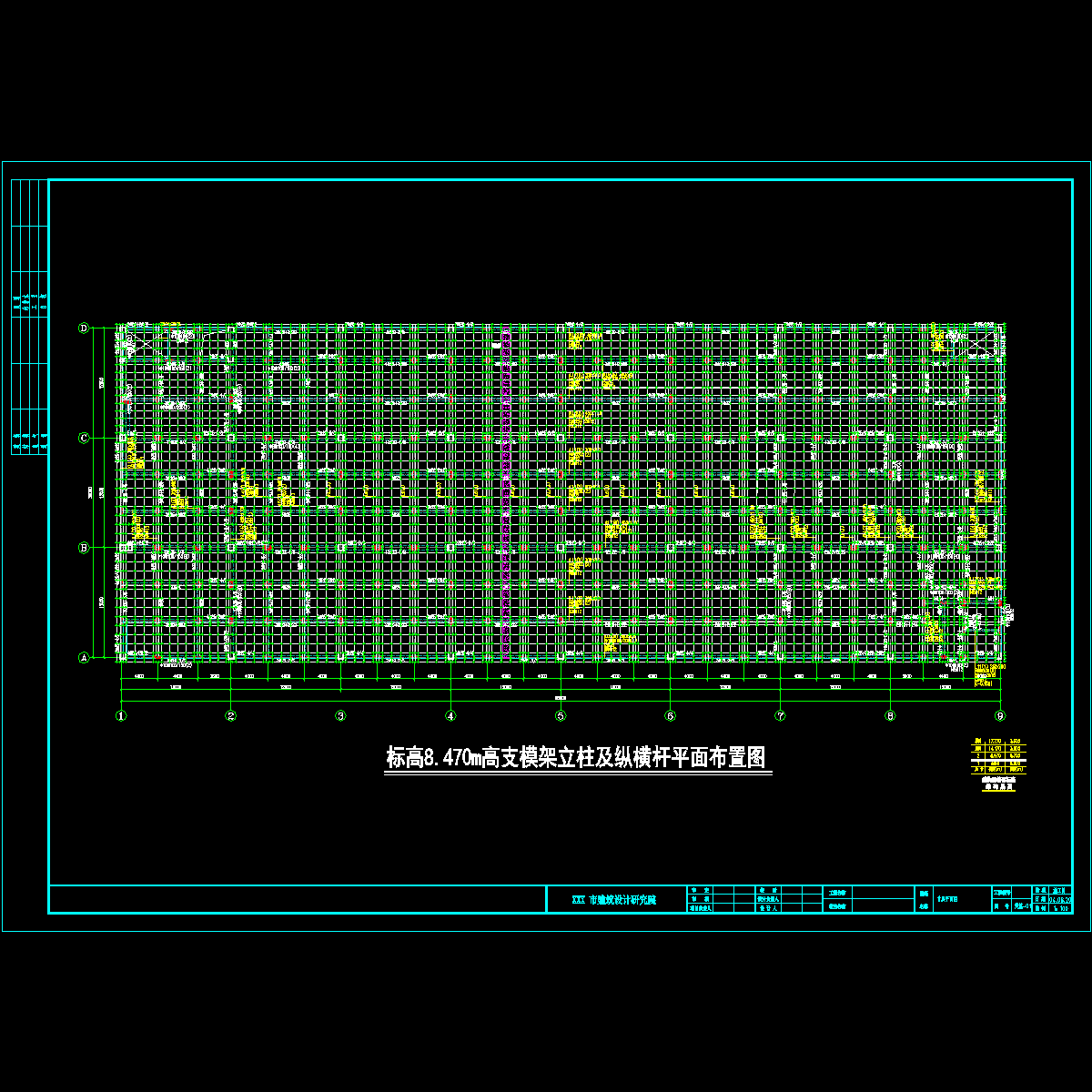

【立杆、纵横水平杆平面布置图】 3
-
【水平剪刀撑布置平面图及竖向剪刀撑布置投影图】 4
-

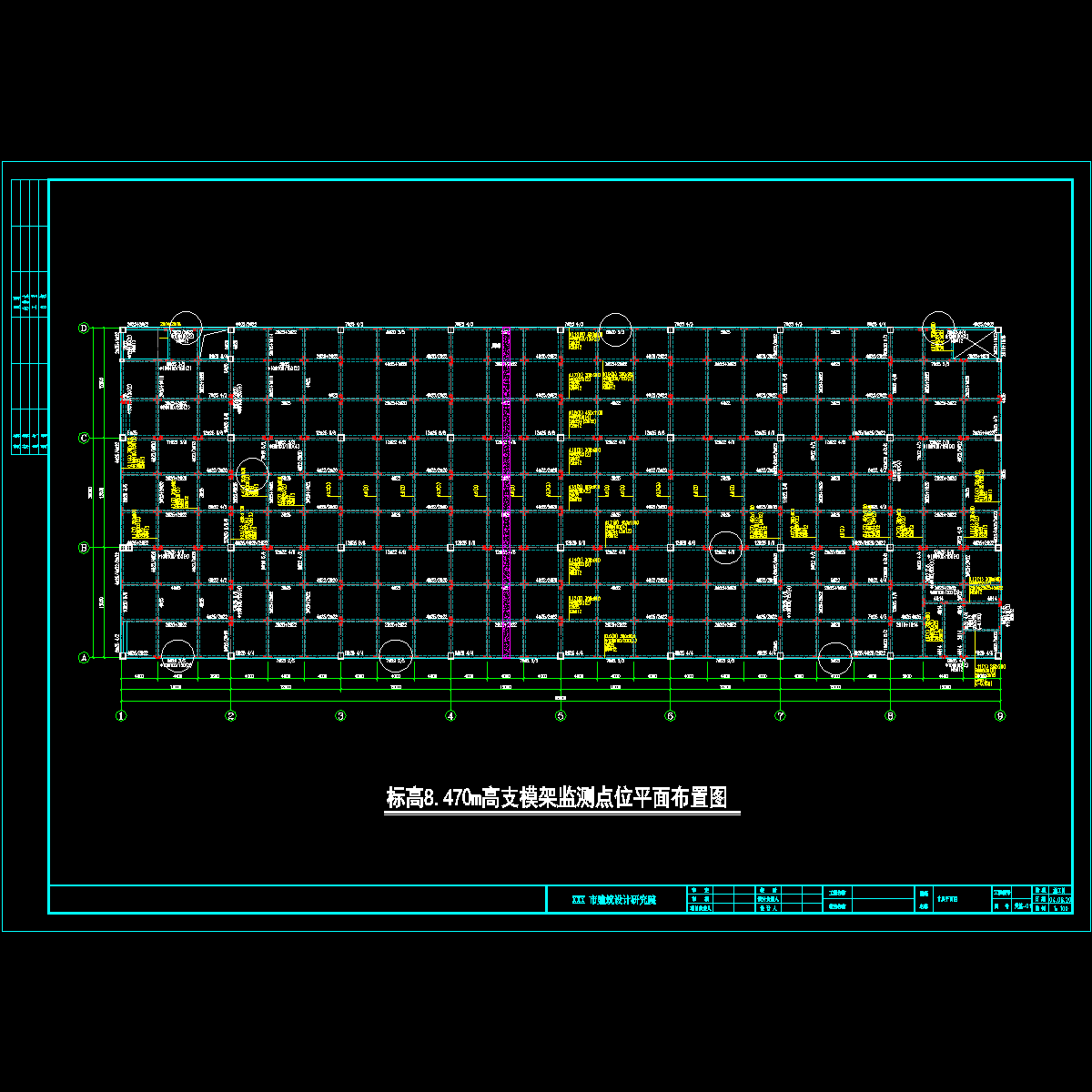

【支撑体系监测平面布置图】 4
-
【支撑体系监测平面布置图】 5
附件详情
主体结构:框架,基础形式:桩基,建筑设计面积:7325m2,建筑高度:18.4m,本项目由门卫房、设备房和2号厂房三个单体构成,其中2号厂房的一层层高达到8.5米,属高支模范围,故编此方案以保证安全。该支模地基为部分回填部分原状土构成,为确保支撑的地基稳定,项目拟先对地基机械夯实处理,然后采用C20的商品砼100MM厚硬化。
……
施工工艺技术:
工艺流程:板:搭支架 → 测水平→摆主梁→ 调整楼板模标高及起拱 → 铺模板 → 清理、刷油 → 检查模板标高、平整度、支撑牢固情况。梁:弹梁轴线并复核 → 搭支模架→调整托梁→摆主梁→ 安放梁底模并固定 → 梁底起拱 → 扎梁筋 → 安侧模 → 侧模拉线支撑(梁高加对拉螺栓)→ 复核梁模尺寸、标高、位置 → 与相邻模板连固。梁侧:安装梁一侧模板→安装另一侧模板→安装上下锁品楞、斜撑楞、腰楞和对拉螺栓→复核梁模尺寸、位置→与相邻模板连接牢固→办预检。
……
附:
计算书及相关图纸
图纸:
1.2#立柱及纵横杆平面布置图
2.2#楼高支模架监测点位平面布置图
3.2#楼剪刀撑平面布置图
……
共计82页,编制于近代年。
水平剪刀撑布置平面图及竖向剪刀撑布置投影图
进度计划表
