附件详情
四、施工方案及方法
6、
脚手架
操作平台搭设
该项目扶壁式挡墙墙身最低7.5m,最高9.5m,在支设墙身模板时需要搭设脚手架操作平台…………
7、模板安装
安装分四次进行,第一次为底板,墙身及扶壁分三次施工…………
底板模板采用木模板,四面采用斜撑固定,凸榫采用地模,凸榫槽两端采用砖模封堵…………
墙身和扶壁模板采用竹胶板。模板应具有足够的强度和刚度,能够可靠承受施工过程中可能产生的各项荷载,保证结构各部形状、尺寸准确。模板板面必须平整,接缝嵌入玻璃胶,防止漏浆,保证结构物的外露面美观,线条流畅…………

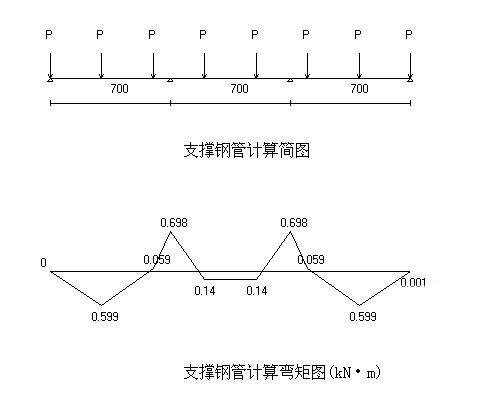

模板加固采用M14对拉螺栓拉结,间距不大于0.5m,梅花型布置。模板安装按设计的墙体尺寸进行,安装必须稳固、牢靠、不变形,保证模板具有足够的稳定性…………
在地面以上,沿墙高和墙长方向安装φ80㎜PVC管泄水孔,按上下左右2.5m交错布设,安装时不应使钢筋外露,安装采用绑丝绑扎…………
相邻墙间伸缩缝充填沥青木板,厚度3㎝,沿墙全断面填塞…………
挡土墙泄水管采用φ80㎜PVC管按设计制作并将填土端用透水土工布包头,21#铁线绑紧,将管内填砂挤压密实后用低标号水泥砂浆封口,(拆模后掏出砂浆及砂)再用21#铁线牢固地绑扎固定在设计位置,紧固模板时要压紧,确保砼浇筑搌捣时不移动不渗浆,必要时在土工布包头处外衬一层塑料薄膜,作墙背回填时将塑料膜撕掉…………
挡土墙沉降缝按设计设置,挡墙基础和墙身浇筑时按沉降缝分段并隔段浇筑施工,施工中间段时在两侧墙端粘贴1.5㎝厚木模板并将模板按挡墙横断面尺寸修整后打入砼中,拆模后钩出模板按设计填塞沥青麻筋。经监理工程师或工程师代表同意,木板也可直接作为沉降缝填塞料…………
模板拆除:应在混凝土强度保证其表面及棱角不因拆模而受损后方可拆除,通常情况下墙体在混凝土浇筑完毕24小时后或砼强度≥1.2Mpa以上,可拆除侧模板…………
为保证墙体整体美观,便于模板拆卸,模板内侧要涂刷隔离剂…………
在扶壁墙两侧搭设双排脚手架,脚手架上部设置操作平台,脚手架设置钢管斜撑,斜撑与地面夹角在45~60°之间…………
8、混凝土浇注
混凝土浇筑分底板和上部结构,其中上部结构分成三次浇筑,强度等级为C30混凝土,浇注时采用隔段浇注的方法。混凝土采用商品砼,在购买混凝土之前,要调查混凝土拌和站的资质等级,供应能力,质量保证措施等,以保证砼的顺利供应…………
混凝土运输采用搅拌运输车,运输过程中要防止混凝土离析,若混凝土出现离析,必须进行重新搅拌,直到符合要求…………
底板混凝土浇注采用溜槽入模,墙面板及扶壁混凝土采用混凝土泵车直接泵送入模。浇筑采用水平分层,插入式振捣器振捣,分层厚度不超过30㎝,振捣器要做到快插慢拔,插点距离要控制在振动棒作用半径的1.5倍以内,一般在30~40cm之间,与侧模相距在50~100mm之间,插入下层砼50~100mm,要避免振动棒碰撞模板、钢筋及其他预埋件,振捣要适度,避免过振或漏振。混凝土下料要均匀,厚度要一致,禁止用振捣的方法摊铺砼。对每一振捣部位,必须振捣到该部位砼密实为止,密实的标志是砼表面停止下沉,不再冒出气泡,表面呈现平坦、泛浆。当浇注达到设计标高时,人工使用铁抹子抹平、压光,墙体顶高程必须严格控制…………
混凝土浇注施工过程中,要随时注意模板支撑对拉的受力情况,检查各支撑的变化,发现异常,及时处理,保证成型构件的尺寸…………
混凝土浇注过程中要按规范要求留置混凝土试件…………
底板混凝土要一次完成,墙面板及扶壁在高度方向不宜间断,若必须间断,第二次浇灌时,必须认真处理施工缝,保证新混凝土与已凝固混凝土牢固黏结…………
9、混凝土养护
混凝土养护采用土工布覆盖,专人浇水,养护期内要使混凝土表面始终保持湿润状态,养护时间不少于7天…………
10、基坑回填
墙趾开挖部分回填夯实土,并做成5%的向外排水坡,基础埋深不小于设计要求1.50m。墙踵采用透水性较强的砂类土填料,应分层夯实,压实标准满足路基填筑要求…………

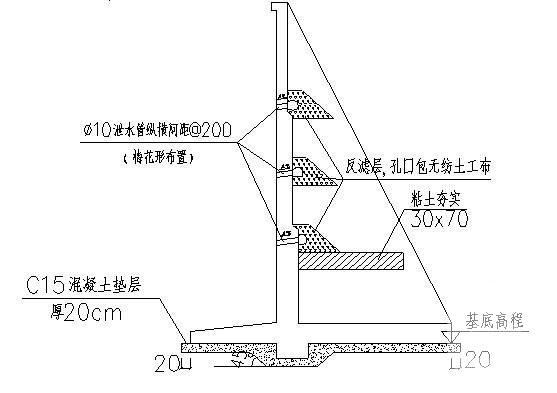

11、反滤层施做
反滤层与路基填筑同步施工,在路基填筑过程中及时施做。挡土墙最低排泄水孔下设置隔水层,隔水层采用粘土施做…………
墙后填土应在墙身混凝土强度达到设计值70%时,方可进行…………
共一套
