附件详情
-
1 编制依据及说明
-
1.1 编制依据
-
1.2 编制说明
-
2 项目概要
-
2.1 工程简介
-
2.2始发井、吊出井水文地质概况
-
2.2.1 工程地质特性
-
2.2.2 水文地质
-
2.2.3 不良地质
-
2.2.4 特殊岩土
-
2.3工程特点及难点
-
2.4 盾构的外形尺寸及重量参数
-
2.4 吊装作业环境情况描述
-
3 施工计划与资源配置
-
3.1 工期计划
-
3.2 人员配置
-
4 施工前准备工作
-
5、施工机具准备
-
5.1 吊装设备及机具
-
5.1.1 LTM1500T起重机性能简介
-
5.1.2 QY130H起重机性能简介
-
5.2、吊装运输设备工具检查
-
6 盾构吊装计算依据
-
7 吊装施工顺序
-
8 吊装方法与顺序概述
-
8.1、后配套吊装方法
-
8.2 盾构本体吊装
-
9、受力验算
-
9.1、吊机工作参数
-
9.2 吊装作业工况参数
-
9.2.1吊装台车时GMK7540吊车工况
-
9.2.2翻身时GMK7540吊车工况
-
9.2.3翻身时QY130H-1吊车工况
-
9.2.4钢丝绳及卸扣的选用
-
9.2.5 地基承耐力计算
-
10 吊装前的检查、调试工作
-
11 吊装安全技术措施
-
11.1 技术措施
-
11.2 安全措施
-
12 吊装作业应急预案
-
12.1 风险点分析及应对措施
-
12.2 应急抢险组织机构
-
12.2.1 项目部应急组织体系
-
12.2.2 现场作业应急组织
-
12.2.3 项目部组织机构职责
-
12.3 应急响应
-
12.3.1 事故等级划分
-
12.3.2 应急响应分级
-
12.3.3 响应程序流程
-
12.4 应急物资
-
12.5 主要风险预防措施
附件详情
影响盾构吊装的作业环境因素主要有:工作井的开口尺寸、竖井
深度、吊装作业场地内地下管线的特征、埋置深度情况(包括供水、排水、燃气、热力、供电、通信、消防等管线);架空线情况(距离作业面的水平、垂直距离、电压要求的安全距离),以及周边建筑、桥梁等情况……
该项目吊装作业环境情况描述如下:
1、本次盾构始发井吊装孔尺寸为11.5m×7m,盾构接收井吊装孔为11m×7.5m,满足盾构吊装及吊出条件;
2、始发井及吊出井底板、中板留置吊装孔,始发井结构底板距地面高度为21.3m,吊出井底板距地面高度34.3米。
3、始发井管线区距始发井结构最近距离约8米,设计市政雨水管、污水管,燃气管道、电力管道;吊出井场区内存在一定数量的电信电缆、架空高压线等需提前改迁,结构南侧3~10米距离范围内存在市政雨水管、给水管、通信电缆……
……
吊装施工顺序
1)盾构机吊装顺序:后配套组装→主机组装→液压系统安装→其它配套系统安装
2 )后配套组装顺序:设备连接桥→1#台车→连接桥
3 )主机组装顺序:螺旋输送机(放置在始发井后配套台车范围内)→中盾下井→前盾下井→中前盾连接→安装管片拼装机→螺旋输送机安装→拼装平台→盾尾安装→刀盘安装→后配套与主机连接。
4)分体进入始发盾构向前80m再进入.
5)进入5#台车→进入4#台车→进入3#台车→进入2#台车
6)试吊
……
共计46页(20)

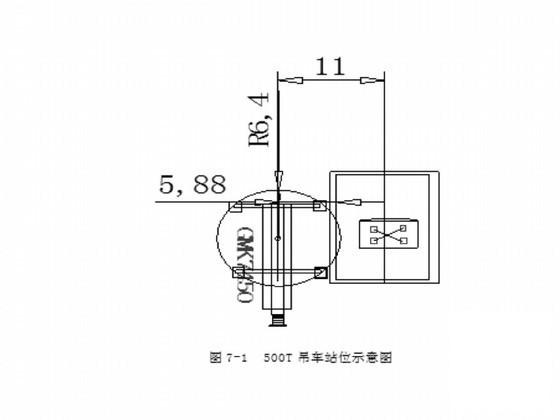

500T吊车站位示意图

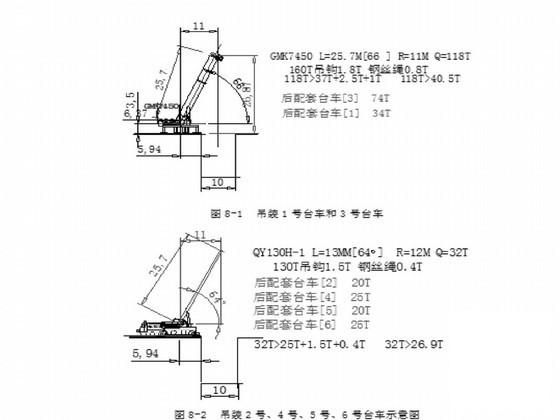

台车示意图

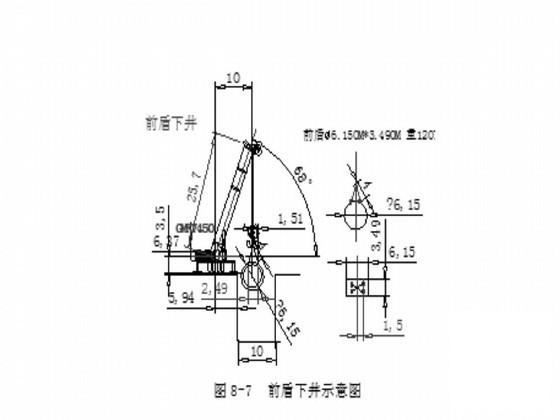

前盾下井示意图

盾尾翻身示意图
盾尾下井示意图
盾构机下井
应急响应
