第一章 综合说明 1
-
第二章 项目概要 6
-
第三章 指导思想和实施目标 10
-
第四章 施工组织与施部署 11
-
第五章 基础、主体、装饰施工方法及技术措施 13
-
一、综合生产车间技术施工方法及技术措施 13
-
1-1、
基础工程
13
-
1-2、主体工程 16
-
1-3、垂直运输及脚手架工程 33
-
1-4、
屋面防水
工程 35
-
1-5、门窗工程 35
-
1-6、装饰工程 36
-
二、综合办公楼主要施工方法、技术措施 43
-
2-1.、基础测量 43
-
2-2、
基础工程
47
-
2-3.、主体工程 53
-
2-4、装饰工程 80
-
2-5、门窗工程 96
-
2.6、屋面工程 100
-
三、动力站施工方法及技术措施 103
-
3-1、土方工程: 103
-
3-2、
基础工程
: 104
-
3-3、动力站
钢筋工程
107
-
3-4、混凝土 108
-
3-5、屋面工程 112
-
3-6、外墙瓷砖 113
-
3-7、门窗工程: 115
-
四、消防水池施工方法及技术措施 116
-
4-1、土方工程 116
-
4-2钢筋工程(厂区消防水池) 117
-
4-3、
混凝土工程

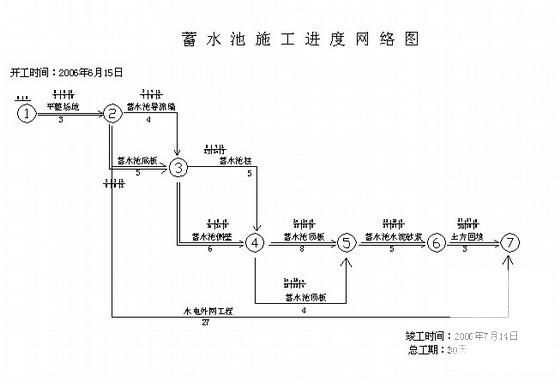

(厂区蓄水池) 117
-
4-4、粉刷工程 118
-
第六章 给排水、采暖(通风)电气施工方法及技术措施 119
-
给排水、采暖(通风)工程 119
-
一、生产车间项目概要: 119
-
1-1、概述: 119
-
1-2、施工布置 119
-
1-3、施工方法与施工技术措施 120
-
1-4、水、暖、工程质量保证措施 125
-
二、综合办公楼项目概要 126
-
2-1、概述: 126
-
2-2、施工布置 126
-
2-3、施工方法与施工技术措施 127
-
三、动力站项目概要 133
-
3-1、概述: 133
-
3-1、施工布置 133
-
3-3、施工方法与施工技术措施 134
-
四、外网项目概要 140
-
4-1、概述: 140
-
4-2、施工质量保证措施 140
-
五、工程质量保证措施 154
-
六、安全消防保证措施 155
-
七、季节性施工措施 156
-
八、保证工期措施 157
-
九、降低成本措施 157
-
十、劳动力需用量 158
-
十一、施工总体计划表 159
-
电气工程 160
-
一、综合生产车间项目概要 160
-
二、综合办公楼项目概要 172
-
三、配电电缆外网工程 181
-
第七章
质量通病防治
措施 188
-
第八章 全面质量保证体系及保证质量技术组织措施 190
-
第九章 确保安全生产技术组织措施 193
-
第十章 现场文明施工技术组织措施 197
-
第十一章 保证工期技术组织措施 200
-
第十二章 季节性
施工方案
202
-
第十三章 关键工序复杂环节重点提出的相应措施 205
-

第十四章 主要材料进场计划 209
-
第十五章 降低工程成本技术组织措施 210
-
第十六章 消防、防火管理措施 212
-
第十七章 环境保证措施 213
-
第十八章 职业健康措施 214
-
第十九章 现场组织机构 215
-
第二十章 附表 218
-
施—附表1 (××××技术产业化建设项目)拟投入的主要施工机械设备表 218
-
施—附表2 (××××技术产业化建设项目)劳动力计划表 219
-
施-附表3-1 施工进度网络图(综合生产车间) 220
-
施-附表4-1 施工总平面图 224
-
施-附表5 临时用地表 227
附件详情
该项目建筑面积5704.5M2地上一层(局部二层)层高6.0M,建筑物总高度7.95M,采用钢筋混凝土桩基础,钢筋混凝土框架构,结构找坡,屋面卷材防水,外墙采用复合节能墙体。外墙立面为银灰色涂料,蓝色镀膜玻璃幕
砌体工程:外墙370MM厚复合墙(内侧180MM厚空心砖,共70厚阻燃苯板,外侧120MM厚空心砖墙),内墙为240MM或120MM厚空心砖墙±0.000以上用M5混合砂浆砌筑±0.000穿过墙体的管道缝隙用不燃烧材料紧密填塞。
施工总工期180日历日……

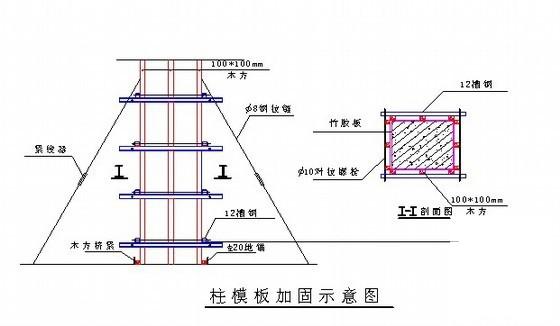

模板计算:(1)框架梁模板验算:按梁截面800×400、 板厚120计算……
脚手架立柱的稳定性验算:脚手架搭设高度按H=2m,排距Lb=1.2m,柱距L=1.2m,步距h=1.5m。钢管48×3.5mm。
229页,16000字。
