煤制烯烃项目煤仓预应力施工方案

附件详情

  • 第一章 项目概要
  • 1.1 项目概要
  • 1.2 参照的有关标准和规范
  • 第二章 施工 进度计划
  • 第三章 预应力主要施工方法
  • 2.1 预应力 施工工艺 流程
  • 2.2 预应力施工主要注意事项
  • 2.3 筒仓无粘结预应力筋铺设技术要求

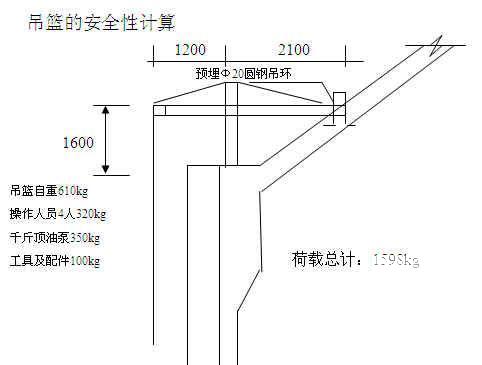

  • 2.5 吊篮施工以及计算
  • 2.5.1 吊篮组成

  • 2.5.2 吊篮选用
  • 2.5.3 钢丝绳
  • 第四章 质量控制 和HSE保证措施
  • 4.1 质量保证措施
  • 4.2 安全保证措施
  • 第五章 主要材料、机具计划
  • 5.1 主要材料数量
  • 5.2 主要投入使用机械设备
  • 第六章 主要劳动力需用计划
  • 第七章 施工平面布置

附件详情

1.1 项目概要
该工程为XXXX集团煤制烯烃项目卸储煤装置储煤仓,共有储煤仓3座,平面呈一字形排列。其内径30m,容量30000t,构筑物总高74.1m,混凝土结构高度为62.2m。
+9.20m以下筒壁厚600mm,C40钢筋混凝土;+9.20m以上混凝土仓壁厚为400mm,C40预应力钢筋混凝土;仓顶盖为C40钢筋混凝土正截锥壳。仓顶环梁上平标高为+56.0m。锚具封锚采用后浇微膨胀性C40混凝土进行封闭。筒仓仓壁混凝土结构采用滑模的 施工工艺
煤仓的仓壁采用无粘结预应力 施工工艺 ,预应力筋采用1860级Φj15.2 低松弛成品无粘结钢绞线,张拉端锚具采用符合规范要求的VM15-7夹片式锚具,及配套的熟铁锚垫板,材质Q235,规格200mm×200mm×20mm(锚板留孔应与锚具相适配)和螺旋筋。
仓壁预应力筋按环向布置,每座煤仓从+9.64m~+53.0m共设置了93圈7-Φj15.2无粘结预应力筋,预应力筋中心距仓壁内侧250mm,距仓壁外侧150mm。
无粘结筋间距如下:
+9.64m~+20.2m 无粘结预应力筋间距为320mm ,34圈;
+20.2m~+31.2m 无粘结预应力筋间距为440mm ,25圈;
+31.2m~+42.2m 无粘结预应力筋间距为500mm ,22圈;
+42.2m~+53.0m 无粘结预应力筋间距为900mm ,12圈

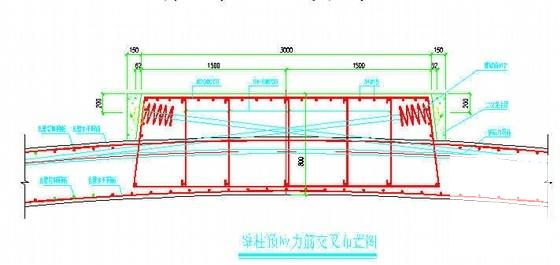

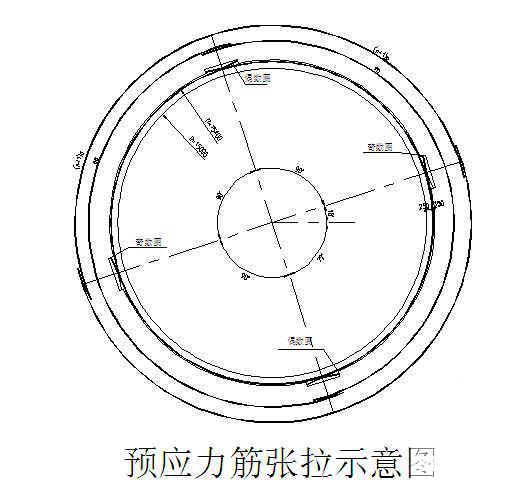

无粘结筋环绕半径为15.25m。每个煤仓设4个扶壁柱,扶壁柱宽3.0m。每一周圈由2段无粘结预应力筋组成。无粘结预应力筋为180度包角,相邻两圈无粘结筋的张拉端交错90度布置,分别锚固在2个扶壁柱上。
..............

以下是附件的其中一部分截图,共4张,您也可以 搜索 更多您想要的资源
  • 煤制烯烃项目煤仓预应力施工方案 - 1
    第 1 张图
  • 煤制烯烃项目煤仓预应力施工方案 - 2
    第 2 张图
  • 煤制烯烃项目煤仓预应力施工方案 - 3
    第 3 张图
  • 煤制烯烃项目煤仓预应力施工方案 - 4
    第 4 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
