工业工程储罐安装施工方案

附件详情

罐体预制:对罐体的许多构件和材料安装采取国内预制加工减少国外工作量,如罐底边缘板成型、罐壁板坡口及圆弧度加工以及各种弧型构件(补强圈等)。有些构件为了成型规范、减少高空作业、提高工效、保证工程质量也需要在专用平台上进行预制加工,如喷淋管、劳动平台等。
油罐施工用弧形样板的弦长不得小于2m,直线样板的长度不得小于1m,测量焊缝角变形的弧形样板弦长不得小于1m;罐底边缘板的预制切割采用半自动等离子切割,罐壁板的预制切割采用半自动等离子切割。罐顶板和罐底边缘板的圆弧板,可采用等离子切割加工,罐顶板直线段采用半自动等离子切割机;钢板边缘加工面应平滑,不得有夹渣、分层、裂纹及熔渣等缺陷,切割坡口产生的表面硬化层应磨除。

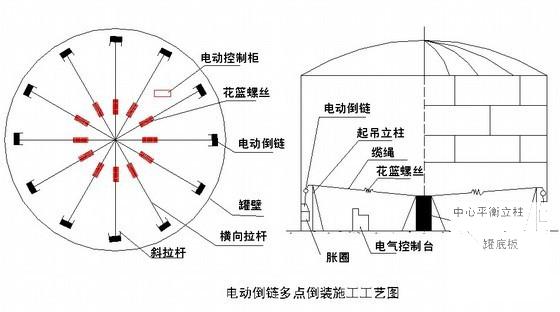

倒装方案:电气控制系统:为了保证各电动倒链能够协调一致的同步上生或下降,同时每个倒链又能进行个别调整,以消除局部误差,采用了即集中有分散的电气控制线路。所有电动倒链设置一个总开关,每个倒链又设置单独控制的分开关。总开关与分开关安装在一个电气控制台上。油罐开始起升时,操作人员先以电铃通知施工人员,并根据控制台上的控制系统及时调节各台电动倒链的升程。提升时各台电动倒链必须保持均衡同步,决不允许个别电动倒链作大幅度上生或下降。
体吊装所需电动倒链数量及配置原则:油罐主体结构施工时,电动倒链数量一般有下列三个因素确定:1)吊装重量,及起吊最后一层壁板以上的罐体及附加荷重;2)电动倒链的提升能力。根据每台机具的起重量P和所需提升的总重量Q总,确定所需机械的台数,即n= Q总/P;3)相邻吊点的跨度。由于壁板厚度与直径比值较小,相邻吊点的跨度不宜过大,否则罐壁将产生局部变形。施工中往往会产生这样的情况,起重机具在数量上满足了吊装总重量的要求,如果吊点跨距太大,即使胀圈刚度很大,吊装时很难避免罐壁失稳,薄壁呈现大面积的永久性变形,严重影响工程质量。因此,选择确定起重机具数量时,不仅要满足起吊重量需要,还要考虑由于机具不同步产生的荷重不均现象以及起重吊点的跨距。当胀圈刚度比较大时,跨度一般不要超过7.5米为宜。
…………
共90页,。

以下是附件的其中一部分截图,共2张,您也可以 搜索 更多您想要的资源
  • 工业工程储罐安装施工方案 - 1
    第 1 张图
  • 工业工程储罐安装施工方案 - 2
    第 2 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
