文化广场大体积混凝土施工方案,布置图

附件详情

  • 一、编制依据 2
  • 二、项目概要 2
  • 三、大体积砼概况 2
  • 四、现场平面布置 3
  • 五、大体积混凝土浇注施工组织 3
  • 六、现场施工准备 4
  • 七、混凝土的供应 6
  • 八、混凝土的浇筑 8
  • 九、混凝土的养护及测温 11
  • 十、质量标准 12
  • 十一、安全注意事项及成品保护 12

附件详情

该项目基础底板为筏板基础,主楼筏板厚度为1.8m,裙房筏板厚度为0.6m,局部加厚至1.2m,设置两条后浇带。 混凝土的浇筑及振捣要求:基础底板混凝土浇筑采用薄层浇筑、循序渐进、逐步均匀升高、一次到顶的连续浇筑工艺。底板每个施工段混凝土浇筑连续进行,泵管采取一次接长到最远处,采取边浇边拆的方式进行施工。根据浇筑时形成的斜坡,布置两道振捣点,第一道布置在混凝土卸料点,第二道布置在混凝土坡角处。 混凝土的浇筑由远而近、由南向北退,浇筑时应连续不断的下料,如混凝土供应出现间断时,应调用另一台泵车去浇筑,在前层混凝土初凝前必须将后层混凝土覆盖上去,同时用振动棒将混凝土分层处振密实,避免两层之间出现冷缝,成斜向分层浇筑,振捣应由坡顶、坡脚同时向中间推进;振捣棒应快插慢拔、 插点均匀,间距不大于50cm,呈梅花形布置,振捣时间视混凝土不再下沉、不再冒气泡、表面泛浆为好,然后用2m 长 刮杠刮平,分2-3次用木抹子搓平,铁抹子压光。 混凝土养护:为防止基础底板蓄水流失,基础四周及后浇带两侧砌筑100高120厚砖胎膜,内侧抹灰严密,进行蓄水养护。 为加快施工进度,不影响上部结构的施工,只在主楼底板设置蓄水养护,养护3-5天待砼温度下降后再采用覆盖塑料薄膜及草帘袋,然后浇水养护。其他600厚板、1.2m厚板只覆盖塑料薄膜及草帘袋,浇水养护,养护时间不少于14天。

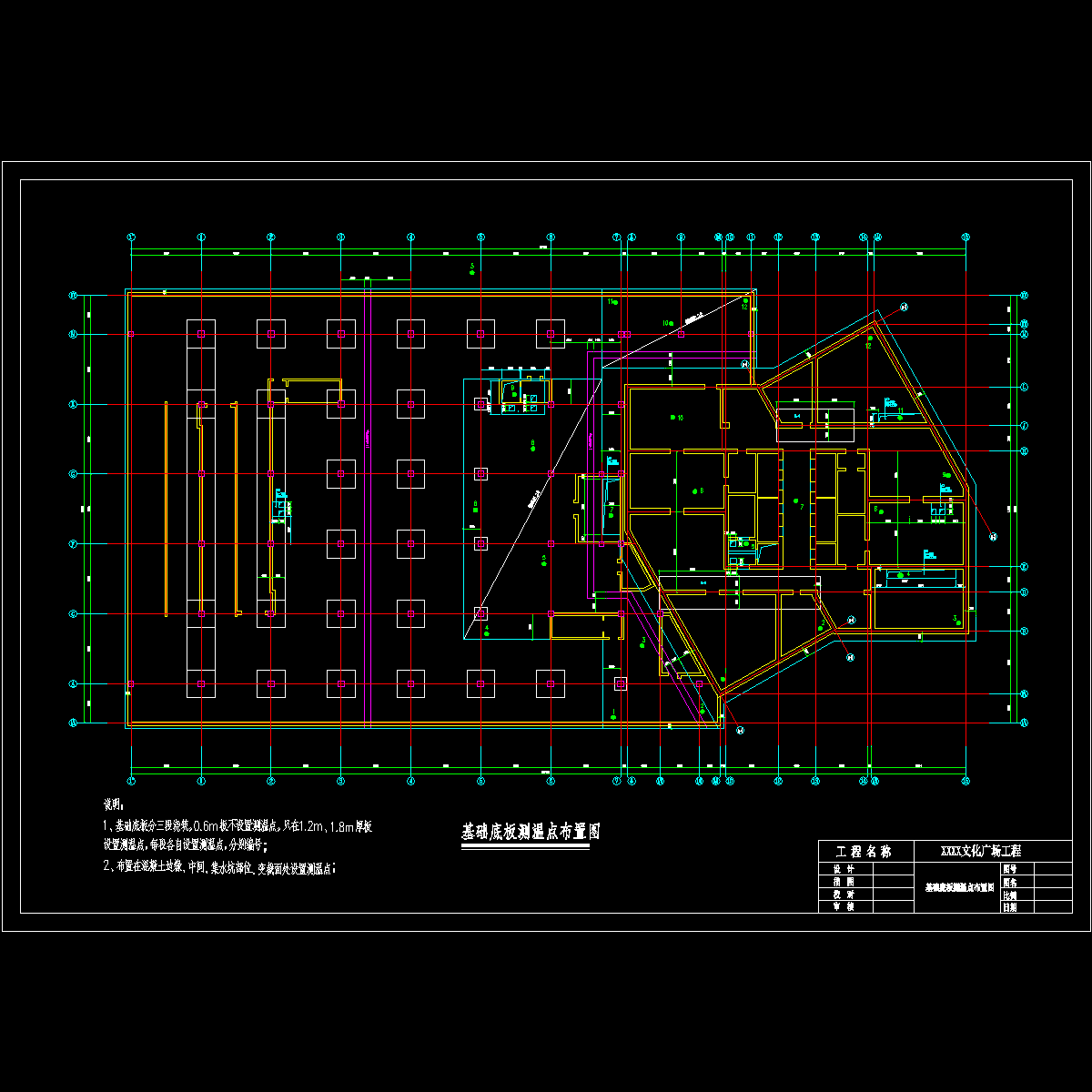

附CAD测温点布置图
…………
14页

以下是附件的其中一部分截图,共1张,您也可以 搜索 更多您想要的资源
  • 文化广场大体积混凝土施工方案,布置图 - 1
    第 1 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
