跨河特大桥深水基础施工方案(大体积混凝土)

附件详情

  • 一、项目概要 1
  • 二、桥位水文、地质情况 1
  • 三、施工方案综述 2

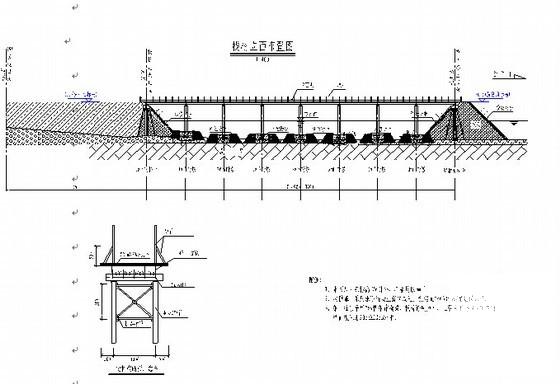

  • 四、施工便道(栈桥)施工 3
  • 五、40#、41#墩桩基施工 4
  • ⑴、40#、41#墩施工平台的筑岛施工 4
  • ⑵、40#、41#墩桩基施工 5
  • 六、40#墩沉井围堰施工 6
  • ⑴、沉井围堰 施工工艺 流程 6
  • ⑵、施工坑开挖 7
  • ⑶、沉井制作 7
  • ⑷、沉井下沉 9
  • ⑸、沉井清基、堵水: 12
  • 七、41#墩沉井围堰施工 13
  • ⑴、 施工工艺 流程 13
  • ⑵、双壁钢沉井制造 14
  • ⑶、 双壁钢沉井下沉 15
  • ⑷、沉井清基 17
  • 八、承台大体积混凝土施工 17
  • ⑴、合理选择原材料,优化混凝土配合比。 17
  • ⑵、控制混凝土骨料温度 18
  • ⑶、合理选择混凝土的浇筑时间 18
  • ⑷、制定合理的混凝土浇筑工艺施工方法 18
  • ⑸、模板的外部降温 19
  • ⑹、浇筑完毕后的降温 19
  • 九、沉井围堰的拆除 20
  • 十、主要施工机械设备配置 20
  • 十一、 施工进度安排及工期保证措施 21
  • ⑴、施工进度安排 21
  • ⑵、工期保证措施 22
  • 十二、质量保证措施 23
  • ⑴、质量保证体系 23
  • ⑵、组织保证 23
  • ⑶、强化现场的技术、质量、检测力量 24
  • ⑷、抽调和整合施工专业队伍 25
  • ⑸、意识和能力的保证 25
  • ⑹、材料保证 25
  • ⑺、质量管理保证 26
  • 十三、安全保证措施 27
  • 十四、环保措施 28

附件详情

跨河特大桥主桥为(70+125+70)m预应力混凝土连续梁,一联全长266.5m(含两侧梁端至边支座中心0.75m),桥面板宽13.4m。梁体结构按三向预应力体系设计,箱梁截面为单箱单室直腹板型式。主桥40#、41#和42#墩处于河两侧河堤间,按施工水位21.5m考虑,41#墩处于深水区(平均水深4.2m),40#墩处于浅水区(平均水深2.5m),其余各墩均在枯水期均露出水面。
40#、41#主桥墩基础采用先施工桩基后下沉井施工承台的方法进行施工。
施工内容含:施工便道(栈桥)施工、两个桥墩桩基施工、施工平台的筑岛施工、沉井围堰施工、承台大体积混凝土施工、沉井围堰拆除等。
......
共51页。

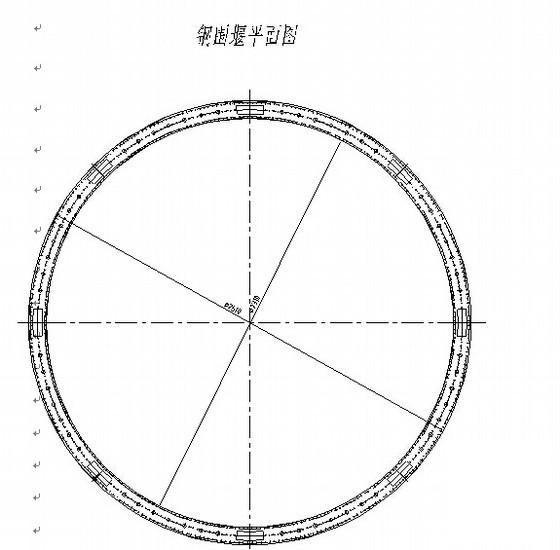

钢围堰平面图

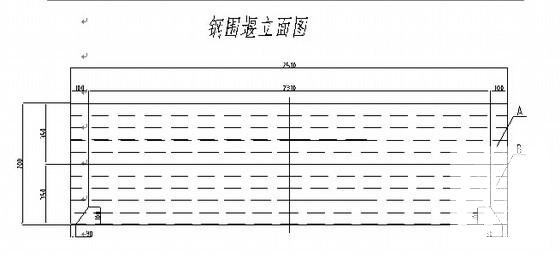

钢围堰立面图

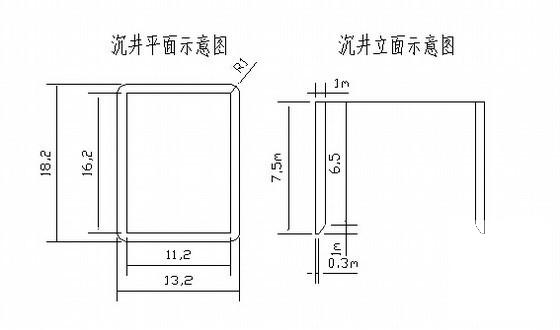

沉井示意图

以下是附件的其中一部分截图,共4张,您也可以 搜索 更多您想要的资源
  • 跨河特大桥深水基础施工方案(大体积混凝土) - 1
    第 1 张图
  • 跨河特大桥深水基础施工方案(大体积混凝土) - 2
    第 2 张图
  • 跨河特大桥深水基础施工方案(大体积混凝土) - 3
    第 3 张图
  • 跨河特大桥深水基础施工方案(大体积混凝土) - 4
    第 4 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
