特大桥水中墩基础施工方案

附件详情

(1)总体施工方案
根据 设计方案 要求,1-14号墩在水库之中,采取的总体施工方案是,先从14号墩沿各墩子位一侧搭设临时钢便桥连通各墩位,再各墩位置搭设钢平台进行施工的原则进行……
(2)便桥及施工平台的搭设
该便桥桩号里程为IDK370+514~IDK370+960段,总长446米左右与施工现场便道连接贯通……
(3)钢板桩施工
在施工便道及施工平台都搭设好后,按图纸要求,在水上进行钢板桩施做,至钢板桩施打完成后,再进行后续的桩基、承台施工……
(4)双壁钢围堰施工

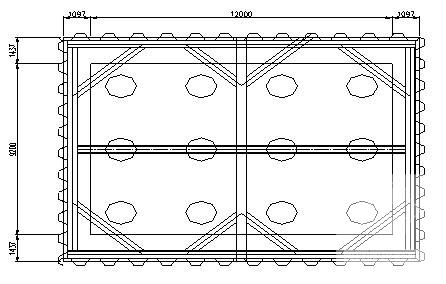

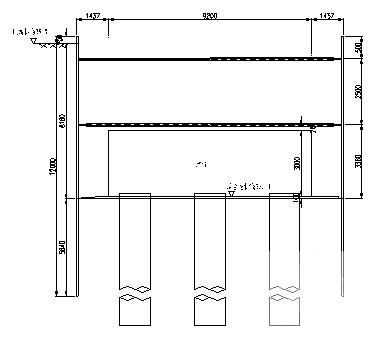

施工工艺 :双壁钢围堰制作及搭建组拼平台——原位拼装首节双壁钢围堰——安装限位装置及提升系统……
2.2.1围堰施工
根据现场实际情况,我部经过多方研究分析,最终决定对0-14号墩基础采用筑岛围堰的措施进行施工……
2.2.2.2 钢板桩施打
拉森钢板桩施工关系到施工止水和安全,是该项目施工最关键的工序之一,在施工中要注意以下施工有关要求……
2.2.2.3钢板桩的拔除
基坑回填后,要拔除钢板桩,以便重复使用。拔除钢板桩前,应仔细研究拔桩方法顺序和拔桩时间及土孔处理……
2.3围堰筑岛拆除
根据施工进度,待桩基、承台及墩身施工完成后,即可准备进行拆除围堰筑岛及临时便道施工,待水库水面下降至最低时进行实施……
