大桥主墩菱形挂篮预压专项施工方案(连续刚构)

附件详情

  • 一、工程简介 1
  • 二、挂篮结构设计 1
  • 三、试验目的 4
  • 四、试验前的检查 4
  • 五、预压方法 4
  • 六、安全及环保要求 11
  • 七、应急预案 11

附件详情

大桥主墩连续刚构全长260m,上部结构:双幅75+110+75m连续刚构,最大孔跨110m;挂篮预压的重量为101#段的重量的1.2倍。
……

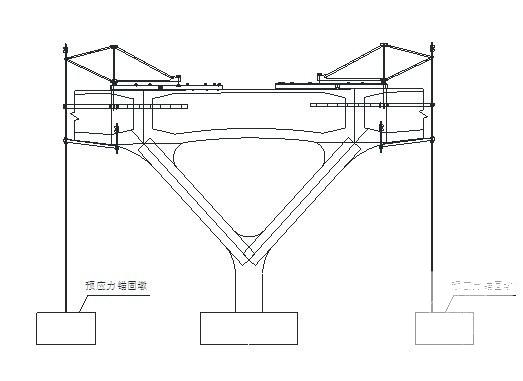

本连续梁采用的挂篮均为菱形挂篮,结构简单,杆件受力明确,承载能力大,弹性变形小,安装与拆卸方便,移动灵活,定位准确,调整方便。在26m长的起步长度内,同时安装2只挂篮,前后作业面开阔,便于混凝土的运输和浇筑。主要技术参数如下:
适用于最大梁段重300吨(本连续梁最大梁段101#段重196.3t);
箱梁最大梁段长度4.0m;
箱梁梁高:4.6~2.0m;
挂篮行走方式:液压千斤顶牵引式;
提升模板方式:挂篮吊杆吊装;
挂篮总重176.1t【主桁系统重35.6t、走行锚固系统22.3t、导向系统17t、底篮系统29.3t、平台防护系统7.8t、前上横梁24.4t、吊挂系统5.2t、挂篮外模24.7t、配件及其它工具9.8t】;
挂篮顶梁最大挠度:<20mm;
桥梁纵坡:南端2.4%、北端3.5%。
本挂篮主要由七个系统组成,即主桁承重系统、走形系统、导向系统、底篮系统、吊挂系统、模板系统、平台防护系统。
……
共15页,约4500字。
