水中墩承台施工专项方案

附件详情

  • 1.编制说明
  • 1.1编制依据
  • 1.2编制原则
  • 2.项目概要
  • 2.1项目概要
  • 2.2工程地质
  • 2.2.1地层岩性与地质构造
  • 2.3主要工程量
  • 3. 施工方案 及技术措施
  • 3.1总体 施工方案 说明
  • 3.2混凝土挡墙尺寸确定
  • 3.3 施工工艺 流程
  • 3.4施工方法
  • 3.4.1筑岛平台加固及混凝土挡墙工艺流程
  • 3.4.2筑岛平台加固
  • 3.4.3 C20片石混凝土挡墙围堰施工
  • 3.4.4基坑开挖
  • 3.4.5基坑开挖完成后,及时凿除桩头并完成桩基检测
  • 3.4.6钢筋制安
  • 3.4.7模板及支撑
  • 3.4.8砼浇筑及养生
  • 3.4.9基坑回填
  • 4.施工组织和施工计划
  • 4.1主要设备、人员及劳动力配置
  • 4.2施工 进度计划
  • 5、质量保证措施
  • 5.1质量目标
  • 5.2质量管理机构及质量管理工作流程
  • 5.2 质量管理措施
  • 5.2.1 组织保证措施
  • 5.2.2 质量责任制度
  • 5.2.3质量目标管理制度
  • 6安全目标、安全保证体系及措施
  • 6.1 安全目标
  • 6.2安全管理组织机构
  • 6.3制度保证措施
  • 6.4具体安全措施
  • 6.4.1基坑开挖安全措施
  • 6.4.2机械安全措施
  • 6.4.3施工用电安全措施
  • 7.环境保护措施
  • 7.1环境保护管理目标
  • 7.2环境保护管理体系
  • 7.3环境保护措施
  • 8.安全应急救援预案
  • 8.1总则
  • 8.2灾情预警和报告
  • 8.3应急反应机构
  • 8.4抢险队伍
  • 8.5灾害处置
  • 8.6抢险步骤
  • 8.7防灾设备
  • 8.8灾情、事故搜集和报告

附件详情

【总体 施工方案 说明】
充分利用重力式挡土墙的特点,水中墩的混凝土挡墙围堰拟采用重力式挡土墙,一方面靠混凝土挡墙自重消除筑岛填土及水压力对围堰的推力,保持其稳定性,确保施工安全;另一方面,结构简单,施工方便,利用混凝土防水特点,对筑岛填土内的渗水起到阻隔作用,减小基坑开挖及承台施工时水的安全隐患。
……
【内容节选】
筑岛平台加固
由于筑岛平台在桩基施工过程及经历雨季后,原有筑岛平台的平面尺寸局部不能满足施工要求。根据15#、16#承台、混凝土挡墙结构尺寸、筑岛填土最小厚度及筑岛外沿加固层等因素综合考虑,在靠河流上游及靠河流中心侧的基坑防护结构是保证承台施工安全的关键部位,从承台边缘至土袋加固层的距离不得小于6.9m;靠河流下游受钢便桥修建影响其净距经现场测试只有2.0m,因此对钢便桥范围加固主要以回填碎石土与堆码草袋防护为主,减少施工对钢便桥的影响;靠河岸侧筑岛填土损坏较小只需进行局部修整即可。
……
共计28页(20)

筑岛平台加固

筑岛平台加固平面图

挡墙断面图

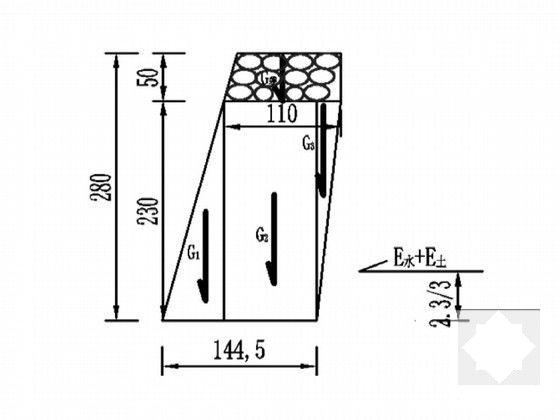

受力示意图

下游侧挡墙计算

环、水保体系框图

以下是附件的其中一部分截图,共6张,您也可以 搜索 更多您想要的资源
  • 水中墩承台施工专项方案 - 1
    第 1 张图
  • 水中墩承台施工专项方案 - 2
    第 2 张图
  • 水中墩承台施工专项方案 - 3
    第 3 张图
  • 水中墩承台施工专项方案 - 4
    第 4 张图
  • 水中墩承台施工专项方案 - 5
    第 5 张图
  • 水中墩承台施工专项方案 - 6
    第 6 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
