附件详情
-
一、编制说明及编制依据 1
-
1.编制说明及范围 1
-
2.编制依据 1
-
二、项目概要 1
-
1.工程性质 1
-
2.工程地理位置及环境简况 1
-
3.建筑设计概况 2
-
4. 结构设计概况 2
-
4.1 结构简况 2
-
4.2基础底板明细表 2
-
4.3基础梁明细表 2
-
4.4基础承台明细表 2
-
4.5地下室柱截面材料表 3
-
4.6地下室结构梁、顶板简况 3
-
4.7钢结构项目概要 4
-
三、施工总体部署 4
-
1.施工总平面布置 4
-
1.1现场临设布置 4
-
1.2施工道路布置 4
-
1.3施工机械布置 5
-
1.4施工用电布置 5
-
1.5施工用水布置 5
-
1.6现场排水组织 5
-
2. 地下室分块施工部署 5
-
2.1底板分块及施工缝设置 5
-
2.2墙顶板施工分块 5
-
2.3柱施工部署 5
-
3. 地下室各分块的施工流程 5
-
3.1底板标高-6.4m(C区)的结构施工流程 6
-
3.2底板标高-10.2m(A区)的结构施工流程 6
-
3.3舞台深坑(36-38轴)结构施工流程 6
-
3.4局部落低深坑区域施工流程 6
-
四、主要施工技术措施 6
-
1.施工测量 6
-
1.1 施工测量准备 6
-
1.2方格网的布设 6
-
1.3高程控制 7
-
1.4 控制点复核 7
-
1.5测量精度要求 7
-
1.6沉降观测要求 7
-
2.工程桩凿桩及验收 7
-
3.钢筋施工技术措施 7
-
3.1钢筋加工及连接 7
-
3.2钢筋绑扎的施工顺序 7
-
3.3承台、基础梁钢筋绑扎方法 8
-
3.4底板钢筋绑扎 8
-
3.5柱子插筋施工 8
-
3.6墙柱平台钢筋施工 9
-
3.7钢筋施工验收顺序 10
-
3.8钢筋接头验收计划 10
-
4. 模板工程施工技术措施 10
-
4.1模板配置 10
-
4.2基础底板外侧模板及基础梁模板 11
-
4.3承台及落深基坑模板 11
-
4.4柱、墙板模板支模施工 11
-
4.5梁、平台板模板施工 11
-
4.6钢柱地脚螺栓施工 12
-
5. 砼工程施工技术措施 12
-
5.1砼浇捣要求 12
-
5.2砼浇捣表面处理 13
-
5.3大体积砼施工 13
-
5.3基础混凝土组织供应措施 14
-
5.4与安装的配合关系 14
-
5.5施工缝处理 15
-
6. 地下室外防水施工技术措施 15
-
6.1防水概况 15
-
6.2施工流程及工艺 15
-
7.季节性施工技术措施 16
-
7.1冬季施工措施 16
-
7.2雨季施工措施 16
-
五、质量保证措施及检验方法 17
-
1. 施工管理人员及施工队伍的控制 17
-
2.施工过程的控制 17
-
3.建立
施工组织设计
审批制度 17
-
4.建立施工现场技术复核、隐蔽工程验收制度 17
-
5.建立施工阶段的级配及试块管理制度 17
-
6.建立施工阶段“砼浇捣令”制度 17
-
7.技术、质量交底制度 18
-
8.现场材料质量管理制度 18
-
9.现场计量器具管理 18
-
10.
钢筋工程
技术质量控制措施 18
-
11.模板施工技术质量控制措施 19
-
12.砼施工技术质量控制措施 20
-
13基坑降水技术措施 20
-
六、安全与文明施工施工保障措施 21
-
1.施工组织管理体系及人员控制 21
-
2.施工过程控制 21
-
3.施工临时用电安全措施 21
-
4 .围护及深基坑作业安全措施: 21
-
5.吊装机械的安全措施 22
-
6.高空作业的安全措施 22
-
七、附表 23
-
1、工程技术复核 23
-
2、隐蔽工程验收 23
-
3、砼、砂浆试块 23
-
4、同条件试块制作计划表 23
-
5、主要机械设备 24
-
6、计量检测设备表 25
-
……
附件详情
该项目地下室为箱形钢筋混凝土结构,平面尺寸为414×99m,层高6m,外墙厚500mm、600mm、800mm;上部结构除局部夹层外,其余均为全钢结构。建筑安全等级一级,设计使用年限50年,建筑抗震设防类别为乙类,地基基础设计等级为甲级,基础设计安全等级一级。
桩基选用钻孔灌注桩。抗压区采用?700,抗拔区采用?600。抗压区柱下采用集中布桩,独立承台;墙下沿墙布桩,条形承台,承台间设基础梁拉结,抗拔区采用底板下分散布桩。地下室底板混凝土采用C40S8,地下室墙顶板砼采用C30S6。
……
3.2底板标高-10.2m(A区)的结构施工流程
该区域为二道砼水平支撑,其结构工况流程为:
挖土至第一道水平支撑垫层底 → 支撑施工 → 东侧C区中心岛区域挖土和底板结构施工 → 待第一道支撑达到设计强度后,挖土至第二道支撑垫层底,同步C区周边区域挖土和底板施工 → 第二道支撑施工(与C区底板暗梁接通) → 待第二道支撑达到设计强度后,挖土至设计底板底标高 → A区垫层、外防水及底板、换撑带施工 → 地下结构施工(A区夹层结构施工)→ 墙板外防水施工 →回土、换撑带施工 → 待达到设计强度后,拆除第二道支撑 → 继续地下结构施工(AC区可同步施工) → 回土、换撑带施工 → 待达到设计强度后,拆除第一道支撑
……
5.3大体积混凝土施工
5.3.1该项目深坑部位底板厚度800,承台厚度2.8~6.4m,属于大体积混凝土施工。
5.3.2混凝土浇捣施工方法:结构底板大体积混凝土浇捣采用斜面分段分层踏步式浇捣方法,其中每皮以斜坡式推进的方式进行。浇捣时,使用振动器应快插慢拔,平面呈梅花状,布置间距不大于35cm,振动器在每一插点时间以砼表面呈水平,以不出现水泥浆、不再冒气泡,不显著沉陷为度,每点振捣时间为20~30s,振动插入时应深入下一皮砼内5~10cm,以达到复振效果,且应在震动棒上做好标记,以免过分深入下一皮砼内,影响砼的质量。
……
附图1《施工现场平面布置示意图》
附图2《地下结构施工阶段用电平面布置示意图》
附图3《底板施工分区图》
附图4《顶板施工分区图》
附图5《AB区施工工况图》
附图6《轴线标高控制点
平面布置图
》
附图7、8《沉降观测点平面布置图一、二》
附图9、10《底板钢筋支架图一、二》
附图11《典型承台钢筋支架示意图》
附图12《典型柱模板示意图图》
附图13《地下室劲性柱对拉螺栓布置图》
附图14《地下室底板及外墙板模板示意图》

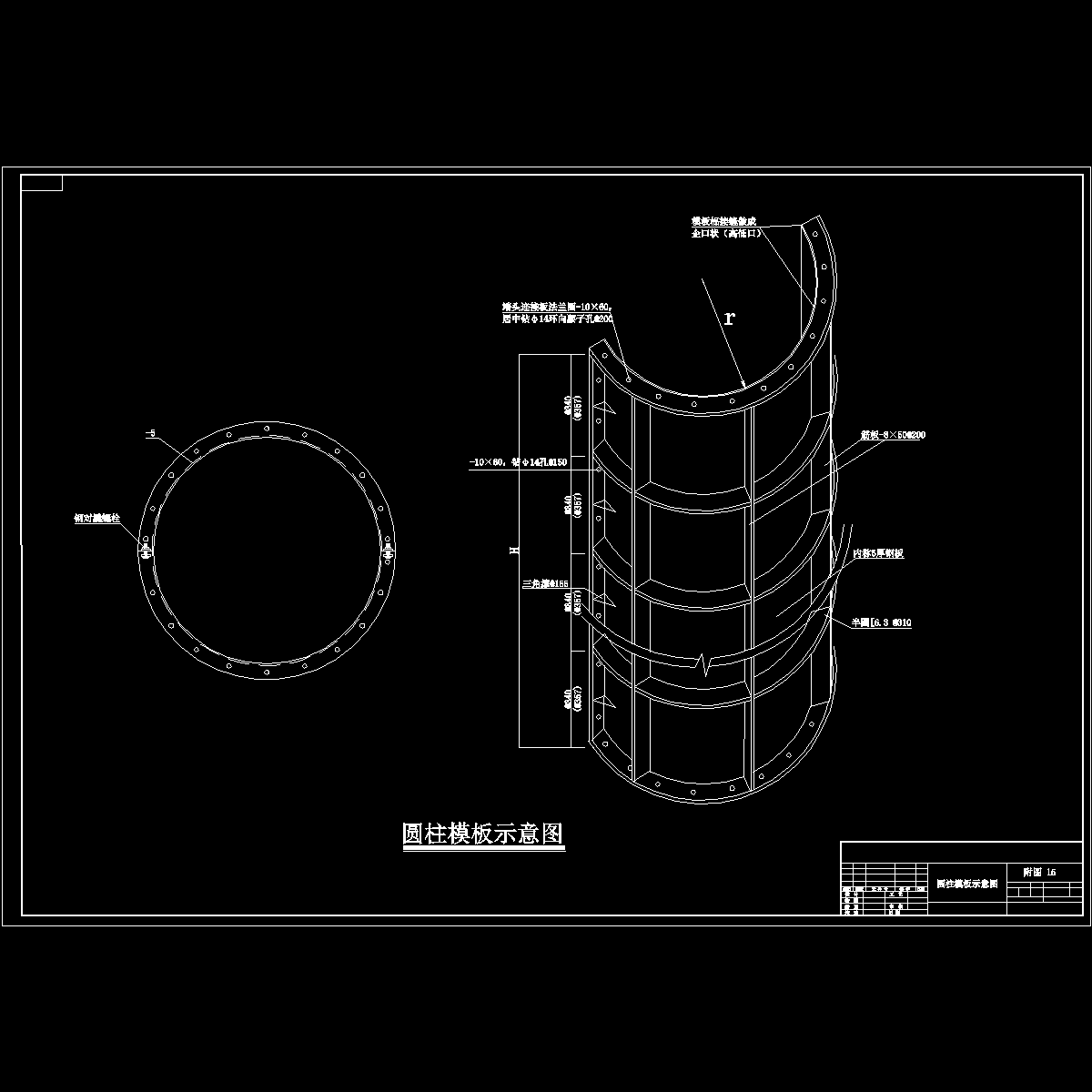

附图15《圆柱模板示意图》
附图16《集水坑模板示意图》
附图17《典型排架支撑及梁节点图》
附图18《中心岛混凝土浇捣流程图》
附图19《周边混凝土浇捣流程图》
附图20《底板、外墙板后浇带节点详图》
附图21《后浇带与围护桩相互关系图》
附图22《舞台深坑区域施工示意图》
附图23《4-6轴后浇顶板施工缝留设示意图》
附图24《承台区域防水卷材节点图》
附图25《深坑区域防水卷材节点图》
附图26《临边洞口防护示意图》
……
40余页,编制于近代年
