变电所道路工程施工工艺

附件详情

5、施工工艺及技术要求
5.2、施工要点:
(1)材料:宜采用普通硅酸盐水泥,强度等级≥42.5 。粗骨料采用碎石或卵石,当混凝土强度≥C30 时,含泥量1% ;当混凝土强度 (2)道路采用抗裂、耐磨,边角倒圆…………
(3)模板安装:采用钢制倒圆角定型模板。定位放线、安装模板,模板外侧采用钢筋和花篮螺丝固定,防止模板跑模。模板接头紧密,接口平整,模板边沿顺直;不能有离缝、前后错台、高低不平现象…………
(4)面层施工:路面用水泥、砂、石子应在施工前做好工程材料计划,同一批进场,集中堆放备用,以保持道路完成后色泽一致。振捣,首先采用插入式振动棒按顺序插振一次,然后用振动梁进一步拖拉振实并初步整平;混凝土水分略干后(操作人员应根据气温情况灵活掌握),面层掺加耐磨粉,然后用磨浆机磨面。待混凝土表面无水膜时进行第一遍人工压光。开始凝结即进行分遍抹压面层。路面压光至少为四遍。混凝土表面无明水后,用刷子蘸水按横向轻刷一遍,使其面层颜色一致…………

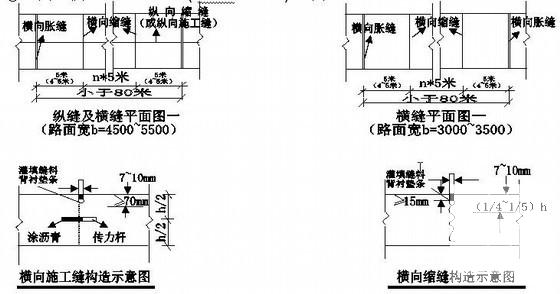

(5)路面胀、缩缝设置,灌缝:胀缝应与路面中心线垂直;缝壁上下垂直,缝宽一致,上下贯通,缝中不得连浆;当混凝土达到设计强度25%~30% 时切割缩缝。填缝前采用高压水和压缩空气彻底清除接缝中砂石及其他污染物,确保缝壁及内部清洁、干燥。缝两侧粘贴美纹纸,然后施打硅酮耐候胶。灌注高度,夏天宜与板面齐平,冬天宜低于板面1~2mm ;填缝要求饱满、均匀、连续贯通…………
(6)胀缝传力杆设置:胀缝处的传力杆,施工前将沥青涂上280mm ,传力杆长度的一半穿过端部档板,固定于外侧定位模板中…………
(7)路面养护:路面混凝土养护要派专人负责,并在浇筑完成后12h 内开始养护,使路面一直保持湿润状态,养护期为14 天。路面养护期间严禁行人、车辆在上面走动;混凝土强度达到要求后方可通行,且初期通行速度不得大于5km/h ,防止车辆刹车破坏或污染道路面层…………
5.3、施工方法:
5.3.1、测量放样:依照设计图纸要求及现场形成的控制网进行引测放样,一般采用洒白灰方式定出边线且埋设边桩…………
5.3.2、路基土方施工:路基开挖的施工过程中应及时做好排水。雨天不宜进行路基施工,以免将基土扰动。 路基土方工程完工时,应自检并会同监理单位验收…………
5.3.3、清理基土:路面基层施工前应对路基进行全面检查,其平整度和压实度应符合设计及规定要求。铺设基层前先检验基土土质,压实严格按设计要求中规定进行验收合格,清除松散土、积水、污泥、杂质。压实完毕后应加强养护,控制行车,不使出现车槽,并注意排水…………
5.3.4、拉线设标志:在路四周拉线,在地面上设置标桩,找好标高、挂线,作好铺设碎石、粗砂垫层厚度的控制…………
5.3.8.4、模板及其架设与拆除施工
5.3.8.4.1、模板技术要求:
①混凝土路面的施工模板应采用刚度足够的槽钢、轨模或钢制边侧模板,不应使用木模板、饲料模板等其他易变形的模板。模板的精确度应符合表5.8.4.1的规定。钢模板的高度应为面板设计厚度,模板长度宜为3到5米。需设置拉杆时,模板应设置拉杆插入孔。每米模板应设置1处支撑固定装置,见下A、B图,模板垂直度用垫木楔方法调整…………
②横向施工缝端钢模应按设计规定的传力杆直径和间距设置传力杆插入孔和定位套管。两边缘传力杆到自由边距离不宜小于150mm。每米设置1个垂直固定孔套。工作缝端模板侧立面见下图所示…………
③钢模或轨模数量应根据施工进度和施工气温确定,并应满足拆模周期内周转需要。一般情况下,钢模或轨模总量不宜少于3d到5d摊铺的需要…………
