公跨铁立交桥梁顶升1米施工方案(牛腿法顶升托架)(混凝土路面)

附件详情

  • 第一章 编制依据及原则1
  • 第二章 项目概要1
  • 一、桥梁概况1
  • 二、改造后满足标准2
  • 第三章 总体施工方案2
  • 一、总体施工方案2
  • 二、 施工总流程图4
  • 三、施工部署6
  • 第四章 主要施工工序8
  • 一、托架体系8
  • 二、限位施工9
  • 三、控制系统9
  • 四、液压系统9
  • 八、 试顶升15
  • 九、 正式顶升15
  • 十、立柱连接17
  • 十一、支撑体系和液压系统拆除18
  • 十二、恢复工作18
  • 第五章 主要分部分项工程施工18
  • 一、土方工程18
  • 二、 模板工程 18
  • 三、 钢筋工程 19
  • 四、 混凝土工程 19
  • 第六章 PLC液压同步顶升系统20
  • 一、同步顶升系统组成20
  • 二 、系统特点20
  • 三 主要技术指标21
  • 五 顶升系统控制原理23
  • 第七章 顶升监测方案24
  • 一、监测目的24
  • 二、监测部位及监测内容24
  • 三、监测方案实施24
  • 四、监测组织安排25
  • 第八章 应急措施25
  • 一、电脑控制系统故障处理措施25
  • 二、液压设备故障处理措施26
  • 三、顶升监测值超限处理措施26
  • 四、恶劣气候处理措施26
  • 第九章 工程质量目标、创优规划及保证措施27
  • 一、 质量目标27
  • 二 、质量保证体系及说明27
  • 三、保证工程质量的主要技术措施27
  • 第十章 安全保证体系说明及安全措施31
  • 一 、安全保证体系及说明31
  • 二、保证行车安全的措施33
  • 三、 保证施工安全的主要措施34
  • 四 保证人身安全的主要措施35
  • 五、顶升安全防护措施36
  • 第十一章 文明施工及环境保护保证措施37
  • 第十二章 总体安排38
  • 一、 施工临时设施布置38
  • 二、 施工队伍及劳力安排38
  • 三、 工期安排39
  • 四、机械设备使用计划39

附件详情

公跨铁立交桥孔跨类型:10+16+10m的T梁;墩台类型:U型桥台及(1.0×1.1m)单柱墩;实测轨面到梁底高度:上行线:6.608m ;下行线:6.681m;桥梁整体现状良好,其东坡度为6.48%,西坡度为1.73%桥面为混凝土路面,桥面北侧人行道约5米处有电线。
顶升高度:7.567m(桥下预留最小净空)-6.608m(当前净空)=0.959m≈96cm,为让净空足够,该资料顶升高度为100cm。总工期45天。
【总体施工方案】本桥通过利用原桥台及墩扩大基础形式作为顶升的反力基础。桥梁整体抬高,采用牛腿法作为桥墩的顶升方法,而桥台利用U型顶升托架实现整体的抬高。将顶升着力点设在牛腿底面及托架底板上,再将墩柱切断后,通过整体顶升来改变桥面标高,顶升完成后连接并加强墩柱及桥台。
【顶升控制系统】采用PLC液压同步顶升控制系统
附图表:安全保证体系框图、施工机械设备表、测量设备表、质量自控体系框图、组织机构图、顶升系统控制原理图、顶升系统组成示意、顶升总流程图、施工总流程图……共计42页,

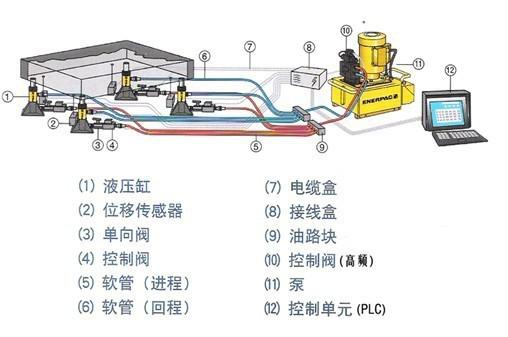

顶升系统控制原理

顶升总流程

以下是附件的其中一部分截图,共3张,您也可以 搜索 更多您想要的资源
  • 公跨铁立交桥梁顶升1米施工方案(牛腿法顶升托架)(混凝土路面) - 1
    第 1 张图
  • 公跨铁立交桥梁顶升1米施工方案(牛腿法顶升托架)(混凝土路面) - 2
    第 2 张图
  • 公跨铁立交桥梁顶升1米施工方案(牛腿法顶升托架)(混凝土路面) - 3
    第 3 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
