双洞单向隧道工程施工方案(超前支护)

附件详情

  • 施工技术方案申报批复单
  • 项目概要
  • 隧道主要施工方案
  • 一、开挖
  • 二、运输
  • 三、初期支护
  • 四、衬砌
  • 五、通风
  • 隧道工程 施工工艺 方法
  • 一、洞口及明洞工程
  • 二、洞身开挖与出渣
  • 三、超前支护与初期支护
  • 四、二次衬砌
  • 五、通风、供风、供水、排水与供电
  • 六、工程测量、监控量测及地质预报
  • 七、防排水施工及防渗漏措施
  • 八、洞内路面
  • 九、弃渣与污水处理
  • 十、质量保证措施
  • 十一、 安全保证措施
  • 十二、环境保护、水土保持主要措施

附件详情

双洞单向交通隧道,左线长度为734m,右线长度为680m。洞口段地质条件较差,采用预留核心土或侧壁导坑法,Ⅳ级围岩地段采用短台阶法施工。Ⅴ级围岩地段二衬应该紧随掌子面,开挖一段衬砌一段,Ⅳ级围岩地段二衬距掌子面控制在20~30m。隧道洞口段正洞开挖支护及洞口长管棚超前支护后,先进入暗洞施工。人行横洞衬砌采用台架、大块钢模板先墙后拱法施工。
施工方案:施工测量→修筑洞外环向截水沟→洞口路堑开挖、边仰坡防护→洞口施工→超前支护→洞身打眼装药放炮→通风→出渣→初期支护→监控量测→施作防水层→二次衬砌浇注→水沟、电缆沟施作→洞内路面施工→隧道内装及机电安装。
内容节选:药卷锚杆药卷锚杆为φ22mm全粘接药卷锚杆, 施工工艺 流程如下:钻孔→清孔→填锚固剂→插入杆体……钢拱架工艺流程为:施工放样→材料下料、加工→焊接→试拼装→编号运入洞内→钢架安装→综合检查→焊接固定……风管选用Φ1500mmPVC软式通风筒,风筒用塑料拉链连接,风筒吊挂顺直。横通道及掌子面使用14KW的风机,Φ600mmPVC软式通风管辅助通风,Φ1500mmPVC……共计29页,

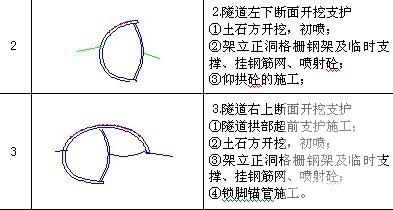

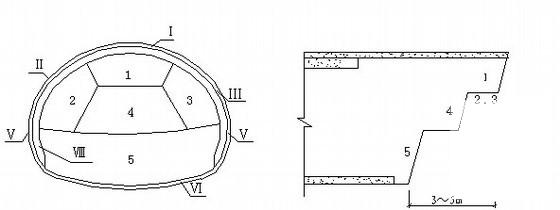

隧道断面开挖

隧道预留核心土台阶法开挖示意图

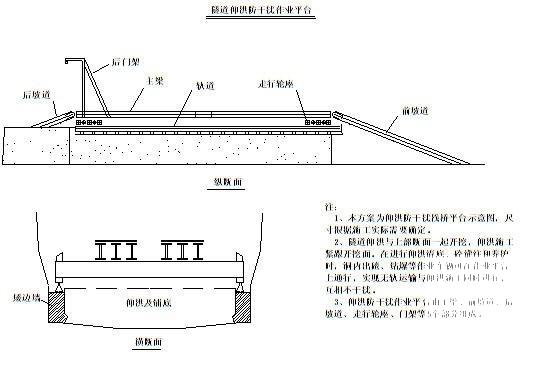

隧道仰拱断干扰施工平台

通风排水及施工管线布置示意图

以下是附件的其中一部分截图,共5张,您也可以 搜索 更多您想要的资源
  • 双洞单向隧道工程施工方案(超前支护) - 1
    第 1 张图
  • 双洞单向隧道工程施工方案(超前支护) - 2
    第 2 张图
  • 双洞单向隧道工程施工方案(超前支护) - 3
    第 3 张图
  • 双洞单向隧道工程施工方案(超前支护) - 4
    第 4 张图
  • 双洞单向隧道工程施工方案(超前支护) - 5
    第 5 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
