附件详情
4.2、长管棚施工
4.2.1、施作套拱

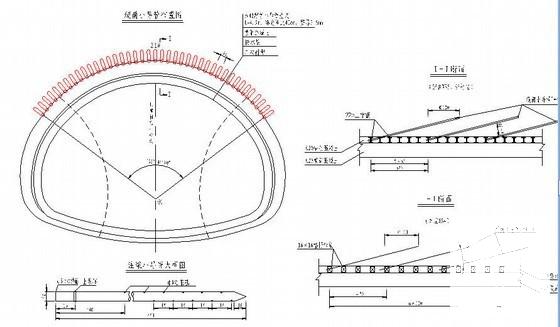

洞口前端采用2m 长套拱(25#砼) 作为大管棚导向墙。套拱在洞口衬砌外轮廓线以外施作。套拱内埋设3榀20b型工字钢,型钢与φ127×3.5mm 管棚孔口套管焊成整体(采用φ127孔口管可以满足套筒跟进)。孔口套管沿拱圈环向布设间距、位置及方向必须准确。利用土拱做套拱内模,土拱根据地形尽量采用原状土,如拱上部无法利用原状土时,采用人工夯填土,拱顶部轮廓用喷射混凝土封闭,人工砂浆抹面修饰。夯填土分层厚度不超过15cm,压实度大于90%。为保证混凝土美观,土拱上面铺上一层油毛毡。为减少对原地面的扰动,避免洞口处大规模刷坡,外模采用竹胶板。套拱采用台阶法挖坑,一次性浇筑,混凝土采用强制式搅拌机搅拌,采用汽车吊起吊浇筑。套拱及管棚设置见图2…………
4.2.2、长管棚施工
管棚施工先施钻、安设及注浆所有有孔钢管,再施作无孔钢管。无孔钢管可以作为检查管检查注浆质量。大管棚采用Φ108mm热轧无缝钢管,环向间距50cm。管棚仰角为10(不包括路线纵坡),方向与路线中线平行。为利于管棚整体受力,纵向同一断面内的接头数量不大于50%,相邻管的接头前后至少错开1m,选用节长3m、6m二种规格的钢管。棚管四周梅花形钻φ8mm出浆孔眼净距150mm,管棚前端设长为100mm锥头,尾部焊A10mm加强箍,钢管接头采用丝扣连接,丝扣长15cm。管棚
施工工艺

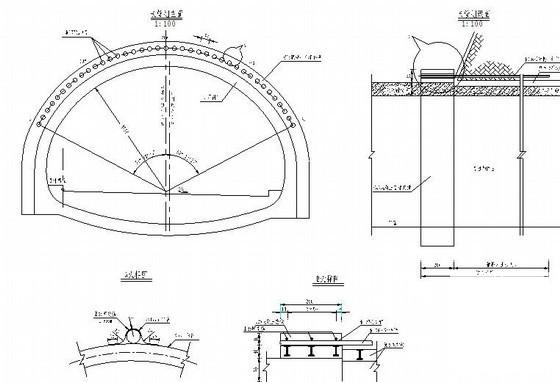

流程见图3…………
1、钻孔
钻孔顺序为从拱腰往拱顶方向,左右对称施钻,即1#、39#、3#、37#……2#、38#、4#、36#……20#。根据套拱中预埋的钢套管作为导向管进行钻孔。掌子面必须按要求先喷一层素混凝土作为止浆墙,以确保掌子面在进行压力注浆时不出现漏浆、坍塌:
(1)钻孔前先检查钻机机械状况是否正常;钻孔时根据情况确定是否加泥浆或水泥浆钻进,当钻至砂层易塌孔时,应加泥浆护壁方可继续钻进;如不能成孔时,可加套筒或将钻头直接焊接在钢管前端钻…………
(2)钻机就位后,准确地画出需钻孔位置;施钻时,顶紧掌子面,提高施钻精度;钻机开孔时钻速宜低,钻深至20cm以后转入正常钻速…………
(3)第一节钻杆钻入岩层尾部剩20~30cm时钻进停止,用两把管钳人工卡紧钻杆,钻机低速反转,脱开钻杆。钻机沿导轨退回原位,人工装入第二节钻杆,并在钻杆前端安装好联接套,钻机低速送至第一根钻孔尾部,方向对准后联接成一体。每次接长,按上述方法进行…………
(4)换钻杆时,要注意检查钻杆是否弯曲,有无损伤,中心水孔是否畅通等,不符合要求的应更换,以确保正常作业…………
(5)为防止钻杆在推力和振动力双重作用下钻杆上下颤动,导致钻孔不直,钻孔时应把扶直器套在钻杆上,随钻杆钻进向前平移…………
2、顶管
(1)先钻大于棚管直径的引导孔,然后利用钻机的冲击和推力,将安有工作管头的管棚沿引导孔钻进,接长棚管,直至孔底…………
(2)管棚接长时先将第一根钢管顶入钻好的孔内,再逐根联接。事先需加工好连接丝扣…………
(3)接长管件应满足管棚受力要求,相邻管的接头应前后错开,避免接头在同一截面受力…………
(4)顶管时,当第一节钢管推进孔外剩余30~40cm时,人工装上第二节钢管,钻机低速前进对准第一节钢管端部,严格控制角度,人工持钳进行钢管联接,使两节钢管在联接套处联成一体。钻机再以冲击压力和推进压力低速顶进钢管…………
3、注浆
(1)施工程序及方法
a、注浆前先检查管路和机械状况,确认正常后做压浆实验,确定合理的注浆参数,才可以施工。设计注浆参数:水泥浆水灰比1:1,水玻璃浓度35波美度,水玻璃模数2.4,注浆初压力0.5~1.0MPa…………
b、注浆按钻孔顺序进行。注浆过程中随时检查孔口、邻孔、覆盖层较薄部位有无串浆现象,如发生串浆,在有多台注浆机的条件下,应同时注浆;无条件时,应立即停止注浆或采用间歇式注浆封堵串浆口,也可采用麻纱、木楔、快硬水泥砂浆或锚固剂封堵,直至不再串浆时再继续注浆。注浆过程中压力如突然升高,可能发生堵管,应停机检查…………
