隧道工程施工方案

附件详情

5、主要施工方法
5.1、明洞施工
隧道进出口处各设有一段明洞,采用明挖法施工。开挖时要根据现场工程地质和水文地质条件,本着“早进、晚出”的原则进行开挖。开挖后及时进行明洞钢筋砼施工,以保证进洞施工安全…………
明洞土方采用机械开挖,石方采用7655风枪钻孔,控制爆破。施工过程中对洞门仰坡及边坡尽量避免扰动,并加强对该处坡面的观测,如在开挖过程中有滑坡迹象应及时采取加固措施,并采取保留核心土的办法,先将明洞和洞门衬砌好,再挖除核心土…………
5.2、进洞施工
待洞口边坡防护及初期支护完成,明洞浇注完成后,砼达到允许强度时,进行中墙导洞开挖及边墙导洞开挖…………
5.3、掘进
开挖方法:本隧道为Ⅱ类围岩拟采用三导坑先墙后拱法施工,具体施工方法为:隧道开挖时先挖中隔墙,完成初期支护后,浇筑中隔墙砼;再挖两边墙,完成初期支护后,浇筑边墙二次衬砌砼;最后开挖拱顶部分, 完成初期支护后,浇筑拱顶部分二次衬砌砼…………
5.4、支护
5.4.1、施工要点如下:
①选用425号普通硅酸盐水泥,细度模数大于2.5的硬质洁净砂,粒径5~12mm的级配碎石(或卵石),经化验合格的拌合用水。喷射砼严格按 设计配合 比拌和,配合比及搅拌的均匀性每班检查不少于两次…………
②喷射前,认真检查隧道断面尺寸,对欠挖部分及所有开裂、破碎、水溶崩解的破碎岩石进行清除和处理,清除浮石和墙角虚碴,并用高压水或风冲洗岩面…………
③喷射机安装调试后先注水后通风,清通机筒及管路投料。连续喂料,经常保持料斗内料满,料斗上设12mm孔径的筛网一道,避免超径骨料进入机内,造成堵管。喷射时,先注水(注意喷嘴要朝下,避免水流入输料管),后送风,然后上料,根据受喷面和喷出的拌和物情况调整注水量,以喷后易粘着,回弹小和表面呈湿润光泽为度…………
喷射顺序:采取分段、分块,先墙后拱,自下布上的顺序,进行喷射作业。隧道内沿纵向3~4m为一段,每2m宽为一片…………
喷射时,喷嘴做缓慢的螺旋形运动,使喷射料束运动轨迹呈环形螺旋式移动,旋转直径约20~30cm,自喷射面的下部开始,水平旋转喷射,喷料要一圈压半圈,喷至段尾时上移返回,同时要求一排压排,如此往复喷射。喷射时如有个别受喷面凹洼不平应先喷该处,大致找平…………

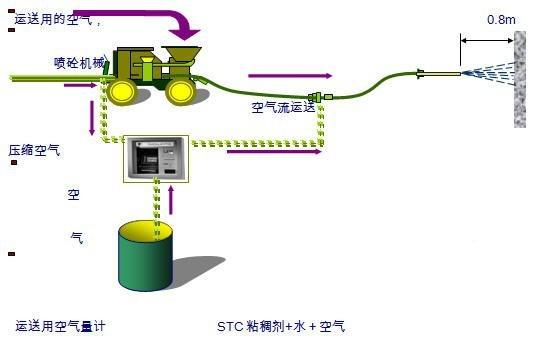

为保证喷射砼密实度,减少回弹量,对于风压、水压及喷头的喷射距离、喷射角度都应合理调整。喷嘴至受喷面距离以0.6~1.0m为宜,料束以垂直于喷射面为佳…………
共26页
