附件详情
-
第一章 编制范围、依据、原则
-
第二章 项目概要
-
第三章 人员、机械、材料组织计划
-
第四章 施工进度安排
-
第五章 施工方案、
施工工艺
和方法
-
第一节 施工测量
-
第二节 超前地质预测预报
-
第三节 洞口及明洞施工
-
第四节 超前支护
-
第五节 洞身施工
-
第六节 初期支护
-
第七节 监控量测
-
第八节 仰拱及填充施工
-
第九节 结构防排水
-
第十节 二次衬砌施工
-
第十一节 洞内附属工程施工
-
第十二节 隧道塌方预防措施
-
第十三节 隧道施工质量保证措施
-
第六章 冬季施工方案
-
第七章 雨季施工方案
-
第八章 工期的保证体系及保证措施
-
第九章 工程质量管理体系及保证措施
-
第十章 安全生产管理体系及保证措施
-
第十一章 环境保护、水土保持保证体系及保证措施
-
第十二章 文明施工、文物保护保证体系及保证措施
-
第十三章 项目风险预测与防范,事故应急预案及演练
-
第十四章 其他应说明的事项
附件详情
公路等级:双向四车道高速公路;设计速度:80(km/h);路线全长37.5km。标段全长6.4km。左线长度1429m,右线长度1416m。路基宽度:整体路基24.5m,分离式路基2×12.75m;最小平曲线半径800m、最大纵坡:2.45%;桥涵设计汽车荷载:公路-Ⅰ级;最小坡长:600米;最大坡长:1380米。
【工程重难点】隧道进出口的施工是整个隧道施工的难点,而洞口附近的防排水的成败直接关系到洞口的开挖难易程度。环保、水保要求高,隧道排水必须经过处理达标方可排入淇河。

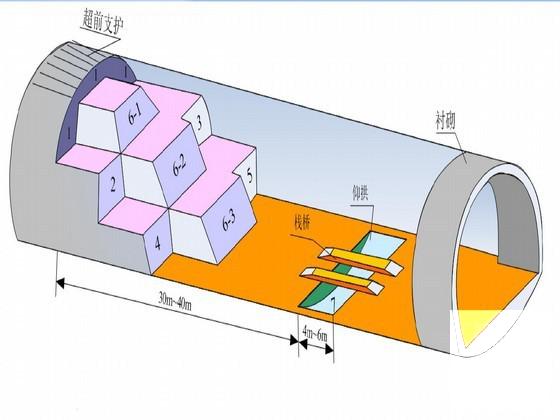

【内容节选】在洞口及明洞开挖施工时,首先做好洞口排水沟及洞顶截水沟,保证洞口排水系统畅通,然后分层进行边仰坡开挖并及时喷锚防护,以防围岩风化雨水渗透而坍塌。洞口段为Ⅴ级围岩,为确保进洞安全,隧道进出口洞口段设置Φ108长大管棚超前支护。明洞采用整体衬砌台车浇注施工……边仰坡施工前先人工在开挖边缘线5~10m开挖并施作洞顶截水天沟,待进洞后及时施作洞门和两侧排水沟,与洞顶截水沟相连形成完整排水系统……隧道小导管采用长为4m的Φ42×4mm热轧无缝钢管加工,环向间距约40cm,纵向搭接板不小于1m……隧道Ⅳ级和Ⅲ级围岩均采用三台阶七步开挖法。在开挖过程中,分三个台阶七个开挖面,后七个不同的位置相互交错同时开挖,然后分部支护 ,形成支护整体,缩小作业循环时间……三台阶开挖第4、5步,左、右侧下台阶开挖:开挖进尺应根据初期支护钢架间距确定,最大不得超过1.5m,开挖高度一般为3~3.5m,左、右侧台阶错开2~3m,开挖后立即初喷3~5cm混凝土……初期支护采用Φ22砂浆锚杆、钢筋网、格栅钢架、型钢钢架、C20喷射混凝土……附图表:流程图、示意图、标准表、措施表、体系图等……共计73页,

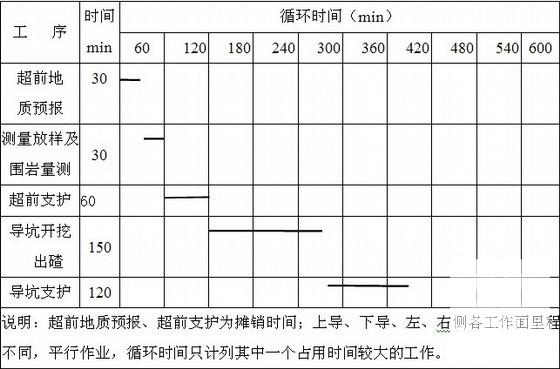

围岩分部开挖法掘进循环时间图

三台阶七步开挖法钻爆设计图

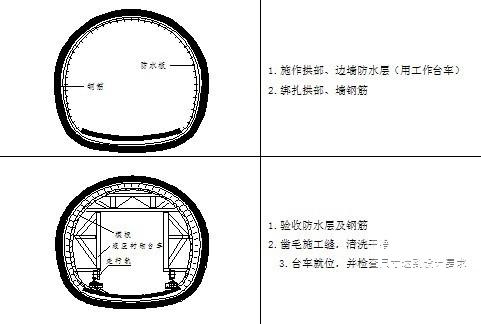

隧道混凝土衬砌施工工序图

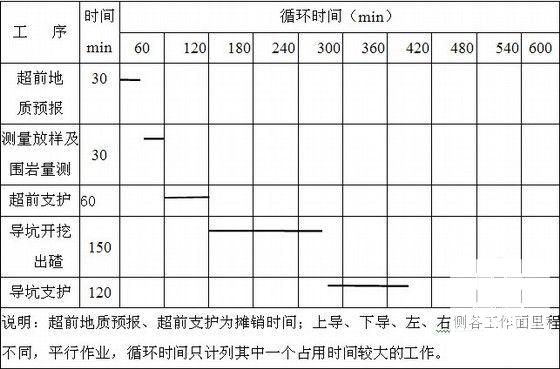

围岩分部开挖法掘进循环时间图
隧道工程工期安排表
小导管注浆工艺流程图
