高速公路工程特长隧道施工方案(中铁)

附件详情

4、 施工工艺
隧道的施工遵循“管注浆超前,短开挖,弱爆破,强支护,早成环,二次衬砌紧跟,勤量测”的原则进行。在隧道开挖施工中,加强洞内围岩量测及地质超前预报工作。发现问题及时向有关部门汇报,以便及时修正支护参数,确保隧道施工安全。
4.1、开挖
4.1.1、明洞及洞门
明洞开挖、防护要从上到下逐步进行,边开挖边防护,防护工程未施作完成不能开始暗洞开挖。明洞开挖应避开雨季施工,施工完成后尽快完成明洞回填。 施工工序如下:
在洞口范围内放出边仰坡开挖轮廓线:先清除开挖范围内植被,洞口开挖前,先做洞顶截水天沟,处理洞顶危石,必要时对地表进行加固处理,确保边、仰坡稳定。土质天沟随挖随砌,防止水冲刷坡面;仰坡坡底做临时排水沟,防止洞口积水…………
土石方开挖:洞门边、仰坡土石方施工采用明挖法施工,土方用挖掘机挖装,石方用风钻打眼弱爆破,挖掘机装碴,自卸汽车运碴。自上而下分层开挖,人工配合精确刷坡。按照设计图纸要求:仰坡按1:0.5—1:1控制,边坡按1:1--1:0.5进行控制…………
边仰坡防护:锚网喷防护,自上而下,随开挖分层及时施作,必要时随开挖随支护。做好坡顶喷混凝土防护层与原坡面衔接,防止坡面风化,引起水土流失、导致边坡防护受到损坏;开挖至暗挖段拱顶开挖轮廓线高度时,垂直下挖至设定的上半断面底部,临时喷设混凝土封闭暗洞掌子面…………
沿开挖轮廓线环向掏槽,安装I18型钢钢架,浇筑混凝土,为暗洞开挖做准备…………
施工防护参数:进口明暗交界处直立开挖面锚网(双层ф6钢筋网20×20cm)喷混凝土防护,喷C25混凝土厚28cm,φ25中空注浆锚杆,长度为3.5m,间距为1.0×1.0m布置…………
4.2、初期支护
4.2.1、钢拱架、格栅拱架施工

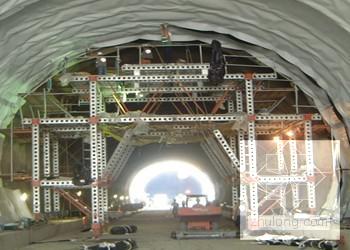

钢拱架在洞外按设计分单元加工成型,洞内安装在初喷混凝土之后进行,与定位钢筋焊接。钢拱架间设纵向连接筋,拱架间以喷混凝土填平。拱架拱脚必须安放在牢固的基础上,架立时垂直隧道中线,当拱架和围岩之间间隙过大时设置垫块,用喷混凝土喷填…………
钢拱架架设工艺要求:
a、为保证钢拱架置于稳固的地基上,施工中在钢拱架基脚部位预留0.15~0.2m原地基;架立钢拱架时挖槽就位,软弱地段在钢拱架基脚处设槽钢以增加基底承载力…………
b、钢拱架应垂直隧道中线,钢拱架的倾斜度不大于2°。其竖向不倾斜,平面不错位、不扭曲。钢拱架的上下左右允许偏差±5cm…………
c、为增强钢拱架的整体稳定性,钢拱架设用Φ22(25)的纵向连接钢筋,焊接牢固,并于两脚端施作锁脚锚杆…………
d、钢拱架架立后尽快喷混凝土作业,并将钢拱架全部覆盖,使钢拱架与喷混凝土共同受力,喷射混凝土分层进行,每层厚度5~6cm左右,先从拱脚或墙脚处向上喷射以防止上部喷射料虚掩拱脚(墙脚)不密实,造成强度不够,拱脚(墙脚)失稳…………
4.2.2、锚杆施工
砂浆锚杆 施工工艺 流程为:钻孔→清孔→灌浆→插入杆体…………
药卷锚杆 施工工艺 流程为:钻孔→清孔→塞入药卷(经水浸湿或是自带水囊药卷)→插入杆体…………
D25中空注浆锚杆施工工艺流程为:钻孔→清孔→插入杆体→注浆…………
购买成品锚杆,预先存放在洞外,施工时锚杆钻孔位置及孔深必须精确,除去油污、铁锈和杂质。先用凿岩机按设计要求钻凿锚杆孔眼,达到标准后用高压风清除孔内岩屑,然后安装锚杆封闭孔口,利用注浆机向锚杆内注浆,注浆压力达到一定值以后停止注浆封闭注浆口。并按规范要求抽样进行锚杆抗拔试验…………
施工中应注意以下事项:
锚杆孔位与孔深必须精确,与设计及规范要求相符…………
杆体在使用前必须除去油污和铁锈,以保证锚杆施工质量…………
系统锚杆钻孔与岩面应垂直,如不垂直,安装锚杆时用垫板调整,使托板密贴岩面,锚杆外露长度不超过10cm…………
锚杆安装后,不得随意敲击。安设后3天内,在杆体上不得悬挂重物…………
共87页

以下是附件的其中一部分截图,共3张,您也可以 搜索 更多您想要的资源
  • 高速公路工程特长隧道施工方案(中铁) - 1
    第 1 张图
  • 高速公路工程特长隧道施工方案(中铁) - 2
    第 2 张图
  • 高速公路工程特长隧道施工方案(中铁) - 3
    第 3 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
