铁路隧道高风险工程施工方案(中铁)(测量)

附件详情

  • 一、总则 2
  • 二、编制依据 2
  • 三、项目概要 3
  • (一)项目概要 3
  • (二)工程地质及水文地质 3
  • 四、风险处理规定 7
  • (一)风险处理规定 7
  • (二)风险监测规定 7
  • 五、风险等级评定结果 9
  • (一)古子山隧道 9
  • (二)纸坊隧道 10
  • 六、专项施工方案 10
  • (一)塌方处理方案 10
  • (二)变形处理方案 15
  • (三)突水突泥处理方案 18
  • (四)水平旋喷桩施工方法 21
  • (五)超前小导管 施工工艺 26
  • (六)大管棚 施工工艺 30
  • (七)监控量测 34
  • 七、施工保障措施 36
  • (一)质量保证措施 36
  • (二)安全保障措施 38
  • (三)冬季施工措施 43
  • (四)雨季施工措施 45
  • (五)夜间施工措施 47
  • (六)文明施工措施 47
  • (七)环境保护措施 48
  • 八、应急预案 48
  • (一)应急预案组织结构 48
  • (二)应急救援小组主要任务 49
  • (三)应急救援领导小组职责 50
  • (四)应急物资、设备及救援器材储备 51

附件详情

(一)塌方处理方案
1、前期工作
(1)塌方的的塌碴方量、腔体边界估计
经过现场测量做了塌碴堆积体的的方量计算,以及结合围岩的产状对塌腔边界进行了初步估计……
(二)变形处理方案
1、处理原则
⑴搭设支撑减弱围岩变形。在变形段处搭设扇形支撑,稳固围堰,减小变形……
(三)突水突泥处理方案
按照“先进行抽水清淤、施做下部堵头墙、施做水平旋喷加固塌体、施做二次衬砌(已施做仰拱段)、按工序开挖、支护塌方段、施做塌方段二次衬砌、地表加固及回填处理、洞内正常施工”的顺序进行……
2、水平旋喷桩 施工工艺
根据工程地质条件以及目前洞内情况,隧道内突泥体以及塌方口拱顶松散体需进行加固。加固地层主要处于粉砂土状……
(五)超前小导管施工工艺

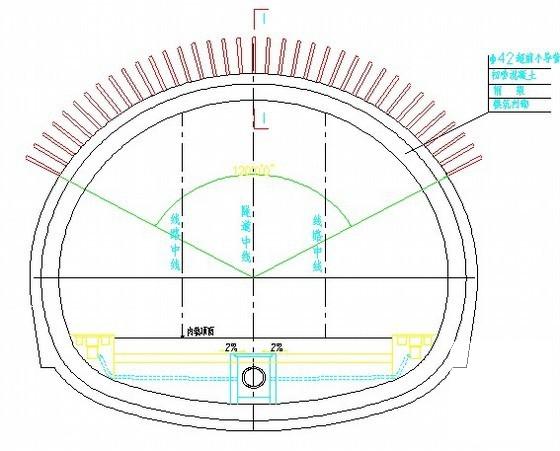

超前小导管配合型钢钢架使用,应用于隧道Ⅳ、Ⅴ级围岩拱部超前注浆预支护。超前小导管周壁预注浆是沿隧道开挖轮廓线……

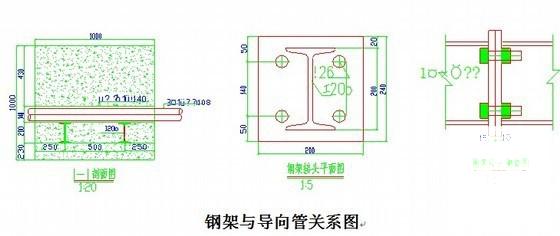

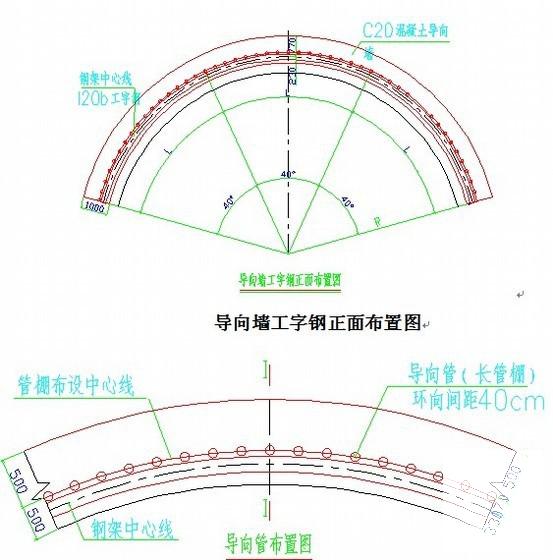

(六)大管棚施工工艺
管棚长18m,环向间距为0.4m,管棚外插角13°;DK193+803~+818段拱部设置两环大管棚,管棚长18m,环向间距为0.4m,管棚外插角3~5°……
共55页

以下是附件的其中一部分截图,共4张,您也可以 搜索 更多您想要的资源
  • 铁路隧道高风险工程施工方案(中铁)(测量) - 1
    第 1 张图
  • 铁路隧道高风险工程施工方案(中铁)(测量) - 2
    第 2 张图
  • 铁路隧道高风险工程施工方案(中铁)(测量) - 3
    第 3 张图
  • 铁路隧道高风险工程施工方案(中铁)(测量) - 4
    第 4 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
