铁路工程拱型截水骨架护坡施工方案(中铁隧)

附件详情

四、拱型骨架护坡 施工工艺
4.2、测量放线
在施工拱型骨架护坡前,已填筑完成的路基要按设计边坡线进行刷坡…………
拱型骨架护坡的起始位置从骨架护坡起始位置开始放线,先设第一拱拱形骨架,最外侧主骨架宽0.6m,然后再设置一处检查踏步,然后按正常拱架宽度进行放线。放线前先确定原地面的高程,根据边坡的高度从上往下布置拱架…………
4.3、基坑开挖
根据测量放的边线开挖骨架基础,为防止扰动基床本体,采用机械开挖时不可一次开挖到位,预留5~10cm的保护层人工清理。基坑垂直于坡面的…………

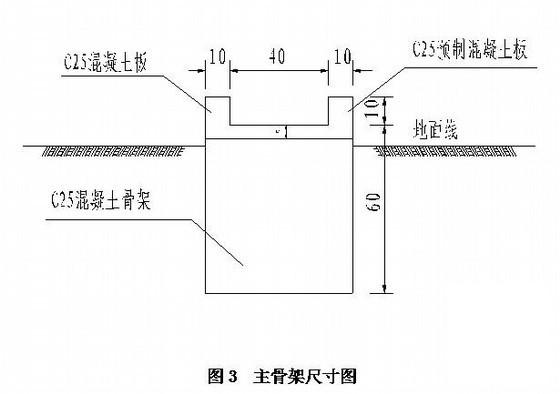

主骨架宽0.6m,拱部骨架宽0.5m。基础开挖产生的弃料要及时清理干净,以免影响骨架的浇筑…………
4.4、模板安装
骨架模板采用竹胶板立模,立模前先检查模板平整度,合格后,方可安装模板。模板使用前应涂刷脱模剂,模板接缝采用双面胶带纸塞缝。模板安装完成后,挂线对模板进行精调,确保模板安装尺寸符合设计要求。模板调整好后,对模板进行加固,顶面和侧面采用钢管进行加固…………
4.5、沉降缝施工
现浇拱型骨架护坡时,必须每隔4个拱(10~15m)应在拱顶处自底镶边至顶镶边贯通设置一条沉降缝,缝宽2cm,缝间采用沥青木条进行封闭…………
4.6、混凝土浇筑
混凝土浇筑前,人工清除基槽表面松散颗粒。混凝土采用混凝土罐车运输,采用泵送混凝土入模,混凝土按30cm厚分层浇筑,插入式振捣器进行振捣。混凝土浇筑过程中对已成型的坡面采用靠尺进行原浆收面,当混凝土强度达到2.5Mpa后,方可拆除拱型骨架侧模,侧模拆除后应及时对侧面混凝土进行休整…………
共12页

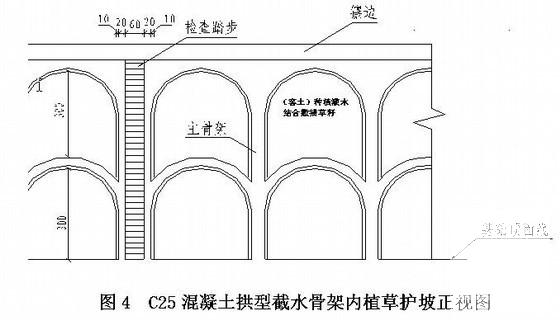

混凝土拱形截水骨架内植草护坡正视图
