地铁工程暗挖施工方案(中铁隧)

附件详情

7.2、暗挖段隧道施工
7.2.1隧道初支
7.2.1.1 大管棚施工

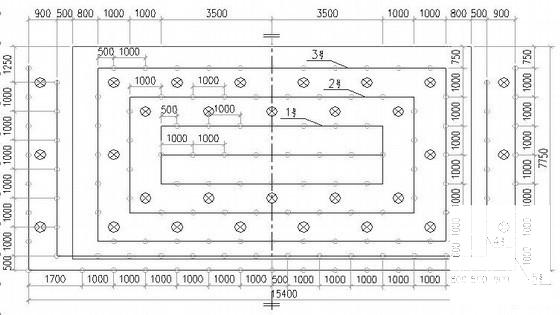

(1)管棚设计参数
附属结构暗挖部分采用管棚超前预支护,大管棚采用φ108×8的无缝钢管,长度根据设计要求布置;管棚环向间距30cm…………
管棚由1m和2m的管节对口丝扣联结(标准地质丝扣长8cm,每根钢管要求一头公丝一头母丝),为保证接头错开1m,相临两根采用一前一后1m管节,其它为2m管节对口丝扣联结。管棚外插角度为1~2°,采用2台DMK-5型坑道液压钻机组织施工…………
(2)管棚 施工工艺

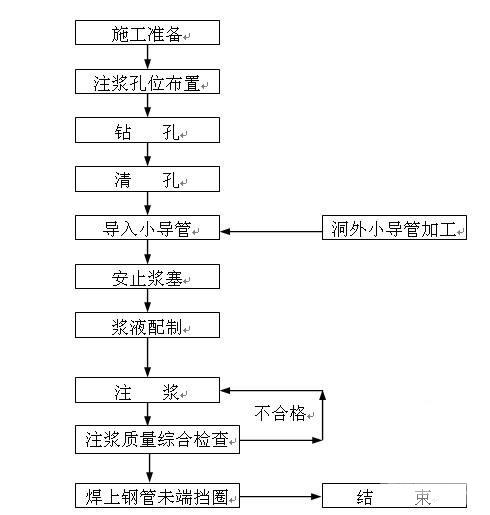

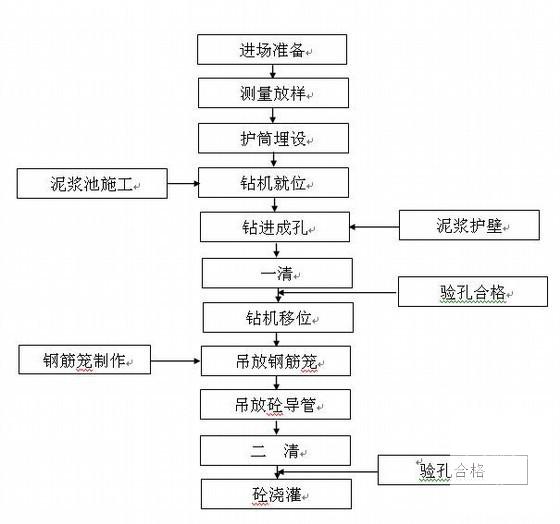

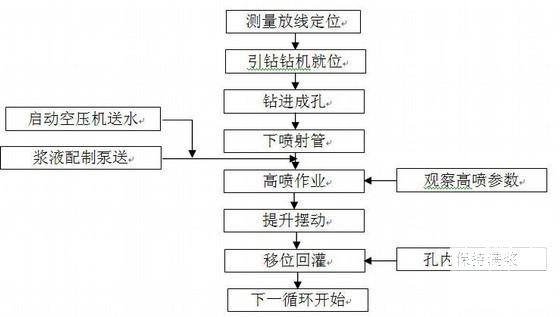

管棚施工主要工序有施作套拱;搭钻孔平台、安装钻机;钻孔;清孔、验孔;安装管棚钢管;注浆。工序技术要求高,工艺复杂, 施工工艺 见图17…………
1)施作导向管
① 在掌子面开挖轮廓线上方架设二榀拱架,用锚杆锁定…………
② 孔口管作为管棚的导向管,它安设的平面位置、倾角、外插角的准确度直接影响管棚的质量。用经纬仪以坐标法在工字钢架上定出其平面位置;用水准尺配合坡度板设定孔口管的倾角;用前后差距法设定孔口管的外插角。孔口管应牢固焊接在钢架上,防止浇筑混凝土时产生位移…………
5)安装管棚钢管
① 钢管应在专用的管床上加工好丝扣,棚管四周钻φ8出浆孔(靠掌子面4~5m的棚管不钻孔);管头焊成圆锥形,便于入孔…………
② 棚管顶进采用大孔引导和棚管机钻进相结合的工艺,即先钻大于棚管直径的引导孔(φ127mm),然后可用10t以上卷扬机配合滑轮组反压顶进;也可利用钻机的冲击力和推力低速顶进钢管…………
③ 接长钢管应满足受力要求,相邻钢管的接头应前后错开。同一横断面内的接头数不大于50%,相邻钢管接头至少错开1m…………
6)注浆
① 安装好有孔钢花管后即对孔内注浆,注浆后再施工无孔钢管,无孔钢管可以作为检查管,检查注浆质量…………
② 注浆参数:水泥浆与水玻璃体积的比例为1∶1;水泥浆水灰比1∶1;水玻璃浓度35波美度;水玻璃模数2.4…………
③ 采用150-A型注浆泵将双液浆注入管棚钢管内,初压0.5MPa~1.0MPa,终压2.0MPa,持压15min后停止注浆。注浆量一般为钻孔圆柱体的1.5倍,若注浆量超限,未达到压力要求,应调整浆液浓度继续注浆,直至符合注浆质量标准,确保钻孔周围岩体与钢管周围孔隙均为浆液充填,方可终止注浆…………
④ 注浆结束后及时清除管内浆液,并用30号水泥砂浆充填,增强管棚刚度和强度…………
