湘桂铁路隧道贯通施工专项方案

附件详情

  • 一、 编制目的、依据
  • 二、 编制内容
  • 三、 引用标准
  • 四、工程概述
  • 五、施工准备工作计划安排
  • 六、贯通方案
  • 1.贯通总体方案
  • 2.拟定贯通里程及日期
  • 3.贯通控制测量
  • 七、施工方法及技术措施
  • 1、小导洞 施工方案
  • (1)、小导洞尺寸及位置
  • (2)、小导洞开挖
  • (5)、小导洞临时支护
  • (6)、上台阶开挖与支护
  • (7)、小导洞临近出口掌子面4m时施工措施
  • 八、安全技术措施
  • 1)施工中加强超前地质预报工作
  • 2、加强监控量测
  • 3.注浆施工措施
  • 4、爆破施工时的安全警戒措施
  • 九、洞内施工安全保证措施
  • 1.钻孔安全保证措施
  • 2.爆破施工安全保证措施
  • 3.装碴与运输安全保证措施
  • 4.洞内通风与防尘安全保证措施
  • 5.洞内 电气设备 安全保证措施
  • 十、安全应急救援预案
  • 1、应急预案的任务和目标
  • 2、贯通过程中可能发生的事故类型
  • 3、应对措施
  • 4、应急预案演练
  • 5、安全防灾逃生预案
  • 6、应急联系电话
  • 7、应急物资与装备保障

附件详情

贯通总体方案
贯通面两端掌子面相距大于75m时,每循环进尺为5m;75m ~30m之间时,进尺为2m,爆破时间错开2小时;30m ~10m之间采用单头掘进。小于10m时采用小导洞贯通,进尺控制在1.5m以内。
预计出口方向开挖至DK421+230,两端掌子面相距30m。停止出口工区上台阶掌子面掘进,由2#横洞工区开始采用短进尺、弱爆破、紧支护、勤量测方式进行开挖。每日掘进两个循环,每个循环进尺每循环进尺为2m。
上台阶掌子面相距10.5m时,由2#横洞工区采用小导洞掘进贯通。贯通时采用分次爆破,以防止爆破药量过大而造成围岩扰动及洞内机械人员的安全。

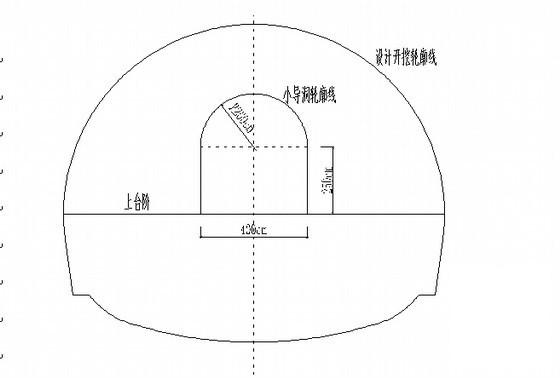

小导洞开挖
小导洞先行开挖作为主洞上台阶开挖的辅助措施,目的在于增加上台阶开挖临空面,以利于严格控制炸药量,减小对出口的扰动。导洞开挖施工过程中,垂直于掌子面钻眼,一次有效掘进1.5米,每天2个循环。
