附件详情
1.4、主要工程数量
隧道进出口洞口段主要工程量为开挖土石方11564方; 成洞面喷射砼489立方米,钢筋网3928公斤,Φ22砂浆锚杆10996公斤;洞门墙M7.5浆砌片石65立方米, M7.5片石回填1799立方米,碎石土回填4213立方米,三维网植草502平方米…………
4、洞口及边仰坡开挖方法
4.1、施工工序
隧道洞口场地狭小,施工条件较差,设计左右线洞口均为Ⅴ级浅埋围岩。属长短洞,开挖时应遵循长短洞开挖顺序…………
(1)左洞进洞口路堑开挖…………
(2)左洞进洞口路堑边坡防护及洞口边仰坡临时锚喷支护…………
(3)右洞进洞口路堑开挖…………
(4)左洞进洞口路堑边坡防护及洞口边仰坡临时锚喷支护…………
两隧道仰坡均较陡,临空面较小。洞口开挖原则:根据现场实际,结合设计要求,对洞口路堑及边仰坡开挖边坡要求如下:
(1)洞口土方的施工。首先清除地表草木植被等影响施工的地面植物…………
(2)按设计图纸的坡度进行施工测量,精确测设出边、仰坡开挖轮廓线…………
(3)履带式挖掘机进入施工场,并沿路修筑车辆通行的道路…………
(4)进行开挖作业。对坡积亚砂土、残坡积砂质粘性土等土质直接用挖掘机开挖,从坡顶开始自上而下进行刷坡,用装载机装土,汽车运输…………
(5)洞口石方开挖地段,采用密眼、少药光面爆破,以减小对洞口围岩的扰动…………
(6)清理坡面上的浮泥、虚碴,并修整坡面凹凸不平的地方…………
4.2、施工方法
1) 洞口开挖时先进行套拱位置掏槽开挖,预留核心土,施工套拱及管棚。洞口边、仰坡开挖施工时,按设计图放出中线和开挖边线采取放坡开挖,开挖时严格控制坡率一致,开挖后要及时进行防护工程施工,并结合护面墙、拱形骨架护坡、植草护坡等支护措施。清除开挖面上的松碴以及其它杂物,自上而下采用挖掘机配合人工进行开挖,严禁上下垂直作业,自卸汽车运碴至弃碴场。为了确保边坡的平顺和稳定,尽量避免超、欠挖和对边坡的过大扰动,如需爆破开挖,采用控制爆破,严格控制爆破参数…………
2)隧道洞顶地表沉降在隧道边仰坡尚未开挖前开始布置进行,这样可以获得开挖过程中全位移曲线,地表沉降监测采用水平仪配合水平尺进行,测点和拱顶下沉量测布置在同一断面上…………
4.4、边仰坡石方爆破方案
(1)
施工工艺
流程
爆破设计→测量放样布眼→钻眼→装药→设置防护→爆破→清除危石→挖运→整修成型…………
(2)爆破设计
石方开挖采用梯段松动控制爆破施工,小型潜孔钻机配合风动凿岩机钻孔,坡面预留光爆层…………

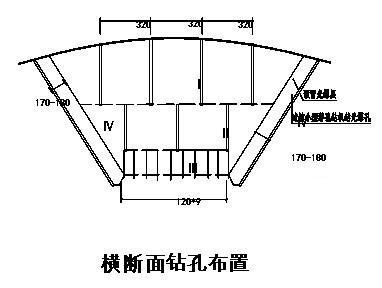

1)深挖地段,石方面积较大、挖方较深且数量集中,主要采用小型潜孔钻机钻孔,实施梯段式深孔微差松动控制爆破。小型潜孔钻机钻孔爆破参数见《小型潜孔钻机钻孔爆破参数表》…………

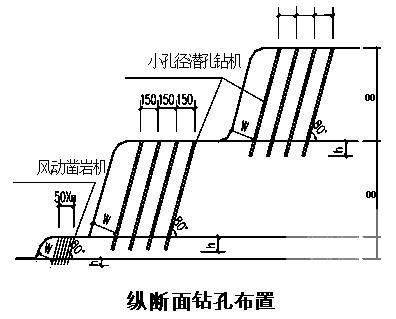

2)对于其余地段挖深较浅和方量不大的边坡、路基面修整采用风动凿岩机钻眼,浅孔微差松动控制爆破。风动凿岩机钻孔爆破参数见《风动凿岩机钻孔爆破参数表》…………
