隧道工程开挖专项施工方案(中铁建)(光面爆破)

附件详情

二、主要施工方案及施工方法
1、施工方案
根据设计要求,隧道除明洞段为明挖之外,隧道暗挖段采用锚喷构筑法施工、光面爆破法开挖。暗挖段根据围岩类别的不同分别采用短台阶法、台阶法、台阶法(临时横撑)施工,其中Ⅲ级围岩采用台阶法,Ⅳ及围岩采用短台阶法,Ⅴ级围岩采用台阶法(临时横撑),临时横撑每两榀钢架架设一处…………
(1)上台阶开挖进尺Ⅴ级围岩不应大于1榀钢架间距,Ⅳ级围岩不得大于2榀钢架间距…………
(2)Ⅳ、Ⅴ级围岩边墙开挖支护进尺不得大于2榀钢架间距…………
(3)仰拱开挖前必须完成钢架锁脚锚杆,每循环开挖进尺不得大于3m…………
(4)隧道开挖后,初期支护应及时施作封闭成环,Ⅳ、Ⅴ级围岩封闭位置距离掌子面不得大于35m…………

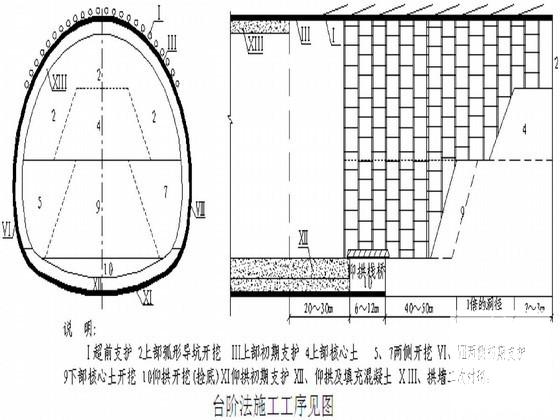

2.2、台阶法开挖施工方法
1、开挖支护
具体支护形式按照施工图纸要求进行施工…………
2、台阶法开挖
台阶法开挖分为上下两个台阶进行开挖。先开挖上部台阶,上部开挖完成后施作上部洞身结构的初期支护,即初喷4cm厚混凝土,架立钢架,然后布设系统锚杆后复喷混凝土至设计厚度。上台阶施工至35m后,开挖下部台阶,及时封闭初期支护。下台阶开挖采用中间拉槽,两边开挖方式。即中间修便道便于机械出渣及其他作业施工,完成后及时灌筑该段仰拱及仰拱回填砼。最后利用衬砌模板台车一次性灌筑二次衬砌(拱墙衬砌一次施作)…………
台阶长度控制在3~10m,以确保开挖、支护质量及施工安全。上台阶施工钢架时采用施作锁脚锚杆等措施控制围岩和初期支护变形。下台阶在上台阶喷射混凝达到设计强度70%以上时开挖。当围岩不稳定时,采用缩短进尺,上下台阶分左、右两侧错开开挖,及时施作初期支护和仰拱。施工中解决好上下台阶的施工干扰问题,下部施工应减少对上部围岩、支护的扰动。在上台阶开挖超前一个循环后,上下台阶可同时开挖…………
3、台阶法开挖施工应符合下列要求:
1、根据围岩条件和施工机械配备情况合理确定台阶长度、台阶高度及台阶数量,其各部形状应有利于保持围岩稳定的前提下尽量便于机械作业…………
2、当围岩自稳能力较好,隧道开挖跨度不大时,为方便作业,台阶长度宜控制在10~50m以内;围岩稳定性较差时,台阶长度宜控制在3~10m…………
3、上部断面使用钢架时,可采用扩大拱脚和施做锁脚锚杆等措施,防止拱部下沉变形。上下断面初期支护的钢架连接应平顺,螺栓连接应牢固…………
4、围岩整体性较差时,施工中应采取措施减少下部开挖时对上部围岩和支护的扰动,下部断面开挖应两侧交错进行,下部断面应在上部断面喷混凝土达到一定强度后开挖…………
5、当围岩不稳定时进尺宜为1.~1.5,落底后应立即施作初期支护…………
6、仰拱应及时施作,使支护及早闭合成环…………
共24页

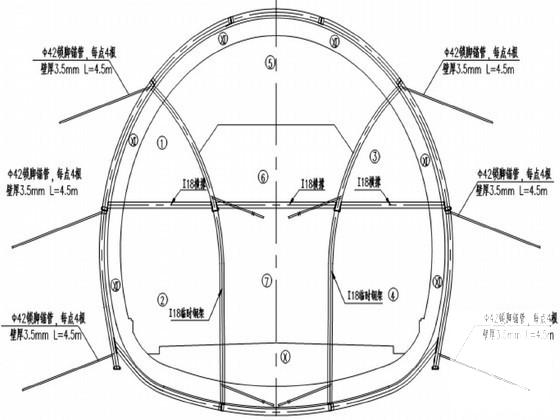

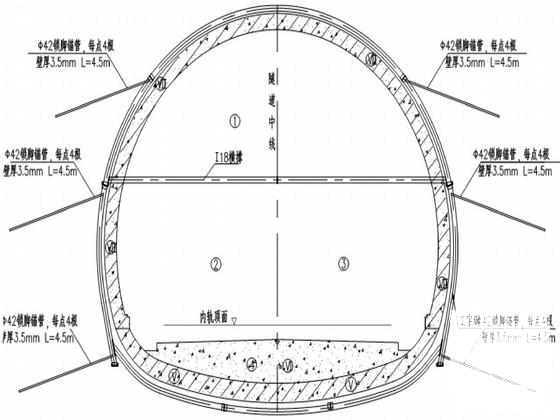

台阶法(临时横撑)施工工序图

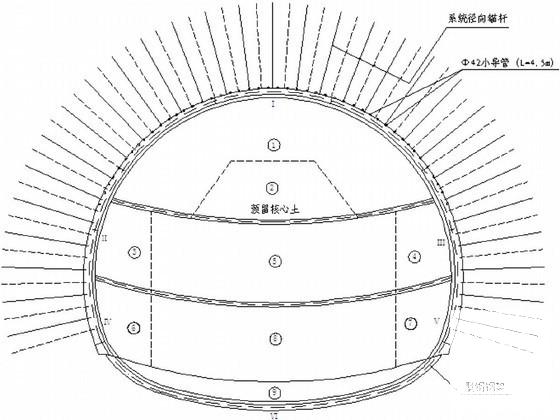

双侧壁导坑法施工工序图

三台阶临时仰拱法工序纵断面示意图
