高速公路段路基工程专项施工方案(中铁建)

附件详情

二、路基工程施工方案、方法与技术措施
1、施工组织顺序
施工准备→清表(地质核查)和地基处理→路堤挡土墙施工→路床以下路基和路床填筑→路基相关工程施工→整理验收…………
2、土石方调配方案
本合同段施工线路较长,施工场地窄,土石方调配数量大。在施工前,制定好合理可行的土方调配方案,根据调配方案配置好施工机械和施工顺序。施工时能在本工段内解决的,尽量在本段内解决,尽量减少土方运距,避免大量的借方及弃方。土石方调配按以下原则进行:①、挖方和填方基本达到平衡,尽量减少重复倒运。②、在满足填筑质量的要求下进行经济调配,做到挖方量和运距的乘积最小,即总运输量最小。③、选择恰当的调配方向和运输线路,避免对流和倒流,便利机具调配和机械化施工…………
路基土石方调配方案本着环保、经济、合理的原则,根据地形、运输等条件,结合路基挖填需要,互调余缺,合理调配。严格按照招标文件及设计要求进行,并在工程完工后,及时对取土场进行绿化和复耕…………
3、土石方施工方案
根据施工区段的划分,为方便桥梁梁体运输和架设的施工,施工时在满足土石方合理调配的条件下,以桥梁预制场为中心,优先施工靠近预制场侧的路基土石方,然后再施工较远侧的土石方。施工中首先对场地进行清理和排水工作,然后按潜孔钻机钻爆,挖掘机挖装,自卸汽车运输,推土机初平,平地机精平,大型振动压路机碾压的方案进行施工。各区段路基土石方完成后,防护与排水工程及时跟进…………
2.2、路基土石方施工方法及工艺
1、路基填筑施工
⑴、施工方法
由于实际气候及水文影响,本标段路基全部采用石方进行填筑。填筑时采用自卸汽车运输,推土机平整,重型振动压路机碾压。短距离的本桩利用土方采用推土机推运…………
路堤填筑正式施工前,应选取一段长度不小于100m的全幅路基进行填筑压实工艺试验,以确定填石层厚、碾压机械种类、压实遍数等参数,试验结果报监理工程师批准后以备正式施工时采用…………
⑵、填石路堤 施工工艺
①、填料要求
填料不得使用膨胀岩石、易溶性岩石、强风化石料、崩解性岩石和盐化岩石。应采用不易风化的石料,石料抗压强度不小于30MPa,石块最大粒径不得超过压实厚度的2/3。不均匀系数宜为15~20。路床底面以下40cm范围内,填料粒径应小于15cm。路床填料粒径应小于10cm…………
②、填筑压实
根据填石路基试验段结果,石方填筑必须以层厚50cm控制分层,两侧边线要超宽50cm,使边坡处碾压到位,施工中布设测点,用水平仪进行高程控制。填筑过程中,按设计调整纵坡,并且设置2%~4%横坡,便于路基排水。为了方便控制松铺厚度及边坡防护植草,填筑前在路基边线外侧挂线培槽,培槽用粘土,人工整修与路基同步压实。每隔20米开一个口,便于临时排水…………
逐层填筑时先根据现场条件安排好运输车辆路线,填筑作业面设专人指挥,按水平分层填筑,先低后高,先两侧后中间卸料。填料卸下后,先用大马力推土机进行摊铺,并以人工配合进行平整。个别不平的地方及石块间的空隙采用人工配合细料充实找平…………
填石路堤采用重型振动压路机分层压实,碾压遍数为8遍。压实时继续用小石块或细料填缝,直到压实顶面稳定、不再下沉(无轮迹)、石块紧密、表面平整为止。碾压程序为先两侧后中间平行操作,横向行与行之间重叠0.4~0.5m,纵向前后相邻两区段重叠1~1.5m…………
共59页

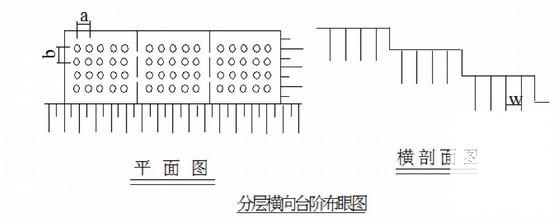

分层横向台阶布眼图

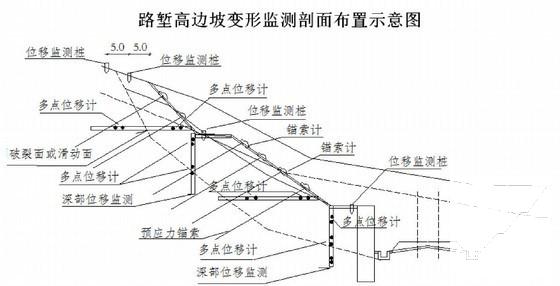

路堑高边坡变形监测剖面布置示意图

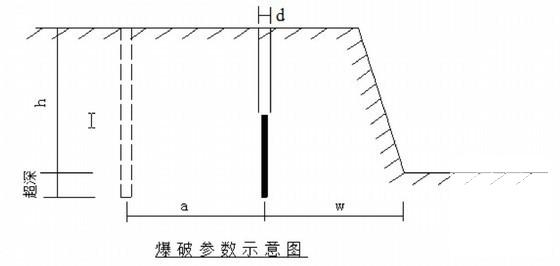

爆破参数示意图

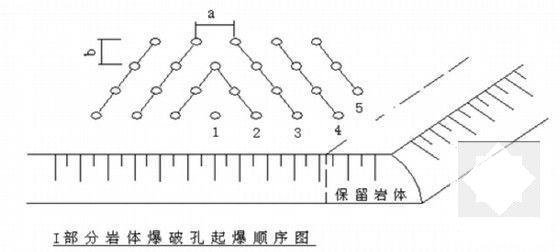

岩土爆破孔起爆顺序图

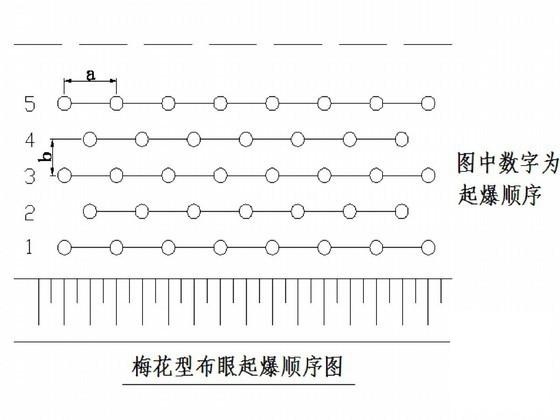

岩土爆破孔起爆顺序图

部分岩体台阶爆破顺序图

部分岩体台阶爆破顺序图

以下是附件的其中一部分截图,共6张,您也可以 搜索 更多您想要的资源
  • 高速公路段路基工程专项施工方案(中铁建) - 1
    第 1 张图
  • 高速公路段路基工程专项施工方案(中铁建) - 2
    第 2 张图
  • 高速公路段路基工程专项施工方案(中铁建) - 3
    第 3 张图
  • 高速公路段路基工程专项施工方案(中铁建) - 4
    第 4 张图
  • 高速公路段路基工程专项施工方案(中铁建) - 5
    第 5 张图
  • 高速公路段路基工程专项施工方案(中铁建) - 6
    第 6 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
