附件详情
三 移动
脚手架
方案选择
本移动架体用于隧道内装饰装潢、机电安装工程及手孔封堵。按照施工内容分为防火板施工,侧墙装饰板施工,及圆隧道管片手孔封堵等。对应于施工部位的不同合理搭设移动脚手架的形式。脚手架越高,其安全稳定性越不利,该项目中所用脚手架最大搭设高度为5.6m(含1.2m护栏),位于隧道上层。所有架体在搭设及使用中必须牢固,稳定性能满足荷载要求…………
3.1、移动式操作平台特点
1、门式移动脚手架操作平台基本采用半成品可拆卸式组件,几何尺寸标准化,无需专业人员拆装,一般施工人员按照产品说明书都能安全快捷地进行拆装,架设效率高,省工省时、安全可靠、经济适用;再根据隧道内施工条件设置必要的防溜车、防倾覆措施,满足施工安全验收规范即可…………
2、结构合理,受力性能好,充分利用利用钢材强度,承载能力高。使用安全方便:可加层可降层,只要把上层拼装件拆下一层(步)把平台板放至下层(步)就可低层施工,反之加层同样操作。扶手为拆叠扶手,在移动时上部碰到障碍物时,扶手可放下,平台移过了障碍物时再把扶手竖立固定,如果上层作业完后,可降层作业…………
3、采用下大上小,台阶式搭设,安全性能好,可反复使用…………
3.3、脚手架的搭设流程及要求
1、搭设方法
门式钢管脚手架搭设的工艺流程为:拉线放底座→扫地杆固定脚轮→自一端起立门架并随即装交叉支撑(板)→装水平架→装抛撑→装剪刀撑→照上述步骤,逐层向上安装→铺脚手板→装设顶部栏杆→扎安全网。移动脚手架的搭建是一项详细并且仔细的工作,需要工作人员在搭建时专心去做,以便保证人身安全。成型后下层施工用移动脚手架见图2…………

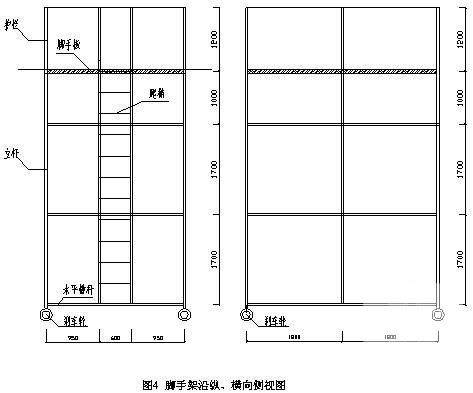

以下为门架的构造要求:该项目四轮移动式操作平台的构造采用梁板结构的形式,以Φ48×3.5mm 的脚手架钢管用扣件相扣接进行制作。操作平台的周边,按照临边作业的要求设置两道防护栏杆(高度约1.2m)并配置登高扶梯,梯子不得缺档,横档间距以30cm为宜…………
2、搭设要求
移动式操作平台的轮子与平台的结合部位要焊接牢固和绑扎可靠。两根四轮中间立柱的底端应离地面有一点距离,这样使操作平台推移方便,但立柱的底端与地面的距离不能超过80mm,以便使用时可将立柱底下垫实固定。底座以D140钢管与立杆电焊固定。立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接…………
对接,搭接应符合下列规定:
(1) 立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心在主节点的距离不宜大于步距的1/3…………
(2) 搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘距离不应小于100mm…………
