1.编制说明4
-
1.1编制依据4
-
1.2编制原则4
-
2.项目概要5
-
2.1 工程简况5
-
2.2现场迁改情况调查6
-
2.3 主要工程数量表6
-
2.4工程地质及水文条件6
-
2.5主要技术指标7
-
2.6梁板来源8
-
3.施工组织安排8
-
3.1 项目组织机构图8
-
3.2工期计划安排9
-
4.施工方案11
-
4.1 工程重难点11
-
4.2 施工方案11
-
5.基础施工11
-
5.1 施工准备11
-
5.2 基础施工12
-
5.3 施工过程中对铁路的监控防护13
-
6.桥台施工14
-
6.1台身施工14
-
6.2 支撑垫石施工14
-
7.保护铁路线路防护棚架搭设及后期拆除15
-
7.1 施工准备及现场情况调查15
-
7.2风险对应措施19
-
7.3 设备管理单位有关要求19
-
7.4安全防护棚架设计20
-
8.桥梁架设20
-
8.1 总体部署20
-
8.2 安装前的准备工作21
-
8.3桥机概述22
-
8.4 设备安装28
-
9.梁体安装42
-
9.1桥机纵移过孔42
-
9.2梁场起梁、装车42
-
9.3道路运梁43
-
9.4 喂梁43
-
9.5梁体纵移至安装跨44
-
9.6 40米小箱梁吊点设计及吊装钢丝绳选用44
-
9.7 兜底钢丝绳保护措施45
-
9.8支座安装45
-
9.9施工测量46
-
9.10 梁体横移至就位位置、落梁46
-
9.11 安装中梁47
-
9.12 安装边梁47
-
9.13 梁体就位后的加固47
-
9.14桥机返回48
-
10.施工安全保证措施48
-
10.1 施工安全措施48
-
11.
安全操作规程
(要求操作人员认真阅读)51
-
12.横隔板接缝及纵向湿接缝施工54
-
13.桥梁架设应急处置预案54
-
13.1 应急预案54
-
13.2梁体坠落事故应急预案55
-
13.3施工机具倾覆应急预案56
-
13.4行车事故应急预案56
-
13.5梁体坠落事故应急预案58
-
14.要点计划61
-
15.桥面系施工63
-
16.钢筋施工63
-
16.1.材料63
-
16.2.准备工作63
-
16.3.钢筋的调直与除锈63
-
16.4.钢筋加工64
-
16.5.钢筋绑扎和安装64
-
16.6.具体绑扎程序:64
-
17.
模板工程
65
-
18.
混凝土工程
67
-
19.质量保证措施69
-
19.1.管理措施72
-
19.2.质量检查程序73
-
19.3.施工过程中的
质量控制
74
-
20.安全保证体系及措施75
-
20.1安全监督体系75
-
20.2安全保证体系及措施75
-
20.3安全保证体系77
-
20.4安全防护77
-
20.5营业线防护人员78
-
21.附件资料79
-

铁路相对位置关系图
-
铁路架梁安全事故应急预案
附件详情
编制依据:《公路桥涵施工技术规范》(编号:JTG/T F50-近代)
公路等级:一级公路兼顾城市主干道的功能;设计速度:60km/h;设计荷载:公路-Ⅰ级;设计行车道宽度:(2x4.0)x2m;设计人行道宽度:2x2.75m;地震烈度:Ⅶ度;设计洪水频率:1/100。
工期:8月1日--2月1日
路线全长3.782Km。公路桥梁跨铁路,中心交角87.4°。桥梁平面位于R=545m的圆曲线上,桥梁全长58 米,宽度25.0,桥梁底部与xx线轨面距离11.068米。上部结构设计为1×40米预应力砼简支小箱梁(共8片);箱梁高2米,边梁顶宽2.7m,中梁顶宽2.4m,底宽1.0m。40米预应力混凝土箱梁,最大钢筋混凝土方量为59.13m3,设计最大吊装重量为160.51吨。下部起止点均采用重力式桥台、扩大基础。该地段线路状况:R=700,钢轨为P60无缝,轨枕为砼3a型。设置GJZ 400×600×84mm板式橡胶支座。桥台均采用8m 长桥头搭板。成桥后在桥梁两端外延20m范围行车道两侧均设置防护设施,防撞护栏为SS等级,本桥设置防抛网。
……
施工方案:临近既有线长23m范围,最大挖深约3米。混凝土采用泵送入模;桥台为重力式桥台,采用组合钢模+支架法,混凝土采用汽车泵送入模,插入式捣固器振捣;所有预应力箱梁均采取现场预制,架梁时用拖板车运至现场,用DJ40/180型架桥机架设,采用门式安全防护棚架对营业线运营设备及行车安全进行保护,施工过程按既有线安全规定进行,架桥利用天窗点进行。
……
共计95页,

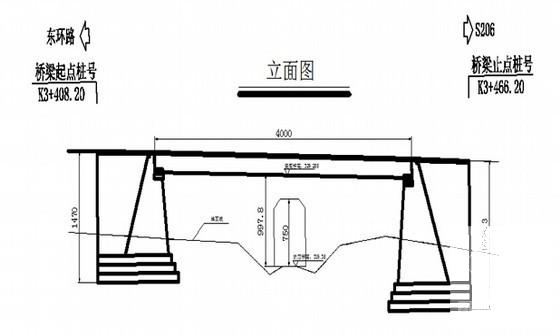

桥梁立面图
泵(吊)车摆放位置图
工程地址

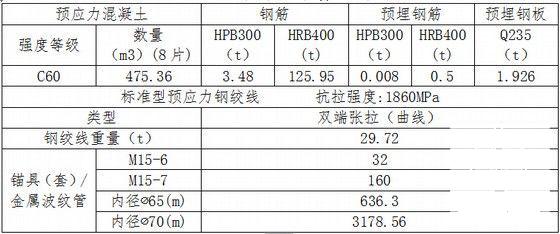

梁体工程数量表
工期计划安排
