附件详情
-
第一章 编制依据 ….7
-
1.1编制说明 7
-
1.2依据内容 7
-
第二章 项目概要 ………… …….9
-
2.1工程总体简介 9
-
2.2建筑设计概况 10
-
2.3工程结构设计概况 11
-
2.4水电等安装工程设计概况 11
-
2.5工程特点及施工难点、重点自然环境 11
-
第三章 施工部署 13
-
3.1工程管理目标 13
-
3.2组织机构 13
-
第四章
施工方案
18
-
4.1 总体施工顺序 18
-
4.2 各施工过程的施工顺序 19
-
4.3 测量放线工程 20
-
4.4 槽仓基坑降水工程(降水专项方案) 23
-
4.5硐室及暗道土方开挖方案 28
-

4.6 槽仓土方开挖方案 33
-
4.7 锚杆(锚索)、护壁
施工方案
35
-
4.8锚杆(索)的试验与观测(业主分包) 41
-
4.9 槽仓暗道逆法施工 44
-
4.10 灌注桩
施工方案
45
-

4.11 钢筋工程 46
-
4.12 模板工程 52
-
4.13
混凝土工程
58
-
4.14 槽仓暗道顶板浇筑(大体积混凝土浇筑专项方案) 64
-
4.15 土方回填施工 67
-
4.16 脚手架及垂直运输工程 68
-
4.17 钢结构施工专项方案(另详) 69
-
4.18 冬、雨季施工措施 69
-
第五章 施工进度计划 73
-
第六章 施工准备与资源配置计划 73
-
6.1 劳动力准备 73
-
6.2机械设备 74
-
6.3材料准备 74
-
6.4资金准备 75
-
6.5技术准备 75
-
6.6施工手续办理 76
-
第七章 确保工程质量的技术组织措施 76
-
7.1质量管理体系、制度及质量保证体系 76
-
7.2工程岗位技术培训 77
-
7.3送样检测,见证取样保证措施 77
-
第八章 确保
安全文明施工
的技术组织措施 78
-
8.1安全管理组织 78
-
8.2专职安全管理人员 79
-
8.3安全防护措施 79
-
8.4 大、中型施工机械管理 82
-
8.5 文明施工技术组织措施 82
-
8.6安全、文明施工责任目标奖惩办法 83
-
第九章 确保工期的技术组织措施 84
-
9.1各施工节点,月、旬作业计划,定期落实计划实施措施 84
-
9.2交叉、流水施工作业 84
-
9.3合理调配机械、材料、劳动力 85
-
9.4与设计、建设、监理紧密配合 86
-
第十章 施工总
平面布置图
87
-
10.1施工总平面布置依据 87
-
10.2施工总平面布置原则 87
-
10.3生活区及办公区的布置 87
-
10.4生产设施的布置 87
-
10.5现场围挡、道路以及场地硬化 88
-
10.6临时用电方案 88
-
10.7临时用水方案 92
-

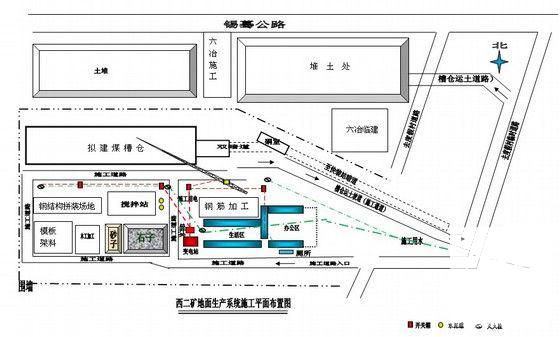

10.8平面布置 94
附件详情
十五万吨储煤槽仓,长206米宽40米深27米,钢筋混凝土桩基,锚杆混凝土护壁,暗道逆法施工。。。。。。
规模 约1.3亿 地上钢结构24.5米。地下-22.1米
煤储存仓、煤输送暗道,屋面420型铝塑板板。
该项目分为三个施工段由西至东即:第一段产品煤槽仓;第二段双暗道及槽仓③~⑥轴结构;第三段1#硐室及至快装站暗道。
该项目主要为地面工程,地下槽仓及运输道,要求角度及坡度精度高,施工测量工作有相当难度。

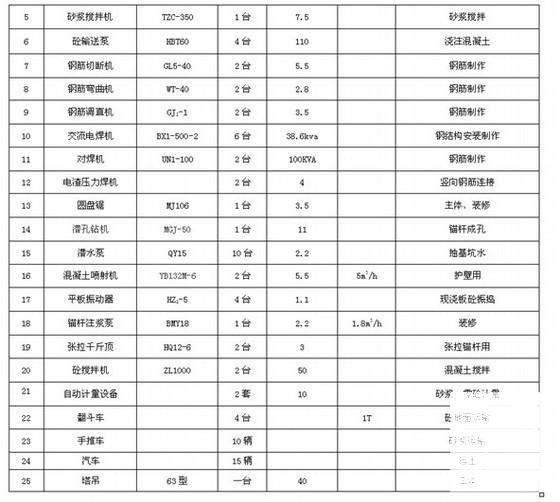

机械设备需要量计划…… 施工工期为295天。
,100余页。
