市政路3连跨箱涵施工方案(监理工程师)

附件详情

  • 一、项目概要
  • 二、编制依据
  • 三、施工部署

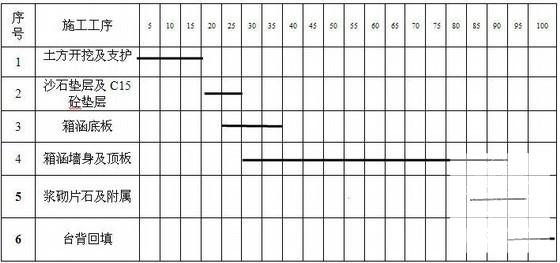

  • 四、施工进度
  • 五、施工组织机构设置
  • 六、主要施工方案

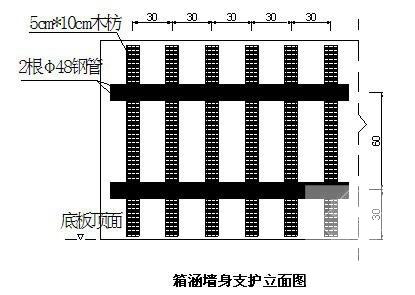

  • 七、墙体模板及支架力学计算
  • 八、顶板支架及模板力学计算
  • 九、模板验算
  • 十、横梁验算
  • 十一、纵梁验算
  • 十二、支架验算
  • 十三、本项工程的 质量控制 指标、检测频率和方法
  • 十四、 质量控制 措施
  • 十五、环保保证措施

附件详情

2、施工方法
测量放样:
在基础开挖之前,按照图纸所示坐标及尺寸,放出箱涵中心线及基础开挖边线,并设临时水准点,作为箱涵施工过程高程控制依据,箱涵中心线应引至两端木桩上,以便随时进行中心线检查。测量放线成果须经监理工程师复核无误后方可进行下一步施工 。
施工导流:
经现场勘察,XX路约XX0+602.5处箱涵施工位置的北南西侧采用沙包围堰,然后展开箱涵的施工。
护坡施工、基坑开挖:
本箱涵的开挖深度约为7.5米,基础土方采用2台挖掘机进行开挖,从西南面沿涵洞横向向东面开挖,自卸汽车装运走。在开挖过程中,采用水准仪随时进行观测控制,为不扰动基底土,在开挖时,应预留20cm厚的土进行人工清理。若基槽内有地下水渗出,应在槽底一侧设置排水明沟,铺设碎石滤水层,将积水引至端头集水坑,采用潜水泵抽出基槽外。每边各预留50cm宽工作面。锥坡纵横向采用1:1渐变锥坡接顺挡土墙,坡面采用M7.5浆砌厚片石36cm。
地基承载力检测:
基槽挖至设计标高后,进行地基承载力检测,地基承载力特征值不小于115XXPa,对涵洞持力层无法达到设计要求段,应对地基做相应处理,符合设计要求后方可进行片石回填及沙石垫层、C15砼垫层施工。
......
共34页
