商业综合楼加固改造工程施工方案(消防疏散)

附件详情

  • 1、项目概要及编制依据
  • 2、施工安排
  • 3、施工重点
  • 4、 施工工艺
  • 5、人、机投入
  • 6、应急预案

附件详情

该项目为既有三层建筑地下新增一层地下室,既有三层建筑是一个改造建筑,是将原有不利于防火的轻型彩钢聚苯复合结构拆除,在原有的首层砖混结构的基础上加建轻钢,ASA板体系,增设消防疏散梯,形成符合消防规范的三层混合结构。以室外地坪为0.000。
本次改造是想在原有三层混合结构的地下新建一个地下室,即往下挖4.0m以上。
施工顺序:人工挖孔桩施工→取土1.5m(第一阶段取土)→上部体系的转换→安装+0.000钢梁(除边跨)→安装一层钢梁、拆除一层墙体→地下室第二阶段取土→浇筑抗水板(除承台)和浇筑侧墙→拆除挖孔桩→浇筑承台、安装钢结构承重柱→浇筑+0.000楼板。
……

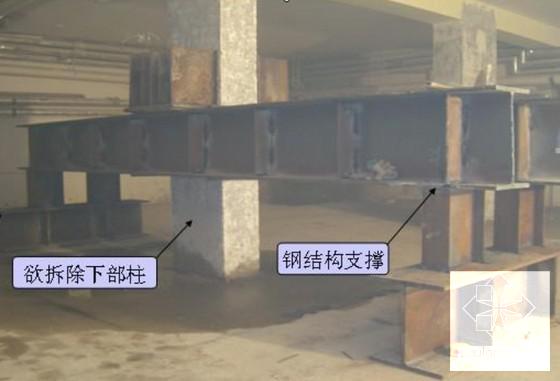

重点1:该项目需要经两次体系转换,体系更改时上部荷载的转移问题。
该项目中涉及的两次体系转化分别是位于标高4.5处将荷载转移,便于将下部 砌体结构 转换成框架结构。第二体系的转换是在标高0.000处将荷载转移,便于下部承台的浇筑。
重点2:地下室取土
(2)确定取土方式和提升方式

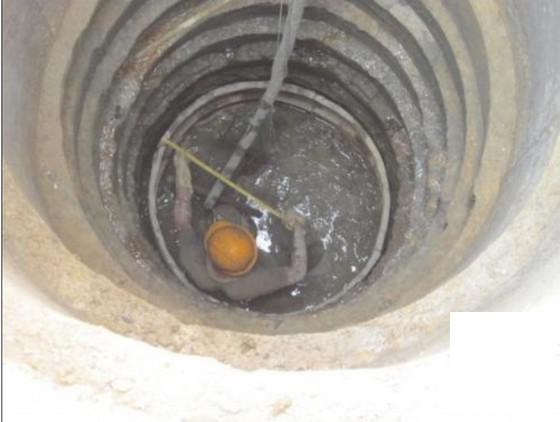

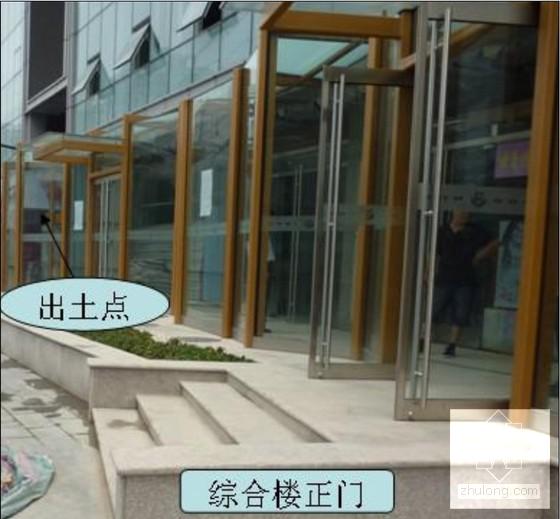

本地下室取土,综合考虑工期、人工的因素决定采用人工配小型机械取土,该项目地下室土主要出土口为轴A交轴1~2,因而取土时先沿轴A方向按15度的坡度放坡下挖,每次取土深度1.0m。
重点3:增设托梁、上部体系转换时结构整体稳定性的保证。
重点4:该项目拆除墙体和挖孔桩时,原结构的安全保障。

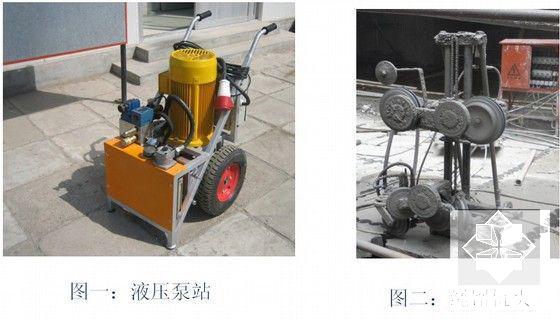

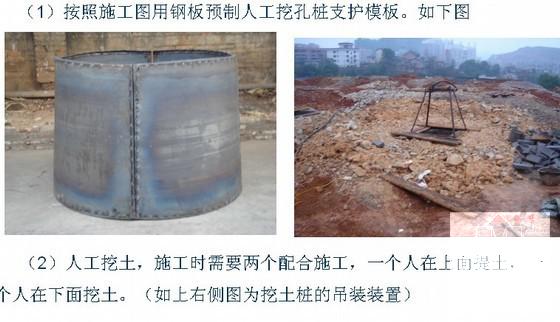

施工工艺 :花管注浆施工、土钉墙(锚杆)施工 、人工挖孔桩施工、钢梁安装、钢筋绑扎和连接、化学锚栓 施工工艺
……
PPT格式,73页。

地下室取土

泥浆护壁

人工挖孔桩

施工机械

施工进度表

以下是附件的其中一部分截图,共6张,您也可以 搜索 更多您想要的资源
  • 商业综合楼加固改造工程施工方案(消防疏散) - 1
    第 1 张图
  • 商业综合楼加固改造工程施工方案(消防疏散) - 2
    第 2 张图
  • 商业综合楼加固改造工程施工方案(消防疏散) - 3
    第 3 张图
  • 商业综合楼加固改造工程施工方案(消防疏散) - 4
    第 4 张图
  • 商业综合楼加固改造工程施工方案(消防疏散) - 5
    第 5 张图
  • 商业综合楼加固改造工程施工方案(消防疏散) - 6
    第 6 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
