高速公路建设项目监理实施纲要(资料113页)

附件详情

  • 第一章 总 则 1
  • 1.1目的 1
  • 1.2目标保证体系 1
  • 1.3监理原则 1
  • 1.4监理服务依据 1
  • 1.5监理服务目标 2
  • 1.5.1监理服务总目标 2
  • 1.5.2质量、费用和进度过程目标的确定 2
  • 1.6监理人员守则 2
  • 1.7过程服务应注意的问题 3
  • 第二章 项目监理机构与职责 4
  • 2.1监理机构的设置原则 4
  • 2.2本项目监理机构框图 4
  • 2.3各级监理机构的职责 5
  • 总监办 5
  • 总监办工程合同处
  • 总监办行政综合处
  • 高级驻地办 7
  • 第三章 施工准备阶段监理 9
  • 3.1熟悉有关文件 9
  • 3.2熟悉所辖段现场情况 9
  • 3.3制订 监理规划 或监理实施细则 9
  • 3.4清单工程量分解并确定相应的分解目标 9
  • 3.5审批承包人的 施工组织设计 9
  • 3.6审批并复核其它资料 10
  • 第四章 工程质量监理 11
  • 4.1施工阶段质量监理的原则与内容 11
  • 4.1.1质量监理的重点项目 12
  • 4.2质量控制 14
  • 4.2.1质量控制的一般程序 14
  • 4.2.2测量工作基本程序与要求 15
  • 4.2.3试验工作程序与注意事项 16
  • 4.3工程质量监理的方法和手段 20
  • 4.3.1测量复测 20
  • 4.3.2原材料质量控制 22
  • 4.3.3旁站检查 23
  • 4.3.4抽样检验 23
  • 4.3.5成品检查验收 23
  • 4.3.6指令性文件 23
  • 4.4工程质量事故的处理 24
  • 4.4.1质量事故的处理 24
  • 4.4.2工程质量缺陷的处理 26
  • 第五章 工程交验程序 27
  • 5.1单位工程的划分与验收 27
  • 5.2路基土石方工程 27
  • 5.2.0一般规定 27
  • 5.2.1路堤填筑 27
  • 5.2.2挖方路基 28
  • 5.2.3填石路堤 28
  • 5.2.4粉喷桩 29
  • 5.2.5桥、涵、结构物台背回填 29
  • 5.3路面工程 31
  • 5.3.0一般规定 31
  • 5.3.1级配碎石底基层、垫层 31
  • 5.3.2水泥稳定碎石基层 32
  • 5.3.3沥青混凝土面层 33
  • 5.3.4水泥混凝土面层 34
  • 5.4涵洞、通道工程 36
  • 5.4.0一般规定 36
  • 5.4.1圆管涵 36
  • 5.4.2倒虹吸 37
  • 5.4.3盖板涵、通道 39
  • 5.5桥梁工程 40
  • 5.5.0一般规定 40
  • 5.5.1下部构造 40
  • 5.5.2上部构造 44
  • 5.6排水、防护工程 47
  • 5.6.0一般规定 47
  • 5.6.1护坡 48
  • 5.6.2挡土墙 48
  • 5.6.3边沟、排水沟、截水沟等 49
  • 第六章 工程进度监理 53
  • 6.1 工程进度监理的依据 53
  • 6.2工程进度监理的程序和内容 53
  • 6.2.1工程进度监理的程序 53
  • 6.2.2工程进度监理的内容 53
  • 6.3工程进度监理的方法 55
  • 第七章 工程费用监理 57
  • 7.1工程费用监理 57
  • 7.2工程计量 58
  • 7.2.1工程计量的原则 58
  • 7.2.2工程计量的依据 58
  • 7.2.3工程计量的条件 58
  • 7.2.4计量资料呈报的有关要求 59
  • 7.2.5计量支付的审批权限 59
  • 7.2.6中间计量审核期限 59
  • 7.3工程计量的程序 60
  • 7.4工程费用中期支付 61
  • 7.4.1工程费用支付 61
  • 7.4.2中期计量支付比例 61
  • 7.5最终支付 62
  • 7.5.1最终付款证书签发的程序 62
  • 7.5.2最终付款证书 63
  • 第八章 合同管理 65
  • 8.1工程变更 65
  • 8.1.1工程变更的内容 65
  • 8.1.2工程变更的条件和程序 65
  • 8.1.3工程变更的管理 67
  • 8.2对承包商的合同履约检查 68
  • 8.2.1主要人员的检查 68
  • 8.2.2施工机械 68
  • 8.2.3检测仪器 68
  • 第九章 信息管理 69
  • 9.1信息管理的目的和任务 69
  • 9.2信息管理系统的建立及使用 69
  • 9.3网络站点配置 70
  • 9.4站点管理 70
  • 第十章 组织协调与工地会议 71
  • 10.1组织协调 71
  • 10.2工地会议 71
  • 10.2.1第一次工地会议 71
  • 10.2.2经常性工地会议 73
  • 10.2.3现场协调会议 76
  • 第十一章 监理记录报告与档案 77
  • 11.1监理记录 77
  • 11.1.1监理记录的内容 77
  • 11.1.2原始记录的主要内容 77
  • 11.2工程监理月报 78
  • 11.2.1工程监理月报 78
  • 11.2.2工程监理月报的主要内容 78
  • 11.3工程监理报告 80
  • 11.4档案 80
  • 第十二章 监理用表 81
  • 12.1监表目录 81
  • 12.2评表目录 82
  • 12.3检表目录 83
  • 12.4试表目录 86
  • 12.5路线用表目录 90
  • 12.6试验表格填写的要求 90
  • 12.7《月报表》主要测量情况填写说明 95
  • 12.8监理控制性检测项目及频率表 95
  • 12.9监理试验控制性检测频率表 98
  • 12.10监表、评表、检表、试表、路线用表样式(另附光盘) 100
  • 12.11监理月报格式(另附光盘) 100
  • 第十三章 工程编号编制方法树状图 101

附件详情

【监理过程服务应注意的问题】
1、严格执行合同是全体监理人员的基本准则;
2、做好事前监理、事中监理及事后监理,其中事前监理是关键;
3、对承包人的分包要求,应按规定程序办理;
4、当工程质量将受到危害时,首先应迅速通知承包人,然后采用劝告、提示的方法引导承包人进行纠正。如果承包人不听劝告继续施工时,必须果断发出暂停施工指令,并进行认真检查;以检查的结果作为下一步工作的依据;
……
【项目监理机构与职责】
1、在项目监理机构设置时,综合考虑项目办的要求、工程项目的目标和工程的具体情况以及监理服务人员的具体情况后进行设置;
2本项目的监理组织机构为项目设总监理工程师办公室(简称总监办),分区段设高级驻地监理工程师办公室(简称高监办),分合同段设置驻地监理工程师办公室(简称驻地办)。全线设A、B.C三个高监办、九个驻地办,A段高监办管辖AR1~至AR3驻地办,B段高监办管辖BR1至BR4驻地办,C段代表处管辖CR1、CR2驻地办。具体设置时由各监理单位在投标时拟定,中标后,应按总监办的统一要求进行调整;
……
【施工阶段质量主要监理内容为】
1、检查并督促承包人完善质量保证体系。
2、审批主要分项工程的试验路段或试验项目的施工工艺、施工方案,审批试验结果。
3、检查承包人的施工工艺和方法是否符合技术规范的要求;是否按监理工程师审批的方案进行施工。
4、检查、检验施工中所使用的原材料、混合料和材料组成设计等是否符合有关标准和规范的要求。

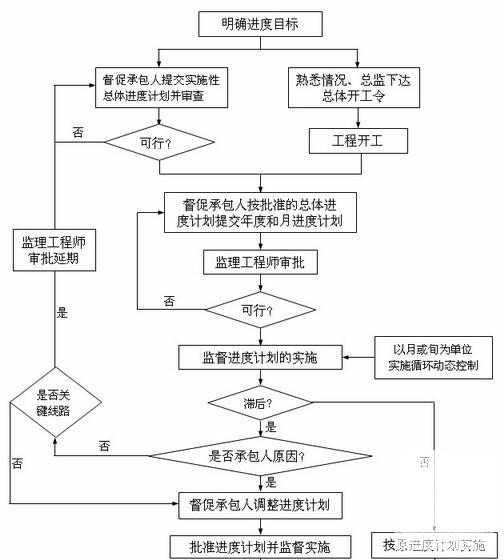

工程进度控制流程

工程变更流程

以下是附件的其中一部分截图,共3张,您也可以 搜索 更多您想要的资源
  • 高速公路建设项目监理实施纲要(资料113页) - 1
    第 1 张图
  • 高速公路建设项目监理实施纲要(资料113页) - 2
    第 2 张图
  • 高速公路建设项目监理实施纲要(资料113页) - 3
    第 3 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
