附件详情
-
一、编制依据
-
二、项目概要
-
三、工期安排方案
-
1工期
-
2影响工程工期的主要因素分析
-
3施工
进度计划
安排
-
4保证工期的措施
-
四、工序衔接措施
-
1本标段工程施工总顺序
-
2工序衔接措施
-
五、进度控制点设置
-
1编制原则和依据
-
2总工期及主要节点工期目标
-
3主要分项工程施工进度时间安排
-
4施工进度计划关键线路
-
六、
施工方案
-
1总体施工部署
-
2施工测量控制
-
3临时围堰施工
-
4海堤基槽土方开挖施工
-
5海堤基础处理强夯施工
-
6海堤堤脚混凝土管沉井预制安装及混凝土蹬脚块现浇施工
-
7海堤堤心开山石渣、护底大块石、二片石找平层、碎石垫层、碎石及中粗砂反滤层抛理施工
-
8海堤护坡干砌条石、大块石护坡施工
-
9浆砌料石、块石施工
-
10海堤排水涵洞施工
-
11海堤背海侧回填土施工
-
12石质铺装面层施工
-
13木栈道施工
-
14栏杆施工
-
15海堤慢行道路施工
-
七、施工平面布置、机械设备配置计划及机械设备满足工程保证措施
-

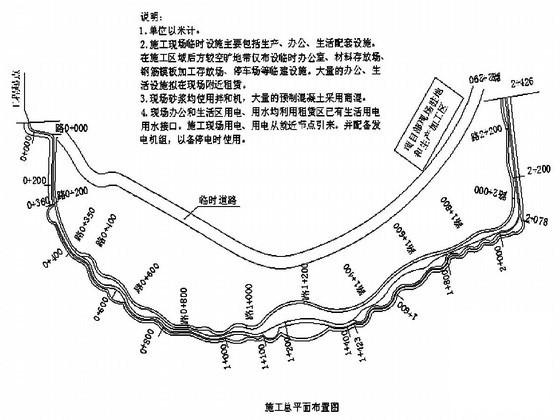

1施工现场总体平面布置
-
2主要施工设备及试验检测设备配置计划
-
3机械设备满足工程保证措施
-
八、劳动力组织体系及劳动力调配安排
-
1施工现场组织机构及人员准备
-
2劳动力计划调配安排
-
九、施工质量管理体系及保证措施
-
1施工质量管理体系
-
2施工质量管理措施
-
3主要分项工程质量保证措施
-
十、安全管理体系与保证措施
-
1施工安全管理体系
-
2主要危险源辩识清单
-
3安全措施
-
4施工专项安全措施
-
十一、施工现场标准化管理及现场
安全文明施工
安排措施1文明施工管理目标
-
2文明施工组织机构
-
十二、附图
-
附图一:施工进度计划横道图
-
附图二:施工总
平面布置图
附件详情
【项目概要】
建设海堤长度1251km,使XX区域防潮标准达到50年一遇。
堤后建慢行道路,为彩色沥青砼路面,总长1190km。
新建1座穿堤排水涵洞,防洪标准为50年一遇。
【施工进度计划关键线路】
准备工作→海堤坝体堤心开挖→填筑开山石渣→强夯→海堤堤脚混凝土管井安装施工→护底大块石抛理施工→海堤堤脚混凝土蹬脚块现浇施工→海堤坝体二片石找平层、乱石护坡抛理施工→海堤坝体碎石垫层抛理施工→海堤外坡干砌块石、大块石护坡施工→海堤浆砌块石、压顶块石砌筑施工→海堤背海侧回填土施工→临时围堰拆除施工→海堤慢行道施工→石质铺装面层施工→木栈道施工→工程竣工与移交。
【施工要点及质量要求】
1、土工织物膜袋筑堤要点包括:堤身稳定、膜袋层间稳定、土工织物保土性指标、土工织物透水性指标、充填料选择、充填料工容重等。
2、施工前进行测量基线、控制桩的布设,施工期间要定期复核。
3、在坝体施工前要进行认真的清基工作,对淤土进行清除,清除厚度一般不小于50cm。清基结束后,要认真检查清基情况及基底平整度,以保证坝基质量。
......
122页 编制

施工进度计划横道图

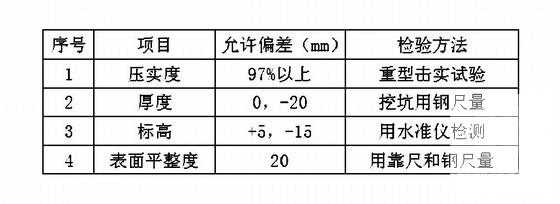

碎石垫层的允许偏差

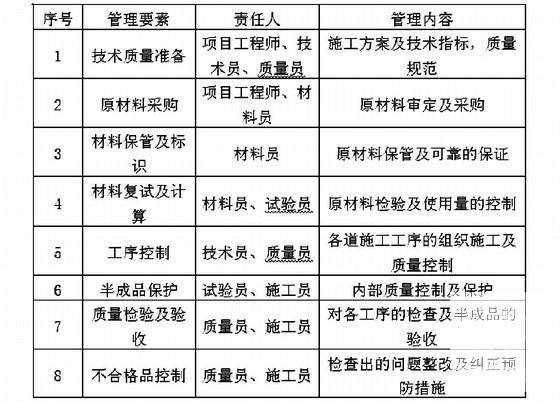

质量管理体系要素表
