增建铁路复线工程施工组织设计

  • 项目所在地:浙江
  • 施工组织设计 类型:实施
  • 铁路等级: I级铁路
  • 线路长度:9.02km
  • 主体工程内容:特大桥,中小桥,涵洞
  • 路基地基处理:换填土,加筋垫层,塑料排水板,其他路基处理
  • 质量目标:合格
  • 附图及附表:组织机构图,工艺流程图,主要工程数量表,劳动力计划表,材料计划表,主要施工机具配置表,测量、实验和检测仪器设备表

附件详情

(一)路基工程
1、路基填筑方案
路基施工挖土、晾晒、装运、摊铺、平整、碾压均采用机械化作业,充分发挥机械化作业优势。施工中优化机械配置,以重型设备为主,小型机械为辅……
2、软基处理方案

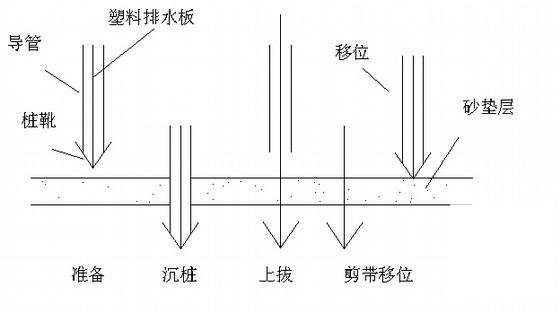

软土地基一般采用砂垫层加土工格栅或塑料排水板处理。塑料排水板施工前,平整场地,先铺设25~30cm厚的一层中粗砂垫层……
(二)桥涵工程

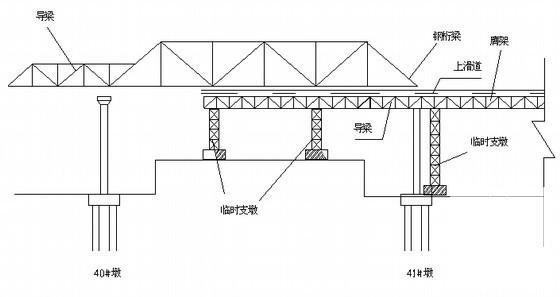

本标段共有特大桥1座,中桥1座,框架小桥1座,涵洞10道。崇贤特大桥基础为扩大基础或直径1.0m及1.5m钻孔灌注桩基础,圆端形或圆形桥墩、T型桥台……
1、 施工方案
⑴钻孔灌注桩基础
岸上钻孔桩分别采用旋挖钻机或正循环回旋钻机钻进,换浆法清孔,25T汽车吊安放钢筋笼,自动计量拌和站拌和砼,砼运输车配合汽车吊导管法灌注水下砼……
⑵承台 施工工艺
①基坑开挖
先进行测量放样,放出承台基坑的边线,边坡根据土质情况设置,开挖方法采用挖掘机配合人工开挖,当基础有水时,基坑底边比基础尺寸多放1.0m,加设排水沟和集水坑……
