工程包括铺轨基地等临建工程的施工,道床施工、轨道铺设及道岔铺设工程。线路全长约22.886km,共设13座车站,一座停车场。
【项目概要】
轨道结构为:地下线采用DTⅢ2型扣件、长枕埋入式钢筋混凝土整体道床;高架线采用WJ-2A(改进型)型小阻力扣件、纵向承轨台式短轨枕钢筋混凝土整体道床;地面线采用弹条Ⅰ型扣件、新Ⅱ型预应力混凝土轨枕碎石道床。
中等减振地段采用LORD扣件和轨道减振器扣件,高等减振地段采用中档钢弹簧浮置板轨道;特殊减振地段采用钢弹簧浮置板轨道;道岔采用XXXXXX集团通用图系列60kg/m钢轨9号单开、三开、单渡线、交叉渡线,轨下基础采用整体道床。
【主要技术标准】
正线及辅助线
最小曲线半径:中心城正线350m,市郊段正线800m;车站800m;
最大坡度:正线30‰;出入段线、联络线40‰;
竖曲线半径:正线区间5000m,困难情况3000m;车站端部3000m,困难情况2000m;
轨距:1435mm;
钢轨类型:正线采用60kg/mU75V钢轨;

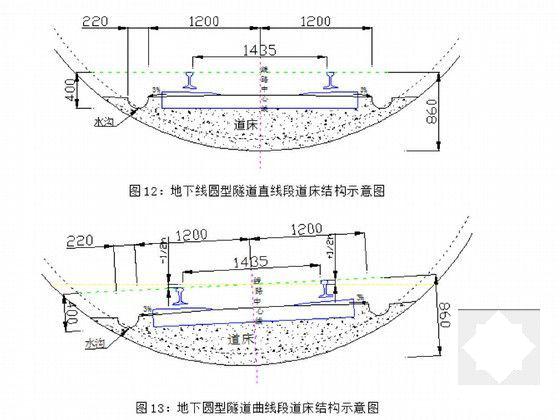

地下线路和高架线路均采用钢筋混凝土整体道床,地面线路采用钢筋混凝土枕碎石道床;
最高行车速度:100km/h;
折返线有效长度:140m(远期列车编组长度)+40m(不含车挡);
供电方式:DC1500V电压制式、架空接触网供电方式考虑;
车辆:A型车;
轴重:16t;
轨底坡:一般设1:40轨底坡,在道岔和道岔间不足50m的地段不设置轨底坡;
【内容节选】

测量

控制基标包桩:利用全站仪进行三角测量粗步测出各个控制基标的包桩高度,进行混凝土包桩。

控制基标砼桩上投点:利用平差后的导线坐标在砼桩上测设控制基标点位,并利用三角测量测出待测量点铜标的安设高度。
……
质量通病的防治措施
7.3.1轨枕偏斜
通病现象:轨枕间距不均匀、轨枕与钢轨不垂直
规范标准及相关规定:铁路轨道工程施工
质量验收
标准(TB10413-近代)8.2.14规定:轨枕应方正。间距及偏斜允许偏差为±20mm。
原因分析:
⑴轨排组装时,未按轨节表标注布枕。
⑵钢轨上没划轨枕线或未安轨枕线布枕。
⑶扣件螺栓未拧紧,轨排运输过程中通过曲线过多,轨枕位置发生偏移。
⑷现场有障碍需要局部调整轨枕位置时,轨枕调整不到位。
预防措施:
⑴场内拼装轨排时在一股钢轨上按轨节表标注位置划轨枕线,并将轨枕线用方尺引划到另一股钢。
⑵轨排组装完成对螺栓全面加力,达到设计扭力。
⑶现场遇到障碍需要调整轨枕间距时,应按规范、设计要求重新计算轨枕间距,并在钢轨上划好轨枕线进行调整。
⑷有碴道床在线路整理时、无碴道床在浇筑混凝土前检查轨枕位置,对超标的进行调整。
……
