空心、薄壁墩及连续梁预制梁冬季施工方案(30页)

附件详情

  • 1、编制依据
  • 2、项目概要
  • 2.1编制范围
  • 2.2工程简介
  • 2.3当地气象情况
  • 3、总体施工部署
  • 3.1总体施工方案
  • 3.2施工 场地布置
  • 3.3施工任务划分
  • 3.4冬季施工安排
  • 4、项目组织机构
  • 5、冬季施工方法
  • 5.1 混凝土工程 冬季施工方法
  • 5.1.1混凝土拌制
  • 5.1.2混凝土运输、浇筑
  • 5.1.3混凝土养护
  • 5.2 钢筋工程 冬季施工方法
  • 5.3预应力工程冬季施工方法
  • 5.4模板工程冬季施工方法
  • 6、资源配置
  • 6.1人员配置
  • 6.2主要周转材料配置
  • 7、质量保证措施
  • 7.1保证工程质量的主要技术措施
  • 7.2主要分项工程及关键工序技术保证措施
  • 7.3冬季施工的温度控制
  • 7.3.1冬季施工的测温规定
  • 7.3.2测温点的布置
  • 7.3.3测温法和要求
  • 8、安全保证措施
  • 8.1危险源辨识
  • 8.2起重吊装安全措施
  • 8.3高空作业安全措施
  • 8.4施工用电安全措施
  • 8.5防火安全措施
  • 8.6防滑安全措施
  • 8.7防寒、防冻措施
  • 8.8施工人员防一氧化碳中毒
  • 9、文明施工和环保措施
  • 9.1现场文明施工
  • 9.2施工中的环保措施

附件详情

项目概要:
本项目冬季施工的桥梁结构物主要有空心墩、薄壁墩、连续梁和预制梁,其余工程因工期不受影响暂不考虑冬季施工。
......
总体施工方案:
当环境昼夜平均气温连续5天低于5℃时,支架模板、钢筋、预应力、混凝土工程应按冬季施工规定进行施工。

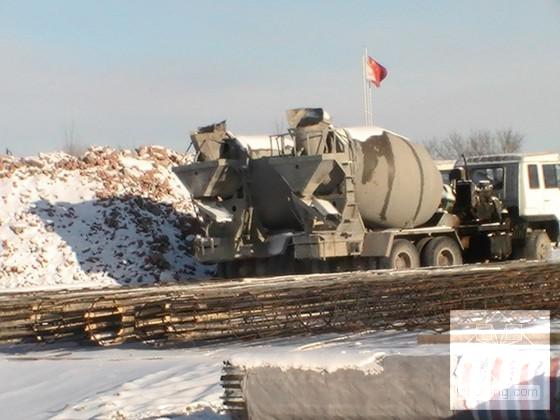

该项目结构物混凝土冬季施工拟用对砼原材料进行加热、保温和混凝土浇筑前后施工现场采用“暖棚蒸汽法”养护施工。“暖棚蒸汽法”即采用围帆布等保温层将结构物进行全面积围护,帆布与钢管间用细铁丝扎牢。内部设置煤炉、水锅产生蒸汽来保温。养生过程中控制暖棚内温度不低于5℃,一般应在10℃左右。
钢筋、预应力工程拟在封闭的钢筋棚内加工制作,平板车运输至施工现场后绑扎,绑扎完工后覆盖。钢绞线张拉过程中采用制作好的简易防护棚进行棚内张拉压浆作业。
......
,共30页。

内容总览

以下是附件的其中一部分截图,共2张,您也可以 搜索 更多您想要的资源
  • 空心、薄壁墩及连续梁预制梁冬季施工方案(30页) - 1
    第 1 张图
  • 空心、薄壁墩及连续梁预制梁冬季施工方案(30页) - 2
    第 2 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
