跨江大桥桩基溶洞处理专项施工方案41页(钻孔灌注桩)

附件详情

  • 第一章 项目概要1
  • 1.1工程简介1
  • 1.2工程建设条件1
  • 1.2.1地形地貌1
  • 1.2.2地质条件2
  • 1.3 桩基施工难点2
  • 第二章 45#主墩桩基施工组织总体部署3
  • 2.1、总体施工组织安排3
  • 第三章 45#主墩桩基溶洞处理施工方案及工艺3
  • 3.1技术方案概述3
  • 3.2溶洞的具体情况4
  • 3.3溶洞区第二次补勘15
  • 3.4溶洞分析26
  • 3.4.1、裂隙溶洞普遍存在27
  • 3.4.2、一般溶洞27
  • 3.4.3、14#桩位漏浆分析28
  • 3.4.4、9#、14#、27#桩位漏浆综合分析29
  • 3.4.5 2#、8#桩位溶洞分析30
  • 3.5桩基溶洞处理方案30
  • 3.5.1片石、粘土填充复钻30
  • 3.5.2灌注水下混凝土复钻31
  • 3.5.3钢护筒跟进33
  • 3.5.4 溶洞桩基灌孔注意事项33
  • 3.6溶洞底岩面上钻孔施工方法及技术措施34
  • 3.7溶洞处理方案及工程数量汇总34
  • 3.8 45#主墩桩基已探明溶洞处理预计工程数量汇总35
  • 3.9 45#主墩桩基溶洞处理预计工期35
  • 第四章 溶洞处理应急预案35
  • 4.1卡钻35
  • 4.2 斜孔36
  • 4.3 漏浆36
  • 第五章 质量控制 要点与具体要求36
  • 第六章 安全控制要点与具体要求37
  • 6.1安全因素及要求37
  • 6.2安全控制措施37

附件详情

大桥索塔基础采用32根Φ3.0m的钻孔灌注桩,桩基呈梅花型布置,顺桥向桩距5.0m,横桥向桩距7.0m,桩长26m,按嵌岩桩设计,采用C30混凝土水下灌注。
桩基施工难点:中风化灰岩岩质坚硬,饱和单轴抗压强度达56MPa,且河床表面凹凸不平,不仅进尺缓慢,且在开孔时容易造成偏孔。由于岩溶发育程度不同,形成灰岩岩面呈斜坡状或穿过溶腔时会再次进入斜坡状岩面,钻孔进尺至斜坡面时极易造成偏斜孔。有些孔位在补勘结果中未揭示有溶洞存在,但在桩基钻进过程中,发现有溶洞存在。桥址区溶洞发育情况复杂多变,桩基础施工难度极大。
施工方案:对于溶腔较大的溶洞,即针对8#溶洞,采用回旋钻将溶洞钻穿并钻进溶洞底,灌注水下C30混凝土将溶洞填充,再重新钻进至终孔标高成孔;针对2#溶洞,回旋钻将溶洞一次性钻穿至第二层溶洞底,灌注水下C30混凝土将溶洞填充,再重新钻进至终孔标高成孔……对于一般的溶洞,施工过程中遇溶洞采用抛填片石、粘土挤压填充处理,拟对除2#、8#以外的其它孔采用该方法进行处理……护筒跟进 施工工艺
……共计41页,

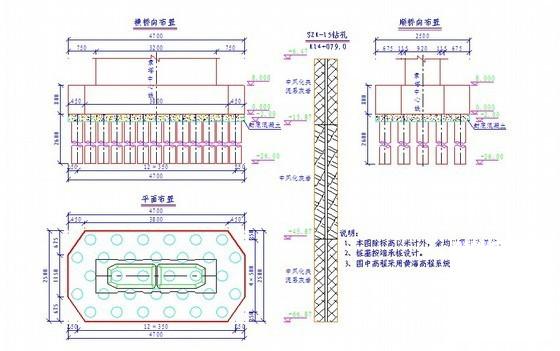

索塔基础结构布置图

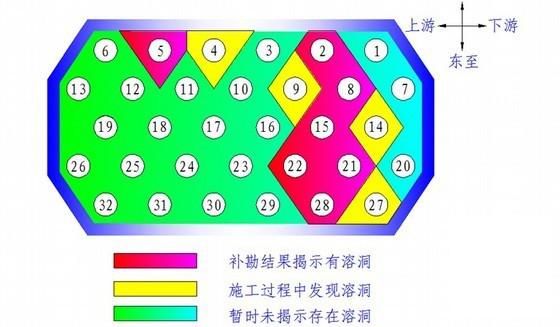

逐桩钻探揭示溶洞情况一览表

溶洞区域示意图

以下是附件的其中一部分截图,共4张,您也可以 搜索 更多您想要的资源
  • 跨江大桥桩基溶洞处理专项施工方案41页(钻孔灌注桩) - 1
    第 1 张图
  • 跨江大桥桩基溶洞处理专项施工方案41页(钻孔灌注桩) - 2
    第 2 张图
