40mT梁预制首件专项施工方案(预应力混凝土)

附件详情

  • 一、编制说明和依据
  • 1.1 说明
  • 1.2 编制依据
  • 二、项目概要
  • 2.1 项目概要
  • 2.2 自然条件和施工环境
  • 2.3 主要工程量
  • 三、方案综述
  • 四、施工准备
  • 4.1 材料准备
  • 4.1.1 混凝土
  • 4.1.2 钢材
  • 4.1.3 其他材料
  • 4.2 模板加工
  • 四、施工方法及工艺流程
  • 4.1 40mT梁预制流程
  • 4.2 地胎处理
  • 4.3 模板的装拆
  • 4.4 钢筋和预应力筋的制作和安装
  • 4.4.1 普通钢筋及波纹管安装工艺
  • 4.4.2 预应力钢筋
  • 4.5 混凝土浇筑、养生
  • 4.6 预应力筋的张拉
  • 4.7 孔道压浆
  • 4.8 养护、拆模及凿毛
  • 4.9 验梁、移梁及存放
  • 4.10 T梁的运输
  • 五、机械安排计划
  • 六、劳动力安排
  • 七、技术保证措施
  • 7.1 健全规章制度,加强 技术交底 制度
  • 7.2 加强施工过程控制
  • 八、质量、安全、环保措施
  • 8.1 质量保证体系
  • 8.2 安全措施
  • 8.3 环境保护

附件详情

项目概要:
本特大桥工程路线与主流方向基本正交。桥长1129米。桥梁采用28×40米预应力混凝土连续T梁,T梁共计336片。40米T梁梁高2.5米,每片预制梁底部宽0.6米、腹板宽0.2米,翼板宽1.7米,两片梁肋中心间距为2.3米,每片梁约54.5方混凝土。
……
方案综述:
本预制场所在地段地基为海相层地质,以中砂和砾石为主。经平整压实后,地基承载力良好,能满足要求,不需要进行特殊处理。拟在台座底面浇筑30cm×120cm(跨中)~80cm×120cm(梁端)C30砼,基础上按大梁平面尺寸浇注30cm厚C30砼,并在砼顶面周边用预埋的Φ10mm钢筋焊4#等边角钢加强,并保持边线顺直,边线平整度不超过2mm。在浇注地胎砼过程中预留φ50mm预留拉杆孔作装模用,孔间距50cm。底模采用8mm厚钢板与预埋角钢焊接牢固。台座施工时,应根据设计单位提供的理论拱度值,结合施工的实际情况,正确预计梁体拱度的变化情况,在底座上适当设置反向拱度,避免T梁张拉时跨中竖向拱度过大而使桥面铺装厚度太薄。
……
共19页,。

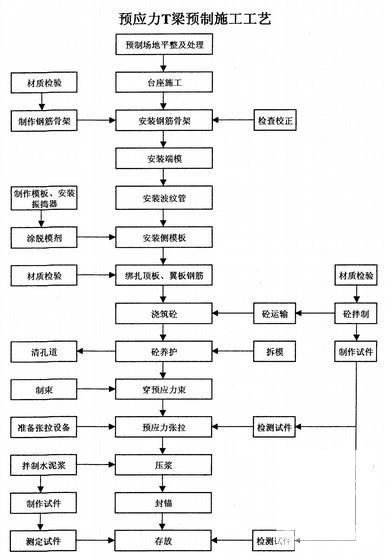

预应力T梁预制施工工艺

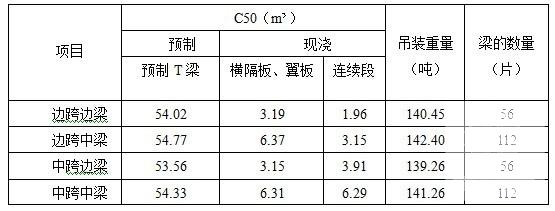

T梁工程数量表

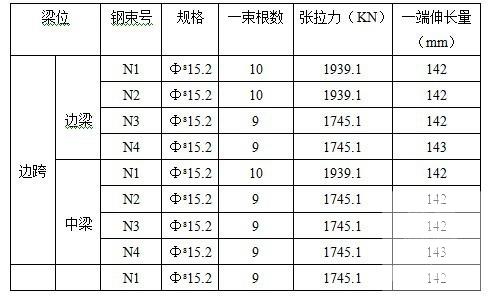

一片T梁预应力钢束数量及伸长量表

后张法预应力孔道压浆浆液性能指标

机械计划表

以下是附件的其中一部分截图,共6张,您也可以 搜索 更多您想要的资源
  • 40mT梁预制首件专项施工方案(预应力混凝土) - 1
    第 1 张图
  • 40mT梁预制首件专项施工方案(预应力混凝土) - 2
    第 2 张图
  • 40mT梁预制首件专项施工方案(预应力混凝土) - 3
    第 3 张图
  • 40mT梁预制首件专项施工方案(预应力混凝土) - 4
    第 4 张图
  • 40mT梁预制首件专项施工方案(预应力混凝土) - 5
    第 5 张图
  • 40mT梁预制首件专项施工方案(预应力混凝土) - 6
    第 6 张图
以上是部分截图,请下载附件后查看完整高清内容
网站首页  |
本站所有内容均由网友自主分享,仅供学习和参考,如有侵权内容或者违法行为,请及时联系站长删除。
