高速公路桥梁工程40mT梁110片,25m箱梁62片。结合桥梁分布情况和现场地形实际情况,预制梁场设置在主线路基附近,占地面积约7500m2。
开工日期:9月1日 完工日期:9月30日
架梁施工准备:首先架设25m箱梁,从7#台开始架设至0#台,根据工程实际情况,占用桥头路基100m修筑架桥机安装平台及上梁通道。运梁通道顺桥向坡度不大于3%,通道路基要碾压密实、平整,上铺10cm碎石找平层。

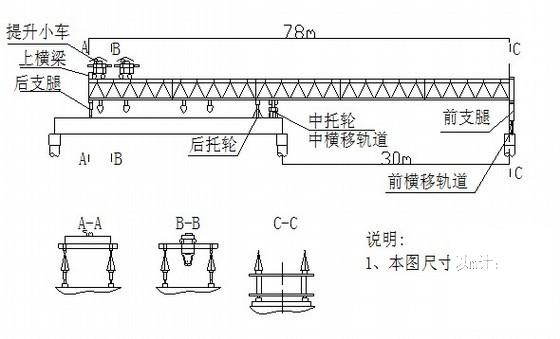

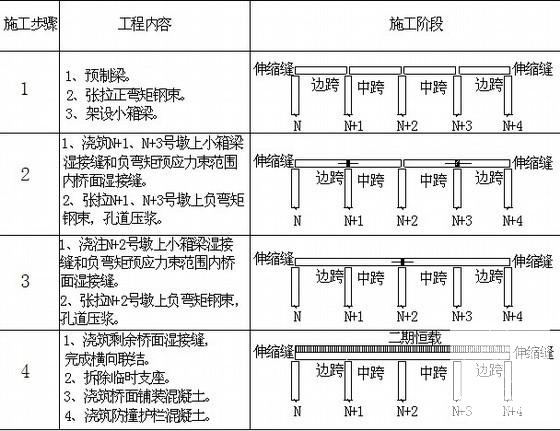

架梁作业:架桥机一套,起重能力140T,半幅架设作业,整机纵移,采用逐孔步履自行式过孔。
