电厂冷却塔环梁及塔筒工程施工方案

附件详情

冷却塔环梁中心底标高10.334m,中面半径为56.131m,最大壁厚1.0m,环梁进风口处是半径为230mm的圆弧;在10.89m、14.44m处各设牛腿一道,牛腿高300mm,上表面挑出350mm,牛腿沿筒壁内侧通长设置;塔筒壁厚自环梁处逐板递减,从第16板开始至第104板壁厚均为220mm,从第105板至第110板壁厚递增至468mm;塔筒喉部位于标高112.600处(第82板),喉部中面半径为33.36m;
环梁及塔筒混凝土均为C40 F200 W8;由于环梁、塔筒施工多在冬季混凝土应按冬季施工配合比施工。
……
五.施工方法及措施
(一)环梁及牛腿
1.工艺流程
环梁 脚手架 搭设→梁底模铺设→钢筋绑扎→支侧模板→安装预埋件→浇筑混凝土;
2. 模板工程
模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
2.1模板材料
模板体系:50×100方木、1220×2440×15覆膜胶合板、1.0m×1.3m定型钢模板;
承重支撑材料:普通钢管脚手架组合;
拼装连接材料:50×100方木,薄厚一致。

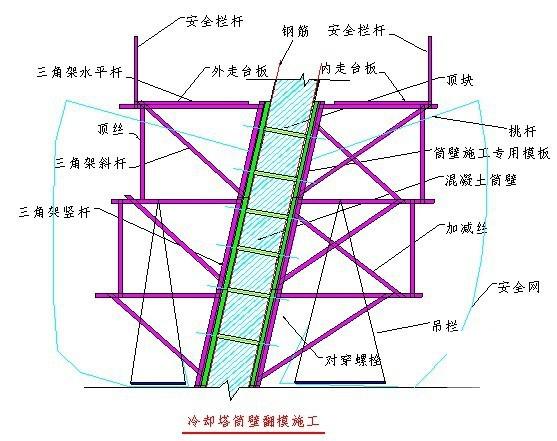

2.2环梁施工用脚手架搭设必须按人字柱、环梁脚手架施工专项方案施工;

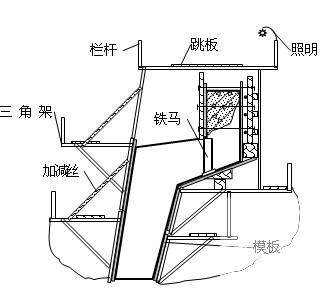

环梁的模板体系采用清水混凝土模板体系,外侧用三节倒模专用定型钢模板(1.0m×1.3m)。牛腿、非标准部分及环梁底模采用覆膜胶合板。环梁底模模板按内外半径弧度配制。底模斜撑上先铺一层方木,其上铺设覆膜胶合板,牛腿的底模同环梁底模。为防止混凝土浇筑时从牛腿上表面溢出,牛腿上表面也安装模板,并留设翻浆孔,翻浆孔按照管径30留设。
……
